応用情報技術者 2024年 春期 午後09


IoT活用プロジェクトのマネジメントに関する次の記述を読んで、設問に答えよ。

 P農業組合が管轄する地域では、いちご栽培が盛んである。いちごは繁殖率が低く、栽培技術の向上や天候不順への対応が必要である。P農業組合員のいちご栽培農家は温度調節や給水などの栽培管理を長年の経験と勘に頼っていたので、一部の農家を除いて生産性が低い状態が続いていた。そこで、数年前に生産性向上を目指してI社のIoTシステムを導入した。IoTシステムの主な機能は、次のとおりである。  ・栽培ハウス(以下、ハウスという)内外に環境計測用センサ(以下、Kセンサという)、温度調節や給水などを行う装置、装置に無線で動作指示する制御機器(以下、S機器という)を設置する。  ・Kセンサは、温度、湿度などの環境データを取得してS機器に送信する。  ・S機器は、受信した環境データと、S機器の動作指示を制御するパラメータ(以下、制御パラメータという)を基に、装置に温度調節や給水などの動作指示をする。  ・農家は、その日の天候及びP農業組合内に設置されたデータベース(以下、DBという)サーバに蓄積された過去の環境データを参考にして、より良い栽培環境になるように、農家に配付されているタブレット端末を使って制御パラメータを変更できる。   〔SaaSを活用したIoTの効果向上〕  IoTシステムの導入によって、ハウス内の温度や湿度などをコントロールできるようになった。しかし、大半の農家では、過去の環境データを分析して制御パラメータを最適に設定することが難しかったので、期待していたほどの効果は出ていなかった。  そこで、P農業組合のA組合長はI社に支援を依頼した。A社は、ICTを活用した農作物の生産性向上に資するデータ分析サービスをSaaSとして提供する企業である。I社のB部長は、導入したIoTシステムの効果を向上させるために、A社のSaaSを活用して制御パラメータを自動的に変更するサービス(以下、本サービスという)の導入を提案しようと考えた。  A社のSaaSは、実装されたAIのデータ分析を最適化するためのパラメータ(以下、分析パラメータという)を容易にし、過去と現在の環境データ、及び外部気象サービスが提供する予報データを統合して分析する。本サービスでは、この分析結果から最適な制御パラメータを算出してS機器へ送信し、制御パラメータを変更する。  提案に先立って、B部長はQ組合長に、A社のSaaSにはW社のIoTシステムとの接続実績がなく、またA社にはいちご栽培でのデータ分析サービスの経験がないので、分析パラメータの種類の選定及び値の設定の際に、試行錯誤が予想されることを説明した。さらに、B部長は、本サービスの実現に不確かな要素は多いが、導入を試してみる価値が十分あると伝えた。Q組合長はこれらを理解した上で、本サービスの導入プロジェクト(以下、SaaS導入プロジェクトという)の立ち上げを決定し、Q組合長自身がプロジェクトオーナーに、B部長がプロジェクトマネージャとなった。  B部長は、プロジェクトの目的を“農家が、本サービスを使っていちご栽培を改善し、より良い収穫を実現すること”にした。なお、SaaS導入プロジェクトが完了して本サービスが開始されるときの分析パラメータは、プロジェクト活動中にいちご栽培に適すると評価された設定値とする。本サービス開始後、農家は、タブレット端末から分析パラメータの設定をガイドする機能(以下、ガイド機能という)を使って設定値を変更できる。その際、P農業組合は、農家がガイド機能を活用できるように支援を行う。本サービスを導入したシステムの全体の概要を図1に示す。

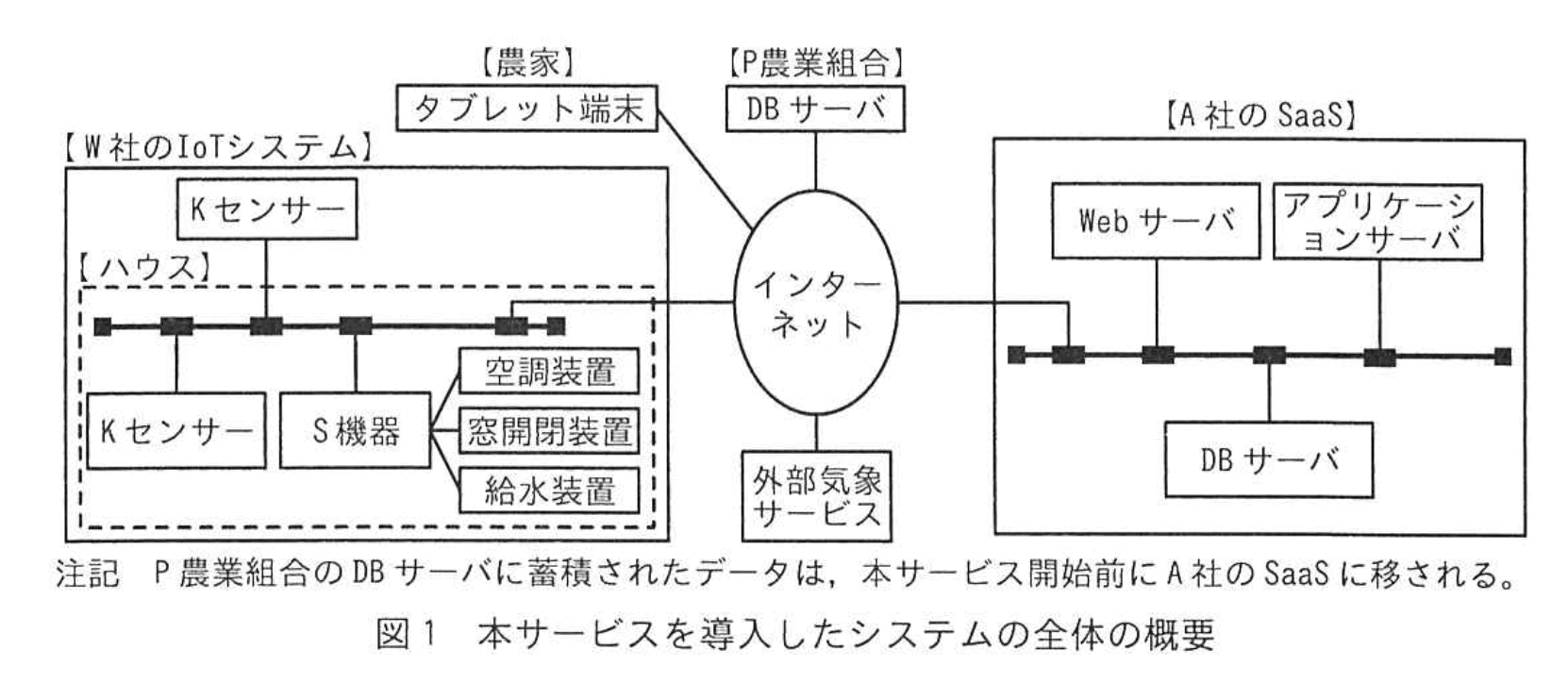

応用情報技術者試験(令和6年度 午後 問09 図01)
〔概念実証の実施〕  B部長は、①SaaS導入プロジェクトの立ち上げに先立って、概念実証(Proof of Concept 以下、PoCという)を実施することにした。PoCの実施メンバーには、A社からB部長のほかに、導入支援担当としてC氏が選任された。C氏は、IoTシステムとのデータ連携機能の開発経験があり、また様々なデータ分析の手法を熟知していた。  P農業組合からは、いちご栽培の熟練者であるR氏が選任された。また、P農業組合からW社に、IoTシステムとA社のSaaSとのデータ連携に関する支援を依頼した。PoCの実施に当たって、P農業組合がいちご栽培の独自情報を開示すること、A社及びW社が製品の重要情報を開示することから、3者間で a を締結した。  PoCでは、IoTシステムが導入された農家で実際に栽培している環境の一部(以下、PoC環境という)を使うことにした。A社とW社が協力してIoTシステムとA社のSaaSとの簡易なデータ連携機能を開発し、P農業組合内に設置されたDBサーバに蓄積された過去の環境データを利用することにした。C氏が分析パラメータの種類の選定と値の設定を担当し、R氏が装置への動作指示の妥当性を評価することになった。  PoCは計画どおりに実施された。IoTシステムとA社のSaaSとのデータ連携は確認され、分析パラメータの種類の選定と値の設定に基づく動作指示も妥当であった。一方で、R氏から、Kセンサの種類を増やして糖度、形状、色づきなどの多様なデータを取得し、きめ細かく装置を動作させたいとの意見が出された。これに対してC氏は、Kセンサの種類を増やすとデータ連携機能の開発規模が増え、かつ、分析パラメータの種類の再選定が必要になると指摘した。  B部長は、PoCによって得られた本サービスの実現性の検証結果に加え、導入コスト、導入スケジュールなどを提案書にまとめた。A社内で承認を受けた後、B部長は、Q組合長にA社のSaaS導入提案を行って了承され、準委任契約を締結してSaaS導入プロジェクトが立ち上げられた。   〔SaaS導入プロジェクトの計画〕  SaaS導入プロジェクトには、PoCの実施メンバーに引き続き参加してもらい、A社からの業務委託でW社も参加することになった。現在のIoTシステムに追加するKセンサの種類の選定はR氏が中心になって進め、IoTシステムとA社のSaaSとのデータ連携機能の開発、及び分析パラメータの種類の選定と値の設定はC氏がリーダーになって進める。さらに、P農業組合の青年部からいちご栽培の経験がある2名が、利用者であるいちご栽培農家の視点で参加することになった。Q組合長は、この2名に②R氏及びC氏と協議しながら分析パラメータの値を設定するよう指示した。  B部長は、プロジェクトメンバーとともにプロジェクト計画の作成に着手し、プロジェクトのスコープを検討した。SaaS導入プロジェクトでは、二つの作業スコープがある。一つは、Kセンサーの種類の追加というW社側の作業スコープである。もう一つは、Kセンサーの種類の追加に対応したデータ連携機能の開発及び分析パラメータの種類の選定と値の設定というA社側の作業スコープである。この二つの作業スコープは密接に関連しており、W社側の作業スコープの変更はA社側の作業スコープに影響する。B部長は、まずPoCの実施結果を基に、PoC環境の規模から実際に接続している環境の規模に拡張することを当初スコープにした。このスコープでサービスを開発し、開発したサービスをプロジェクトメンバー全員で検証、協議した上で、開発項目の追加候補を決めてスコープを変更する開発アプローチを採用することにした。  B部長は、この開発アプローチでは適切にスコープをマネジメントしないと③スコープクリープが発生するリスクがあると危惧した。そこで、スコープクリープが発生するリスクへの対応として、b及びcのベースラインを基に次のスコープ管理のプロセスを設定した。  (1) 追加候補の開発項目を、スコープとして追加する価値があるか否かをプロジェクトメンバー全員で確認し、追加の可否を判断する。  (2) 追加候補の開発項目を加えたスコープがベースラインに収まれば追加する。  (3) 追加候補の開発項目を加えたスコープがベースラインに収まらず、スコープ内の他の開発項目の優先順位を下げられる場合は、優先順位を下げた開発項目をスコープから外し、追加候補の開発項目をスコープに追加する。  (4) 他の開発項目の優先順位を下げられない場合は、スコープが拡大してしまうので、プロジェクトの品質を確保するためb及びcのベースラインの変更をプロジェクトオーナーに報告し、変更可否を判断してもらう。   次に、B部長は、本サービスは、Kセンサー、装置S、機器などの多種多様のIoT機器、及びA社のSaaSで実現するシステムであることから、テスト項目数が多くなると予想し、テストで着目する点を明確にして効率よくテストを実施すべきだと考えた。   PoCの実施環境、実施状況、及び実施結果を踏まえ、次のとおり着目する点を設定しテストを実施することにした。   (i) 利用規模を想定して、IoT機器の接続やデータ連携に着目したテスト   (ii) 同一ハウス内で動作する複数の装置の競合に着目したテスト   (iii) 利用場所、利用シーンに着目したテスト   (iv) システムやデータの機密性、完全性、可用性に着目したテスト
 本サービスをP農業組合へ導入したことをもってプロジェクトは完了するが、農家はいちごの栽培を続け、収穫によって導入効果を評価する。④B部長は、プロジェクトの完了時点では、プロジェクトの目的の実現に対する真の評価はできないと考えた。そこで、B部長は、A社とP農業組合とで、これについて事前に合意することとした。

設問1〔概念実証の実施〕について答えよ。

(1)本文中の下線①について、B部長がSaaS導入プロジェクトの立ち上げに先立ってPoCを実施することにした理由は何か。25字以内で答えよ。

模範解答

本サービスの実現に不確かな要素が多いから

解説

解答の論理構成

  1. 問題文には、PoCを行う前の状況として
    「A社のSaaSにはW社のIoTシステムとの接続実績がなく、またA社にはいちご栽培でのデータ分析サービスの経験がない」
    とあります。
  2. さらにB部長は
    「本サービスの実現に不確かな要素は多い」
    とQ組合長に説明しています。
  3. 接続実績やドメイン経験がないこと、分析パラメータの選定・設定に試行錯誤が見込まれることは、成功可否を左右する“技術的・業務的な不確実性”そのものです。
  4. プロジェクトを正式に立ち上げる前にPoCを行う目的は、こうした“不確かな要素”を早期に検証し、実現可能性(Feasibility)を確認してリスクを低減することにあります。
  5. 以上より、「PoCを実施した理由」は
    「本サービスの実現に不確かな要素が多いから」
    となります。

誤りやすいポイント

  • 「導入コストを見積もるため」と答えてしまう
    → コストは提案書作成段階で扱う事項であり、PoC実施の主因ではありません。
  • 「いちご栽培農家の協力を得るため」とする誤答
    → 協力体制はPoCの実行条件であって、PoC実施の理由ではありません。
  • 「ガイド機能の有効性を確認するため」と限定してしまう
    → ガイド機能は本サービスの一部に過ぎず、PoCの目的は“全体の実現性”評価です。

FAQ

Q: PoCとパイロット導入はどう違いますか?
A: PoCは“実現可能性の検証”が主目的で、範囲もごく限定的です。パイロット導入は“限定した本番運用”で効果測定や利用教育も含む点が異なります。
Q: 不確かな要素とは具体的に何を指していますか?
A: 「接続実績がない異種システム連携」「いちご栽培向け分析経験の不足」「分析パラメータ設定の試行錯誤」など、技術面・業務面で成功可否を左右する未知要因です。
Q: PoCを実施するとどんなリスクが減りますか?
A: 技術的失敗リスクの早期顕在化、追加コストやスケジュール遅延の抑制、関係者の期待値ギャップ縮小が期待できます。

関連キーワード: PoC, リスク低減, 実現可能性, 不確実性, 技術検証

設問1〔概念実証の実施〕について答えよ。

(2)本文中のaに入れる適切な字句を、8字以内で答えよ。

模範解答

a:守秘契約

解説

解答の論理構成

  1. 【問題文】には「P農業組合がいちご栽培の独自情報を開示すること、A社及びW社が製品の重要情報を開示することから、3者間で a を締結した。」と明記されています。
  2. 互いに機微な情報を開示する場合、最も一般的に締結されるのは秘密保持を目的とした契約です。
  3. 従って、a には第三者への漏えいを防止する「守秘契約」が入ると導けます。

誤りやすいポイント

  • 「業務委託契約」や「共同開発契約」と誤記するケース
    → これらは作業範囲や成果物の帰属を定める契約で、情報漏えい対策を主目的にしていません。
  • 「ライセンス契約」や「使用許諾契約」と混同するケース
    → 本文は情報の使用許諾ではなく“開示”に焦点があります。
  • 「秘密保持契約」と「守秘契約」を別物と捉えるケース
    → 日本語としては同義。設問は漢字4文字の「守秘契約」で解答します。

FAQ

Q: 守秘契約はPoCだけでなく本番導入後も有効ですか?
A: 通常は契約書内で「目的外使用禁止」および「期間」を定め、PoC終了後やプロジェクト完了後も一定期間有効とします。
Q: 守秘契約と個人情報保護契約は何が違いますか?
A: 守秘契約は営業秘密・技術情報など広範な非公開情報を対象にします。個人情報保護契約は個人情報を法令に基づき取り扱うための追加条項です。
Q: PoCで情報を開示しないといけない理由は?
A: 実際の環境を使い妥当性を確かめるには、機器仕様や栽培ノウハウなど詳細情報を共有しなければ正確な検証ができないためです。

関連キーワード: 守秘契約, NDA, 機密情報, PoC, リスク管理

設問2〔SaaS導入プロジェクトの計画〕について答えよ。

(1)本文中の下線②について、Q組合長は、青年部の2名に本サービス開始後にどのような役割を期待して指示したのか。25字以内で答えよ。

模範解答

農家がガイド機能を活用できるようになる支援

解説

解答の論理構成

  1. 青年部2名が参加する位置付け
    • 原文引用:「さらに、P農業組合の青年部からいちご栽培の経験がある2名が、利用者であるいちご栽培農家の視点で参加することになった。」
      → 2名は将来の利用者代表として現場視点を担う。
  2. Q組合長の具体的指示(下線②)
    • 原文引用:「Q組合長は、この2名にR氏及びC氏と協議しながら分析パラメータの値を設定するよう指示した。」
      → プロジェクト中はパラメータ設定を協働で行う。
  3. 本サービス稼働後に必要となる支援内容
    • 原文引用:「本サービス開始後、農家は、タブレット端末から分析パラメータの設定をガイドする機能(以下、ガイド機能という)を使って設定値を変更できる。P農業組合は、農家がガイド機能を活用できるように支援を行う。」
      → 稼働後は農家がガイド機能を自力で使えるようサポートが不可欠。
  4. 指示の意図を統合
    • 2名は「利用者代表」としてプロジェクト中に知見を蓄積し、稼働後に農家へ展開する役割が期待される。
      結論:青年部2名への期待は「農家がガイド機能を活用できるようになる支援」。

誤りやすいポイント

  • 「分析パラメータの設定」と「ガイド機能支援」を切り分けずに混同する。
  • 稼働後ではなくプロジェクト期間内のみの役割と解釈してしまう。
  • 支援対象を「A社」や「W社」と誤認し、農家を見落とす。

FAQ

Q: なぜ青年部の2名が選ばれたのですか?
A: 原文にある通り「利用者であるいちご栽培農家の視点」を持つためです。現場経験が支援活動に直結します。
Q: 支援とは具体的に何をするのですか?
A: タブレット端末の操作説明、ガイド機能の使い方デモ、設定変更の相談対応など、農家が自立してパラメータを調整できるよう伴走します。
Q: ガイド機能があるのに支援が必要なのはなぜ?
A: 機能が直感的でも、新しいツール導入時は操作習熟や不安解消が必要です。支援により早期の定着と効果最大化が期待できます。

関連キーワード: ガイド機能, 分析パラメータ, プロジェクトマネジメント, データ連携, 利用者支援

設問2〔SaaS導入プロジェクトの計画〕について答えよ。

(2)本文中の下線③について、B部長が危惧したスコープクリープを発生させる要因は何か。35字以内で答えよ。

模範解答

「Kセンサーの種類を増やすとデータ連携機能の開発規模が増えること」 または 「W社側の作業スコープの変更はA社側の作業スコープに影響すること」

解説

解答の論理構成

  1. 問題は、B部長がスコープクリープを危惧した「要因」を問うています。
  2. 本文には要因を示す記述が二つあります。
    • 「“Kセンサの種類を増やすとデータ連携機能の開発規模が増え”」(PoC実施時のC氏の指摘)
    • 「“W社側の作業スコープの変更はA社側の作業スコープに影響する”」(プロジェクト計画部分)
  3. いずれも「ある変更が別の作業を連鎖的に拡大させる」点が共通しており、これがスコープクリープ(際限なく作業が膨らむ現象)の典型的要因です。
  4. したがって、要因は「Kセンサの種類が増えることでデータ連携機能の開発規模が増える」または「一方の作業スコープの変更が他方に波及する」という関係だと導けます。

誤りやすいポイント

  • スコープクリープ=「追加候補の開発項目が多い」こととだけ捉え、変更が相互依存で拡大するという因果を答え損なう。
  • “ベースライン”や“優先順位”といった対策側のキーワードを要因と誤記する。
  • PoC段階の課題と計画段階の課題を混同し、具体的な影響(開発規模増大)を省いてしまう。

FAQ

Q: スコープクリープはなぜ問題になるのですか?
A: 要求が膨らんでも「期間・コスト・品質」のベースラインが据え置かれやすく、結果として納期遅延や品質低下を招くためです。
Q: ベースラインで管理するとはどういう意味ですか?
A: 計画当初に合意した「スコープ・期間・コストなどの基準値」を変更凍結し、以後の変更要求は必ず影響分析と承認フローを通すことです。
Q: IoTプロジェクト特有のスコープ管理上の注意点は?
A: センサ追加や外部サービス連携などハード/ソフト双方が連動して拡大しやすいので、依存関係を早期に洗い出し結合点を最小化することが重要です。

関連キーワード: スコープクリープ, ベースライン, 作業スコープ, リスク管理, データ連携

設問2〔SaaS導入プロジェクトの計画〕について答えよ。

(3)本文中のbcに入れる適切な字句を、それぞれ8字以内で答えよ(bとcは順不同)。

模範解答

b:コスト c:スケジュール

解説

解答の論理構成

  1. 該当箇所の確認
    引用:「スコープクリープが発生するリスクへの対応として、b及びcのベースラインを基に次のスコープ管理のプロセスを設定した。」
    ここでは“ベースライン”というプロジェクト管理用語が鍵です。
  2. ベースラインの種類を整理
    一般にプロジェクト計画では
    ・スコープ・ベースライン
    ・コスト・ベースライン
    ・スケジュール・ベースライン
    の3つが主要管理対象です。スコープを変更するときは、費用と期間の制約を守るか、あるいは両方を改訂するかを判断材料にします。
  3. スコープクリープ防止の文脈
    引用:「追加候補の開発項目を加えたスコープがベースラインに収まらず…スコープが拡大してしまうので、プロジェクトの品質を確保するためb及びcのベースラインの変更をプロジェクトオーナーに報告し…」
    追加開発によって品質低下を避けるために“費用”と“期間”を見直す、という流れが読み取れます。したがってベースラインとして監視するのは「コスト」と「スケジュール」です。
  4. 結論
    b:コスト
    c:スケジュール

誤りやすいポイント

  • 「品質」や「範囲」を選んでしまう
    スコープそのものは追加候補項目の検討対象であり、ベースラインに置くのは変更判断の基準となる費用と期間です。
  • “三重制約”をまるごと当てはめてしまう
    三重制約(スコープ・コスト・スケジュール)のうち、ここで空欄になっているのは2つだけです。すべてを書き込もうとすると誤答になります。
  • “予算”と書いてしまう
    ベースラインは正式に「コスト・ベースライン」と呼ばれるため、“予算”では原文表現と一致しません。

FAQ

Q: ベースラインとは何を指しますか?
A: プロジェクト計画の承認後、変更管理の基準に用いる確定値です。主なものに「スコープ」「コスト」「スケジュール」があり、今回の問題では後者2つが対象です。
Q: なぜ品質ベースラインではないのですか?
A: 本文で「プロジェクトの品質を確保するため…ベースラインの変更を報告」と述べており、品質は守る対象であって変更基準ではありません。変更判断に使うのはコストとスケジュールです。
Q: スコープクリープとは何ですか?
A: 正式手続きを経ずに開発項目が増え続け、費用や期間が膨張する現象です。防止にはコスト・ベースラインとスケジュール・ベースラインで制御するのが有効です。

関連キーワード: スコープクリープ, ベースライン, 変更管理, プロジェクト計画, リスク 대응

設問2〔SaaS導入プロジェクトの計画〕について答えよ。

(4)本文中の(i)~(iv)の各テストで着目する点に1対1で対応する検証内容として解答群のア~エがある。このうち(i)のテストで着目する点に対応する検証内容として適切なものを、解答群の中から選び、記号で答えよ。
解答群  ア:屋内屋外、温暖寒冷など様々な環境下での動作の検証  イ:最大台数のIoT機器及び装置をつなげた状態での動作の検証  ウ:同一ハウス内の無線を使った同一タイミングでの複数装置の動作の検証  エ:無関係の外部者がシステムにアクセスできないことの検証

模範解答

解説

解答の論理構成

  1. 問題文の確認
    • テストの着目点 (i) は、【問題文】に「“利用規模を想定して、IoT機器の接続やデータ連携に着目したテスト”」と明示されています。
  2. キーワード抽出
    • 「利用規模を想定して」→ 実際の最大規模を想定
    • 「IoT機器の接続」→ 多数の機器を同時接続
    • 「データ連携」→ 連携動作の安定性確認
  3. 選択肢の照合
    • ア:「屋内屋外、温暖寒冷など様々な環境下」であり、“環境条件”が主眼。
    • イ:「最大台数のIoT機器及び装置をつなげた状態」であり、“利用規模を想定”“IoT機器の接続”に完全一致。
    • ウ:無線競合の確認であり、“複数装置の同時動作”が主眼。
    • エ:不正アクセス防止の確認であり、“機密性”が主眼。
  4. 結論
    • (i) の検証内容として最適なのは「イ:最大台数のIoT機器及び装置をつなげた状態での動作の検証」です。

誤りやすいポイント

  • 「利用規模」という語を“利用場所”と読み違え、環境条件を試すアを選択してしまう。
  • 「データ連携」を“無線競合”と早合点し、ウを選択してしまう。
  • (iv) の「機密性、完全性、可用性」に引きずられ、セキュリティ関連のエを選択してしまう。

FAQ

Q: 「利用規模を想定して」とは具体的に何を指しますか?
A: 実運用時に接続される「最大台数」の「IoT機器」や「装置」を一度に動作させ、ネットワーク帯域やシステム負荷を確認することです。
Q: 「データ連携に着目したテスト」とは通信プロトコル確認だけで良いですか?
A: いいえ。プロトコル正常性に加え、データ量増大時の処理遅延や欠損、再送制御なども確認対象です。
Q: 同一ハウス内の装置競合は(i)ではなくウに対応しますか?
A: はい。装置間の同時制御・干渉確認は選択肢ウに対応し、(ii) の着目点「複数の装置の競合」に当たります。

関連キーワード: スケールテスト, 接続台数, ネットワーク負荷, データ連携, IoTデバイス

設問2〔SaaS導入プロジェクトの計画〕について答えよ。

(5)本文中の下線④について、B部長が真の評価はできないと考えた理由は何か。30字以内で答えよ。

模範解答

いちごを収穫するまで導入効果を評価できないから

解説

解答の論理構成

  1. 問題文ではプロジェクト完了のタイミングが「本サービスをP農業組合へ導入したこと」と定義されています。
    引用:「本サービスをP農業組合へ導入したことをもってプロジェクトは完了する」
  2. しかし、効果測定はその後の作業である「収穫」によって行われると明記されています。
    引用:「農家はいちごの栽培を続け、収穫によって導入効果を評価する」
  3. よって、導入時点ではまだ収穫が終わっておらず、成果(導入効果)が観測できません。
  4. 以上から、B部長は「プロジェクトの完了時点では、プロジェクトの目的の実現に対する真の評価はできない」と判断した理由は、収穫という成果指標が将来時点でしか得られないためです。
  5. したがって解答は「いちごを収穫するまで導入効果を評価できないから」となります。

誤りやすいポイント

  • プロジェクト完了≒目的達成と早合点し、収穫後の評価工程を見落とす。
  • 「真の評価」を品質試験やユーザテストと取り違え、収穫に結び付けない。
  • 経過データ(温度・湿度)だけで効果を判定できると誤認する。

FAQ

Q: 導入効果の評価とは具体的に何を指しますか?
A: 「収穫量・品質の向上」という栽培成果を測定し、本サービスが掲げる「より良い収穫」を実現したかを確認することです。
Q: なぜプロジェクト計画に評価フェーズを含めなかったのですか?
A: 契約上のスコープが「導入」までであり、評価は運用フェーズに移行してからP農業組合主体で実施するためです。
Q: 導入後に効果が出なかった場合のリスク対応は?
A: 事前合意で評価方法を定め、必要に応じて分析パラメータを運用側で調整できるしくみ(ガイド機能)を確保しています。

関連キーワード: IoT, SaaS, PoC, スコープクリープ, KPI
