応用情報技術者 2013年 秋期 午前252


問題文

過去のプロジェクトの開発実績から構築した作業配分モデルがある。要件定義からシステム内部設計までをモデルどおりに 228日で完了してプログラム開発を開始した。現在,200本のプログラムのうち100本のプログラム開発を完了し、残りの100本は未着手の状況である。プログラム開発以降もモデルどおりに進捗すると仮定するとき、プロジェクト全体の完了まで、あと何日掛かるか。

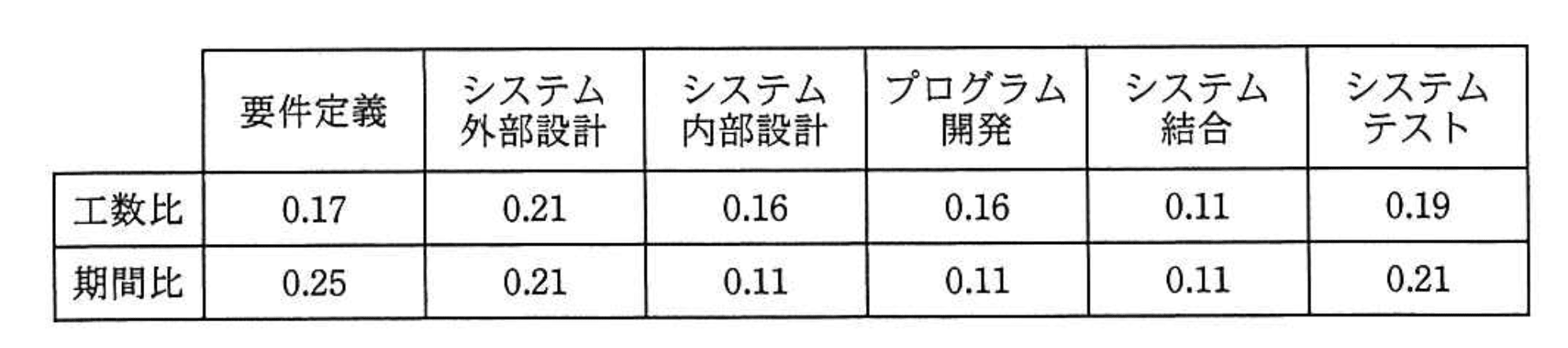

応用情報技術者 2013年 秋期 午前2 問52の問題画像

選択肢

140
150(正解)
161
172

プロジェクト作業配分モデルによる完了予測【午前2 解説】

要点まとめ

  • 結論:プロジェクト全体の完了まであと150日かかると予測される。
  • 根拠:要件定義からシステム内部設計までの期間228日が全体の期間比0.57に相当し、残り期間を計算した。
  • 差がつくポイント:期間比の合計と部分期間の関係を正確に把握し、未着手の工程の期間を正しく算出することが重要。

正解の理由

要件定義(0.25)+システム外部設計(0.21)+システム内部設計(0.11)の期間比合計は0.57です。
この0.57の期間が228日なので、全体期間は 日と推定できます。
プログラム開発以降の期間比合計は です。
したがって、残り期間は 日ですが、プログラム開発は200本中100本完了、100本未着手のため、プログラム開発の期間は半分進んでいます。
プログラム開発期間は全体の0.11なので、残りは 日。
システム結合(0.11)とシステムテスト(0.21)は未着手なので、 日。
合計残り期間は 日となり、選択肢イが正解です。

よくある誤解

期間比を単純に足して残り期間を計算すると、プログラム開発の進捗を考慮せず過大評価することがあります。
また、工数比と期間比を混同しやすいので注意が必要です。

解法ステップ

  1. 要件定義からシステム内部設計までの期間比を合計する(0.25+0.21+0.11=0.57)。
  2. 228日が期間比0.57に相当するので、全体期間を で求める。
  3. プログラム開発以降の期間比合計(0.11+0.11+0.21=0.43)を全体期間に掛けて残り期間を算出。
  4. プログラム開発は半分完了しているため、残り期間は半分に調整。
  5. システム結合とシステムテストは未着手なので全期間を加算。
  6. 合計残り期間を計算し、選択肢と照合する。

選択肢別の誤答解説

  • ア(140日):プログラム開発の進捗を考慮しすぎて残り期間を過小評価。
  • イ(150日):プログラム開発の半分完了を正しく考慮し、残り期間を適切に算出。
  • ウ(161日):プログラム開発の進捗を半分とせず、全期間を残りと誤認。
  • エ(172日):プログラム開発の進捗を無視し、プログラム開発以降の期間比全体を残りと計算。

補足コラム

期間比は各工程の期間の割合を示し、工数比は作業量の割合を示します。
進捗管理では期間比を用いてスケジュールを予測し、工数比はリソース配分の参考にします。
また、部分的な進捗がある場合は、その工程の期間を進捗率に応じて調整することが重要です。

FAQ

Q: 期間比と工数比はどちらを使うべきですか?
A: 期間予測には期間比を使い、作業量やリソース配分には工数比を用います。
Q: プログラム開発の進捗が半分の場合、期間はどう計算しますか?
A: その工程の期間比に全体期間を掛け、進捗率に応じて残り期間を調整します。
Q: 進捗が不明な場合はどうすればよいですか?
A: 過去のモデルや実績を基に仮定を置き、リスク管理を行いながら進めます。

関連キーワード: 作業配分モデル、期間比、プロジェクト管理、進捗管理、システム開発工程
← 前の問題へ次の問題へ →
戦国ITクイズ機能

\ せっかくなら /

応用情報技術者
クイズ形式で学習しませんか?

クイズ画面へ遷移する

すぐに利用可能!

©︎2026 情報処理技術者試験対策アプリ

このサイトについてプライバシーポリシー利用規約特商法表記開発者について
