応用情報技術者 2017年 春期 午前252


問題文

図のアローダイアグラムから読み取ったことのうち、適切なものはどれか。ここで、プロジェクトの開始日は0日目とする。

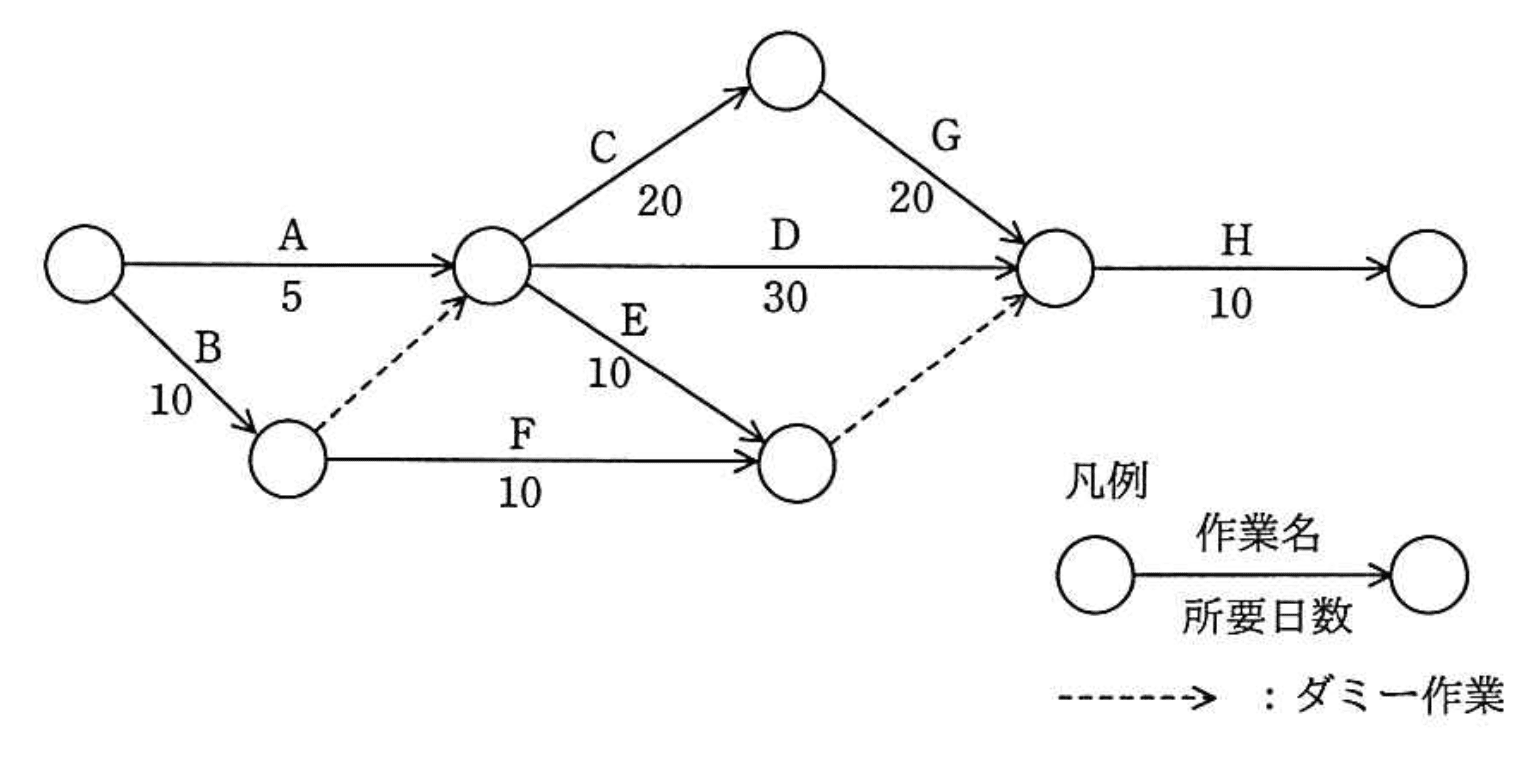

応用情報技術者 2017年 春期 午前2 問52の問題画像

選択肢

作業Cを最も早く開始できるのは5日目である。
作業Dはクリティカルパス上の作業である。
作業Eの余裕日数は30日である。(正解)
作業Fを最も遅く開始できるのは10日目である。

🔒 解説は解答すると表示されます

余裕日数の算出【午前2解説】

正解の理由

アローダイアグラム(AOA)で最早・最遅のイベント時刻を順に求めると、作業Eの「最早開始時刻(ES)」は10日、作業Eの「最新終了時刻(イベント4のLS)」は50日になります。したがって作業Eの最新開始時刻は 日で、余裕日数(フロート)は 日です。以上より選択肢が正しいです。
(要点:作業EのES=10日、最新開始=40日、余裕日数=30日)

解法ステップ

  1. 図をイベント(ノード)と作業(矢印)に対応させる。ダミー矢印は所要日数0の作業として扱う。
    • イベント番号(説明用): 0=start, 1=中央上, 2=左下, 3=最上, 4=中央やや右下, 5=右中央, 6=end
    • 作業(所要日数):A(0→1:5), B(0→2:10), dummy(2→1:0), C(1→3:20), D(1→5:30), E(1→4:10), F(2→4:10), G(3→5:20), dummy(4→5:0), H(5→6:10)
  2. 前進計算(Earliest event times, 最早発生時刻 Ei)を求める。各イベント Ei = max(先行イベントのEi + 先行作業の所要日数)
    • E0 = 0(開始)
    • E2 = E0 + 10 = 10(B)
    • E1 = max(E0 + 5, E2 + 0) = max(5, 10) = 10(A とダミー)
    • E3 = E1 + 20 = 30(C)
    • E4 = max(E1 + 10, E2 + 10) = max(20, 20) = 20(E, F)
    • E5 = max(E1 + 30, E3 + 20) = max(40, 50) = 50(D, G)
    • E6 = E5 + 10 = 60(H)
      → プロジェクト工期 = 60日
  3. 後退計算(Latest event times, Li)を求める。L6 = 60、逆順に Li = min(後続イベントのLj - 該当作業日数)
    • L6 = 60
    • L5 = L6 - 10 = 50(H)
    • L3 = L5 - 20 = 30(G)
    • L4 = L5 - 0 = 50(ダミー4→5)
    • L1 = min(L3 - 20, L5 - 30, L4 - 10) = min(10, 20, 40) = 10(C,D,E)
    • L2 = min(L1 - 0, L4 - 10) = min(10, 40) = 10(ダミー, F)
    • L0 = min(L1 - 5, L2 - 10) = min(5, 0) = 0
  4. 各作業の最早開始(ES = 起点イベントのEi)、最遅開始(LS = 終点イベントのLj − 所要日数)、余裕日数(Float = LS − ES または Lj − d − Ei)を計算する。
    • A: ES=0, LS=10−5=5, Float=5
    • B: ES=0, LS=10−10=0, Float=0
    • C: ES=10, LS=30−20=10, Float=0
    • D: ES=10, LS=50−30=20, Float=10
    • E: ES=10, LS=50−10=40, Float=40−10=30 ← 試験設問の対象
    • F: ES=10, LS=50−10=40, Float=30
    • G: ES=30, LS=50−20=30, Float=0
    • H: ES=50, LS=60−10=50, Float=0

選択肢別の誤答解説

  • ア: 「作業Cを最も早く開始できるのは5日目である。」
    実際は作業Cの最早開始はイベント1のEi = 10日です。出発ノード(イベント1)はダミー経由でB終了(10日)の制約も受けるため、5日では開始できません。よって誤り。
  • イ: 「作業Dはクリティカルパス上の作業である。」
    クリティカルパス上の作業は余裕日数が0の作業です。作業Dの余裕は10日(LS=20, ES=10)なのでクリティカルではありません。誤り。
  • : 「作業Eの余裕日数は30日である。」
    前述のように作業EはES=10、LS=40(=L4 − 10)で、余裕は30日です。正しい。
  • エ: 「作業Fを最も遅く開始できるのは10日目である。」
    作業Fの最早開始は10日ですが、最遅開始はL4 − 10 = 40日です(余裕30日)。「最も遅く開始できるのは10日目」は誤り。

よくある誤解

  1. ダミー矢印を無視する:ダミーは所要日数0でも依存関係を作るため、最早/最遅時刻に影響します(本問ではB→1のダミーによりイベント1の最早が10日になる)。
  2. イベントの「最遅時刻」と活動の「最遅開始」を混同する:活動の最遅開始は終点イベントの最遅時刻 − 活動所要日数で求める(必ずしも起点イベントの最遅時刻と等しくない)。
  3. クリティカル判定を「経路長の長さ」だけで行う:余裕が0かどうか(または始点・終点イベントの最早=最遅)で判断する。

補足コラム

  • 本問はAOA(アローダイアグラム)形式の典型問題です。手順は常に「前進→プロジェクト期間算出→後退→フロート計算」。時間配分が厳しい試験では、イベント時刻だけ表にして前進・後退を行うとミスが減ります。
  • 速算チェック:プロジェクト全体の工期 = 最長経路(本問は B → C → G → H = 10+20+20+10 = 60)。クリティカルパスはこの最長経路上の作業(余裕0)。
コードで確認(簡易、試験では不要):
# イベントと作業の定義(start=0,...,end=6)
edges = {(0,1):5,(0,2):10,(2,1):0,(1,3):20,(1,5):30,(1,4):10,(2,4):10,(3,5):20,(4,5):0,(5,6):10}
# 前進・後退を手で計算すると上記の値になります(説明参照)

FAQ

Q1. 余裕日数の公式は?
A1. 活動 u→v(所要日数 d)の場合、余裕 = (Lv − d) − Eu = LST − EST。ここで Eu は起点イベントの最早、Lv は終点イベントの最遅。
Q2. ダミー作業がない場合と比べて何が違う?
A2. ダミーは依存関係表示のみで所要日数0。前進・後退計算では通常の作業と同様に扱う(0を足す/引く)。依存関係を見落とすと最早時刻が過小評価される。
Q3. クリティカルパスの判定方法は?
A3. 余裕日数が0の作業を連ねた経路がクリティカルパス。プロジェクト工期はクリティカル経路の合計日数。


関連キーワード: クリティカルパス, 余裕日数, 最早最遅時刻, アローダイアグラム, ダミー作業
