応用情報技術者 2023年 秋期 午前2 問53


問題文

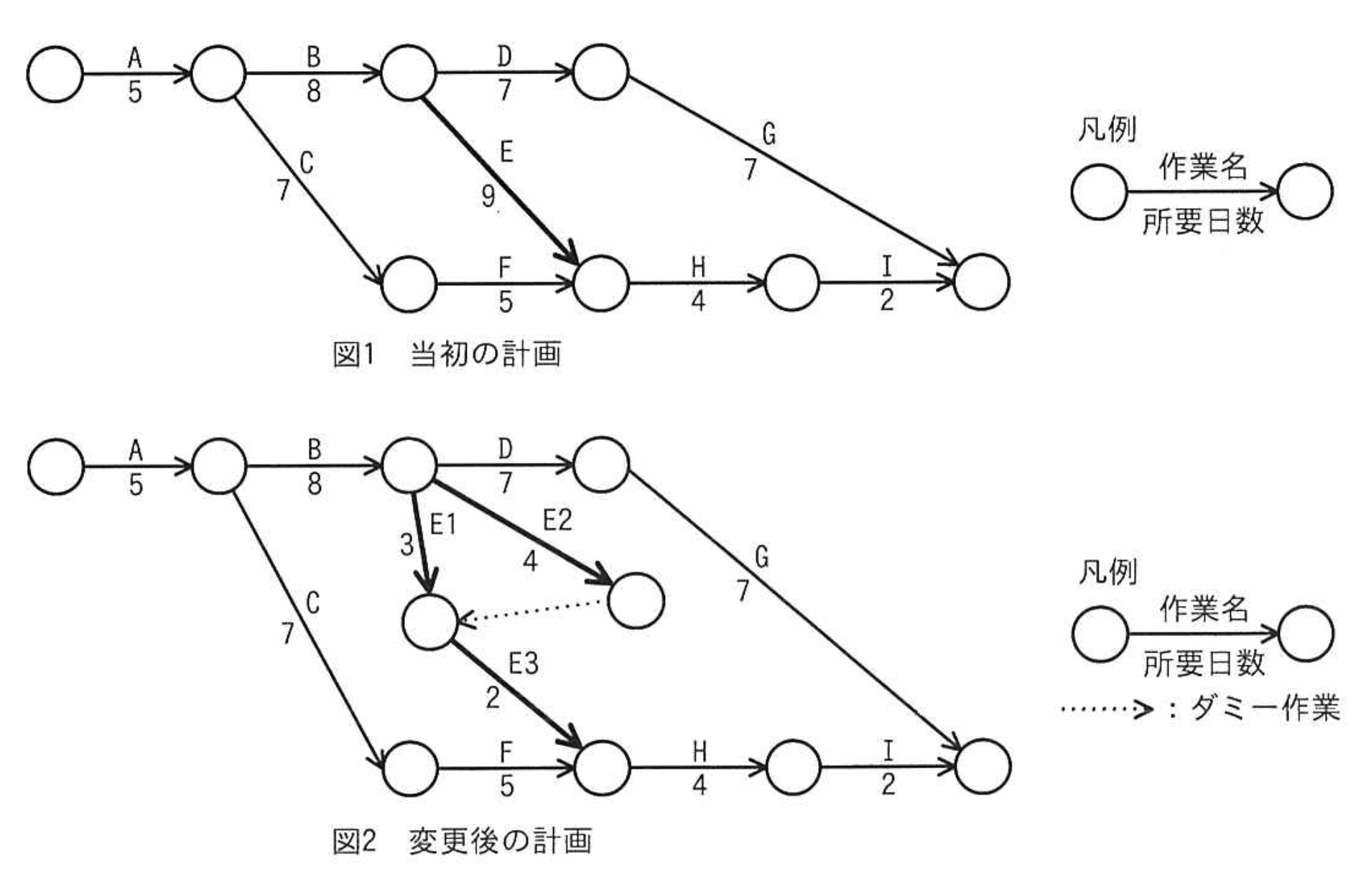

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1, E2, E3に分けて、図2のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。
応用情報技術者 2023年 秋期 午前2 問53の問題画像

選択肢

ア:1(正解)
イ:2
ウ:3
エ:4

🔒 解説は解答すると表示されます

作業分割によるスケジュール短縮【午前2解説】

正解の理由

図1のクリティカルパスは A→B→E→H→I で、 日です。図2では、作業Eが E1(3日)、E2(4日)、E3(2日)に分割されます。E1 と E2 はどちらも B の終点から始まり、E2 の終点から E1 の終点へダミー作業が引かれているので、E3 は E1 と E2 の両方が終わってから始まります。B の完了は13日目なので、E3 の開始は 日目、完了は19日目です。その後 H・I を経て 日で終わります。この結果、最長の経路は A→B→D→G の 日となり、全体は 日短縮されます。よってアが正解です。

解法ステップ

  1. 図1の各経路の日数を求める。
    • A→B→D→G:5+8+7+7=27日
    • A→B→E→H→I:5+8+9+4+2=28日(クリティカルパス)
    • A→C→F→H→I:5+7+5+4+2=23日
  2. 図2で、H の始点の結合点の最早時刻を求める。
    • E1 の終点:13+3=16日。E2 の終点:13+4=17日。ダミー(E2 の終点→E1 の終点)があるので、E3 の開始は max(16, 17)=17日。
    • E3 の終点:17+2=19日。F の終点:5+7+5=17日。よって H の開始は19日。
  3. 図2の各経路の日数を求める。
    • A→B→(E2→ダミー→E3)→H→I:19+4+2=25日
    • A→B→D→G:27日(変わらない)
  4. 全体は27日になり、28-27=1日短縮される。

選択肢別の誤答解説

  • ア: 1
    分割後の E を通る経路は25日に短くなりますが、A→B→D→G の27日が新たなクリティカルパスになるので、短縮は1日にとどまります。
  • イ: 2
    E を通る経路が26日になると考えた場合などの値ですが、実際の最長経路は27日です。
  • ウ: 3
    E を通る経路の短縮(28日→25日)だけを見て、他の経路を確認していない値です。
  • エ: 4
    ダミーを無視して E3 が E1 だけを待つと考えると、E を通る経路は 13+3+2+4+2=24日になり、4日短縮と誤って計算します。

よくある誤解

  • ダミー作業の向きを見落とすこと。ダミーは E2 の終点から E1 の終点へ向かっているので、E3 は E2 の完了も待ちます。
  • クリティカルパスが短くなった分だけ全体が短縮されると考えること。他の経路(A→B→D→G)が新たなクリティカルパスになると、それ以上は短縮されません。

補足コラム

作業を分割して並行に進めると、クリティカルパス上の作業の日数を短くできます。ただし、全体の日数は全ての経路の中の最長の経路で決まるので、分割後は改めて全経路の日数を比較する必要があります。

FAQ

Q. ダミー作業の所要日数はどう扱いますか?
A. 0日として計算します。日数はかかりませんが、「矢印の先の結合点から始まる作業は、矢印の根元の結合点に入る作業の完了も待つ」という順序関係を表します。
