問題文

プロジェクトのタイムマネジメントのために次のアローダイアグラムを作成した。クリティカルパスはどれか。

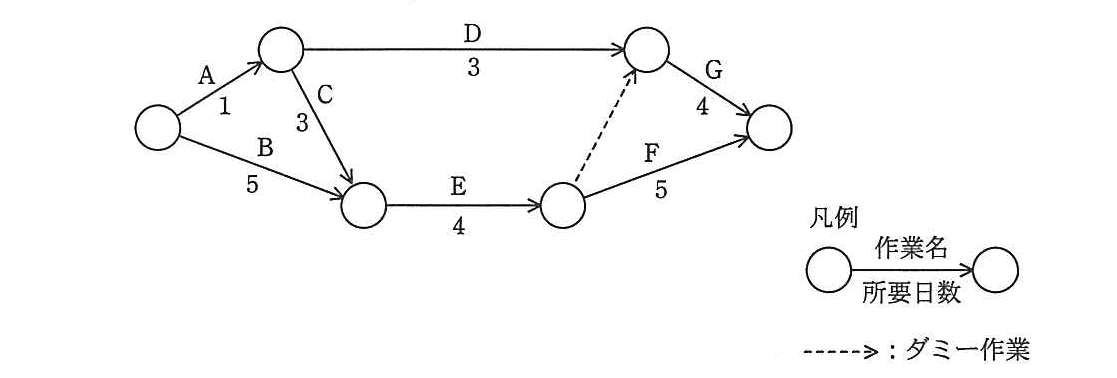

基本情報技術者 2012年 春期 午前(科目A) 問52の問題画像

選択肢

A → C → E → F
A → D → G
B → E → F(正解)
B → E → G

🔒 解説は解答すると表示されます

クリティカルパス分析【午前解説】

正解の理由

各作業の所要日数を足し合わせるだけでなく、分岐・合流点での同期(先行作業の最大完了時刻)を考慮して最長経路を求めます。本問題では:
  • B→E→F は 日で到達時刻が最も大きく、プロジェクトの最早完了時刻を決めます。
  • A→C→E→F は 日で短い。
  • A→D→G は単純和で ですが、G の開始は下段中間ノードの完了(ダミー依存)を待つため実際の到達時刻は 日となり、それでも 日に届きません。
    したがって最長(クリティカル)経路は B→E→F です。

解法ステップ

  1. 各ノードを起点として「最早開始時刻(ES)」と「最早終了時刻(EF)」を順に計算する(フォワードパス)。
  2. 開始ノードから出る各作業の所要日数を足して到達ノードの EF を求め、合流時は最大値を取る。
  3. 最終ノードに到達する各経路の到達時刻を比較し、最大値を持つ経路をクリティカルパスにする。
  4. ダミー矢印は所要日数0で順序制約のみなので、計算においては0を足すが合流の最大値判定に影響する点に注意する。
(本問のフォワード計算例)
  • A: 開始→上段左 EF =
  • B: 開始→下段左 EF =
  • C: 上段左→下段左 は上段左 EF に C を加え 、しかし下段左 は B より最大値 を取る → 下段左 EF =
  • E: 下段左→下段中 EF =
  • F: 下段中→最終 EF = (経路 B→E→F)
  • D: 上段左→上段右 EF = 、上段右 の実際の開始は下段中からのダミー依存(9)との最大値 → 上段右 EF = 、G:

選択肢別の誤答解説

  • ア: A → C → E → F
    • 計算: 日。B 経由による下段の遅延(5日)が反映されないため最長にならず不正解。
  • イ: A → D → G
    • 単純和: 日と見積もりがちだが、上段右は下段中の完了(ダミー)を待つ必要があり実際は 日。ともあれ 日に届かないため不正解。
  • ウ: B → E → F
    • 計算: 日で最長。合流点での最大値判定を含めるとこれがクリティカルパスで正解。
  • エ: B → E → G
    • 構造上、G は上段右から最終へ行く作業であり、B→E→(下段中)から直接 G へつながる経路は存在しない。さらに所要日数で計算しても F 経由より短く、誤り。

よくある誤解

  • ダミー矢印を無視して A→D→G を 日と誤判断する。ダミーは0日だが順序制約で遅延を生む。
  • 各作業を単純に連続で足すだけで、合流点での「最大値」を考慮しないため B 経路の影響を見落とす。
  • 開始ノードからの全経路を網羅せず、上段だけ見て A 経路が最短だから正解とする。

補足コラム

  • ダミー(破線)矢印の役割:アローダイアグラムで複数作業の依存関係を表現するために用いる。工数は0だが論理的な順序をつくるため、合流点の最早時刻計算に必ず影響する。
  • クリティカルパスの意味:遅延がプロジェクト全体の遅延に直結する経路。これらの作業の余裕(フロート)は0であることが多く、管理の重点対象です。
  • 実務ヒント:リソース調整や並行作業の検討時、ダミーで追加された依存関係を見落とすとスケジュール破綻につながるので注意。

FAQ

Q1: ダミー矢印はなぜ0日なのに影響するのですか?
A1: ダミーは作業時間を持たないが「ある作業が完了していないと次の作業を開始できない」という順序制約を表します。合流点では先行作業群の最大完了時刻が次の開始時刻となるため、結果的に遅延を生みます。
Q2: クリティカルパスを見つける簡単なコツは?
A2: フォワードパスで各ノードの最早終了時刻を出し、最終ノードに至る各経路の到達時刻を比較することです。合流時は最大値を取ることを常に意識してください。
Q3: 複数のクリティカルパスがある場合は?
A3: いくつかの経路が同じ最長時間を持つときは複数のクリティカルパスが存在します。全てが遅れるとプロジェクト全体が遅延しますから、すべてのクリティカル経路を管理する必要があります。

関連キーワード: クリティカルパス、アローダイアグラム、ダミー作業、フォワードパス、所要日数、フロート、プロジェクトスケジューリング、CPM、依存関係、合流点観察
