ITサービスマネージャ 2013年 午前2 問19


問題文

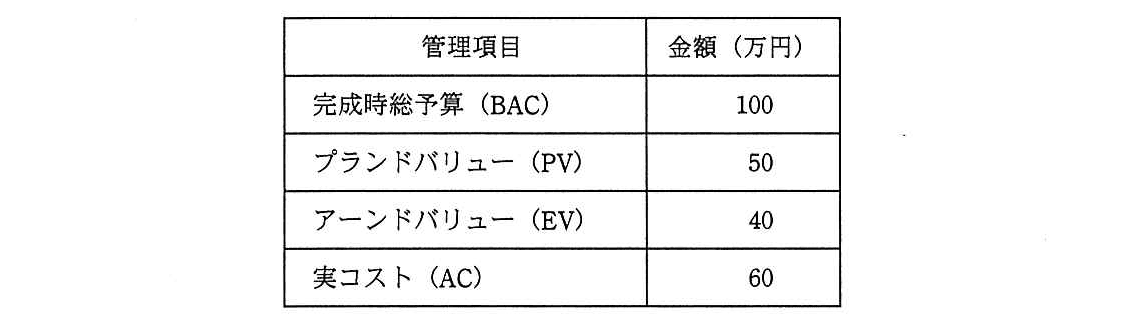

期間10日のプロジェクトを、5日目の終了時にアーンドバリュー分析したところ、表のとおりであった。現在のコスト効率が今後も続く場合、完成時総コスト見積り(EAC)は何万円か。
ITサービスマネージャ 2013年 午前2 問19の問題画像

選択肢

ア:110
イ:120
ウ:135
エ:150(正解)

🔒 解説は解答すると表示されます

EACの計算【午前2解説】

正解の理由

現在のコスト効率が完成まで続く場合、完成時総コスト見積り(EAC)は、完成時総予算(BAC)をコスト効率指数(CPI)で割って求めます。
まず、CPIを計算します。
CPIが1未満なので、実際に得られた成果に対して、予算を超えるコストがかかっている状態です。この効率が今後も続くとすると、
したがって、正しい選択肢はエです。

解法ステップ

  1. 与えられた値を確認します。
    BACは100万円、EVは40万円、ACは60万円です。
  2. CPIを求めます。
    CPIは「獲得した成果の価値 ÷ 実際にかかったコスト」です。
  3. 今後も同じコスト効率が続く場合のEACを求めます。
  4. 選択肢と照合します。
    150万円に当たるエを選びます。
別の形として、完了までに必要な残作業のコストを加える方法でも確認できます。

選択肢別の誤答解説

  • ア:110万円
    残作業の価値を、EVではなくPVを使って計算すると、この値になります。しかし、EACでは実際に完了した作業の価値を表すEVを使います。
  • イ:120万円
    現時点のコスト超過額をBACに加える計算などで生じる値です。コスト超過が今後も続くという条件では、残作業にも現在のコスト効率を適用する必要があります。
  • ウ:135万円
    BAC、EV、ACからCPIを求めてEACを計算する手順と一致しません。まずCPIを算出し、設問の条件に合ったEACの式に当てはめます。
  • エ:150万円
    CPIをとし、BACをCPIで割った値です。現在のコスト効率が続くという条件に合致します。

よくある誤解

  • PVとEVを取り違える
    PVは「計画上、完了しているはずの作業の価値」、EVは「実際に完了した作業の価値」です。CPIの計算にはEVを使います。
  • CPIの分子と分母を逆にする
    CPIはです。ではありません。CPIが1未満なら、コスト効率が悪い状態です。
  • EACは常に同じ式だと思い込む
    EACの式は、今後の作業にも現在のコスト効率が続くかなど、設問の前提によって変わります。条件を確認してから式を選びます。

補足コラム

アーンドバリュー分析では、コストの状況をCPI、スケジュールの状況をSPIで把握します。
この問題では、設問が「現在のコスト効率が今後も続く」としているため、CPIを使ってEACを見積もります。PVはスケジュール効率の分析には使いますが、このEAC計算には直接使いません。

FAQ

Q. CPIが1より小さいと、どのような状態ですか?
A. 作業の成果の価値より実際のコストが大きく、予算に対するコスト効率が悪い状態です。この問題ではCPIがなので、同じ成果を得るのに予算より多くのコストがかかっています。
Q. なぜEACがBACより大きくなるのですか?
A. 現在のコスト効率が今後も続く前提だからです。CPIが1未満のため、残りの作業も予算どおりには進まず、最終コストは当初予算の100万円を上回る見積りになります。
Q. PVはこの問題で使わないのですか?
A. EACの計算では使いません。PVはSPIなど、スケジュールの進捗を評価する際に使います。

関連キーワード: アーンドバリュー分析、EAC、BAC、EV、AC、CPI、SPI
