プロジェクトマネージャ 2013年 午後1 問03
システム開発プロジェクトの企業合併に伴う計画変更に関する次の記述を読んで、設問1~4に答えよ。
A社は、東京を中心に、東日本を主な商圏とする中堅のアパレル企業である。A社では、業務プロセスを一新して業務効率を飛躍的に改善するための全社活動を半年前から進めてきた。その結果、V社のERPパッケージ(以下、V社ERPという)を導入し、基幹システムを更改する開発プロジェクト(以下、A社プロジェクトという)を開始させた。プロジェクトマネージャ(PM)には情報システム部のB部長が任命された。現在は2か月間の要件定義が終了したところである。更改する基幹システムは来年4月に稼働する計画である。A社プロジェクトの開発スケジュールを図1に示す。

V社ERPは操作性に優れ、標準で用意されているアパレル業向けのテンプレートは、ベストプラクティスとして業界での評価も高い。A社の業務効率を改善するための全社活動でも、V社のコンサルタントの支援を受けて、このテンプレートに沿って業務プロセスを見直してきた。当初は、現行の業務プロセスを変更することに業務部門が抵抗感を示した。その後、V社のデモ環境を使用して検討を繰り返すうちにテンプレートの社内評価も高まり、業務部門が納得して、A社プロジェクトの要件定義は順調に完了した。
〔合併準備委員会の基本方針〕
最近、A社は、以前から業務提携している同業で中小規模のM社と、1年後に合併することを決定した。M社は、大阪を中心に関西地方に顧客基盤をもっており、A社はこの合併を機会に、全国規模の企業へ発展しようと計画していた。
M社は、独自に開発した基幹システムを使っているが、稼働後10年近く経過して老朽化が目立ち、システム更改の時期を迎えていた。M社では、自社の基幹システムに精通し、業務にも明るいシステム管理課のN課長が中心となって、システム管理課の要員で業務部門からの要望に常に対応してきたものの、業務部門からは、基幹システムを一新し業務プロセスを改善して効率向上を図りたいとの意見が強く上がっていた。
両社の経営層が参加する合併準備委員会が組織され、次の基本方針を決定した。
(1) 現在更改中のA社の基幹システムを合併後の基幹システム(以下、新システムという)とする。
(2) 合併後は新システムの業務プロセスに統一する。
(3) 新システムへの移行に必要なコストは、合併に伴う費用として予算化する。
〔新システムの方針〕
合併準備委員会の基本方針の決定を受け、両社の関連部門の責任者を集めたシステム検討会議では、両社のシステムの状況を検討し、次の方針を決定した。
(1) A社プロジェクトの開発スケジュールで計画されていた稼働予定を変更し、新システムの稼働開始は合併と合わせて来年6月とする。
(2) A社プロジェクトのPMのB部長を、新システムの開発プロジェクト(以下、新プロジェクトという)のPMに任命する。
B部長は、システム検討会議の方針を受けて、新プロジェクトの計画では次のことを考慮する必要があると考えた。
・M社の業務部門が、①新システムの業務プロセスを理解するためのスケジュールを計画する必要がある。
・M社の基幹システムから新システムへデータ移行を行うための体制やスケジュールを計画する必要がある。
B部長は、新プロジェクトのM社側責任者としてN課長の参加をM社に要請し、M社もこれに合意した。
〔新プロジェクトの開発スケジュールの検討〕

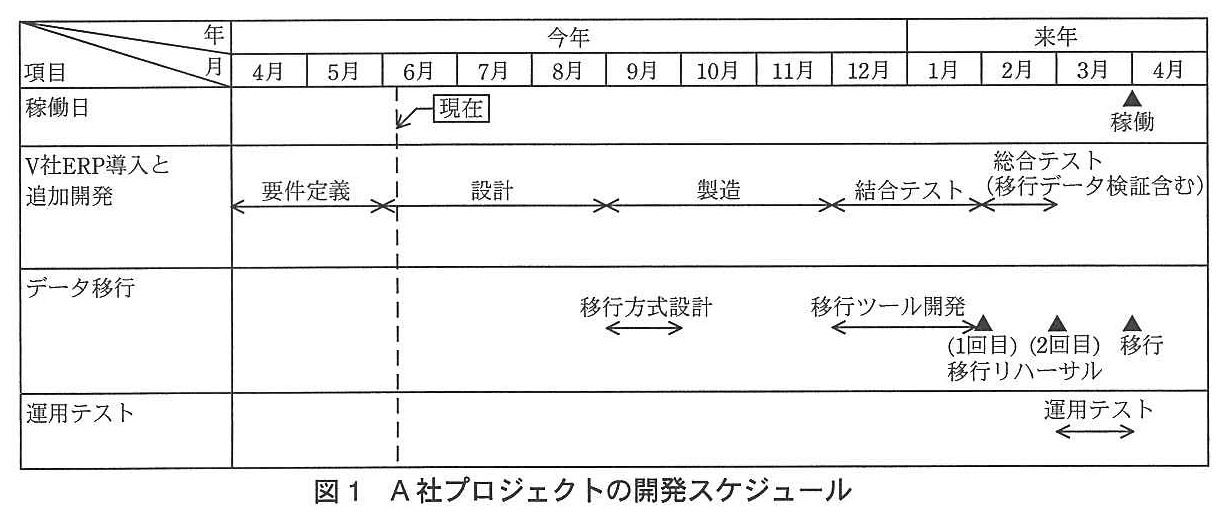

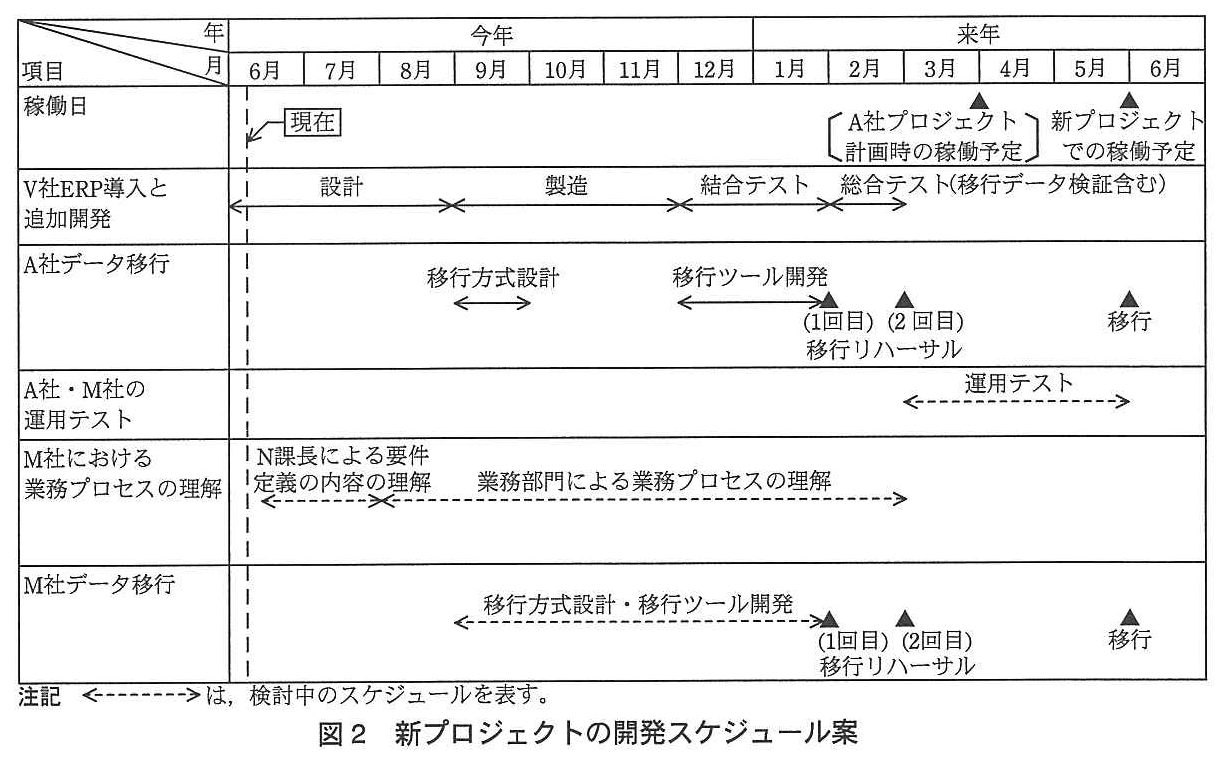

B部長は、A社プロジェクトの開発スケジュールを参考に、図2に示す新プロジェクトの開発スケジュール案について検討を開始した。M社との合併で、A社プロジェクトに比べて新プロジェクトの全体工数は増大するが、②業務プロセスを新システムの業務プロセスに統一するのであれば、V社ERP導入と追加開発のスケジュールには大きな変更は必要ないと考えた。
M社の業務部門が新システムの業務プロセスを十分に理解できなければ、運用テストで問題が発生する可能性がある。M社の業務部門が業務プロセスを迅速に理解できるように対策を講じることを前提に、B部長は、図2のとおり来年3月から運用テストを開始し、③稼働までの3か月間を運用テスト期間とするよう検討することとした。
A社では、V社ERP導入と追加開発の設計終了後に移行方式設計を行い、製造完了後に移行ツール開発を行う計画である。B部長は、M社の基幹システムから新システムへのデータ移行について、移行方式設計・移行ツール開発を来年1月末までに完了するようにN課長に検討を指示した。

〔業務プロセスの理解〕
B部長はN課長に、A社プロジェクトの要件定義の内容を早く理解するとともに、M社の業務部門に新システムの業務プロセスを理解させるよう指示した。
B部長は、業務プロセスの理解を迅速に行え、かつ、確実なものにするために、業務プロセスの説明をV社のデモ環境を利用して行えるようV社と調整した。加えて、④A社プロジェクトの要件定義において中心的な役割を担った業務部門のメンバに対して、N課長と協力してM社の業務部門に新システムの業務プロセスを説明するよう指示した。
B部長は、M社の業務部門を含めた新プロジェクトの関係者全員を集めてキックオフミーティングを開催するよう調整した。キックオフミーティングでは、両社の社長から、合併後は新システムの業務プロセスに統一することと、合併時には新システムで運用を開始することを改めて伝えていただくことにした。特にA社の社長から、⑤A社の経験からM社の業務部門に対して、あることを強く要請していただくことにした。
〔データ移行の計画〕
B部長は、N課長からM社のデータ移行に関する検討結果について次の報告を受けた。
・データ移行については、M社の基幹システムのデータの仕様を熟知しているM社システム管理課の要員が担当するのが妥当である。
・M社では6月と12月に定期改修を予定しており、データの仕様を変更する可能性がある。定期改修は、M社システム管理課の要員だけで実施する予定である。
・M社システム管理課の要員は新システムのデータの仕様を理解していないので、移行方式設計に時間が取られそうだ。移行方式設計を短期間に完了させなければ、移行ツール開発を来年1月末までに完了させることは難しい。
報告を受けたB部長は、移行方式設計の前にM社のデータの仕様を凍結することと、⑥あることを理由に今年12月の定期改修を中止するようM社と調整し、M社もこれに合意した。
また、B部長は、N課長に⑦M社の移行方式設計をA社と共同で行うよう指示した。
設問1:
問題文を見る〔新システムの方針〕について、B部長が本文中の下線①のように、新システムの業務プロセスを理解するためのスケジュールを計画する必要があると考えた理由は何か。30字以内で述べよ。
模範解答
・運用テストが開始できる時期を確定する必要があるから
・運用テストを円滑に行うには業務プロセスの理解が必要だから
解説
解答の導き方
この設問では、M社の業務部門が新システムの業務プロセスを理解するためのスケジュールを、なぜ新プロジェクトの計画に含める必要があるのかを考えます。
まず、新システムは合併に合わせて来年6月に稼働する方針です。図2では、稼働前の来年3月から運用テストを始める案になっています。一方、M社の業務部門が業務プロセスを理解する工程は、運用テスト開始前の来年2月まで続く計画です。つまり、業務プロセスの理解が遅れると、運用テストを予定どおり始められなくなる可能性があります。そのため、理解に必要な期間を計画し、運用テストを開始できる時期を見通せるようにする必要があります。
さらに、本文には、M社の業務部門が新システムの業務プロセスを十分に理解できなければ、運用テストで問題が発生する可能性があるとあります。運用テストを円滑に進めるには、担当者が新しい業務プロセスを理解していることが前提となります。
したがって、業務プロセスを理解するためのスケジュールは、運用テストの開始時期を確定するとともに、運用テストを円滑に行うために必要です。
誤りやすいポイント
- 「M社の業務部門に教育が必要だから」だけで終えると、スケジュールを計画する理由として不十分です。運用テストの開始時期との関係まで述べます。
- 運用テスト期間が確保されていれば問題ない、と考えないようにします。テスト期間の前に、業務部門が業務プロセスを理解している必要があります。
- 業務プロセスの理解が遅れる影響を、稼働日の延期だけに限定しないようにします。設問の要点は、運用テストを始められる時期と、テストを円滑に行えるかどうかです。
FAQ
Q: 業務プロセスの理解が遅れると、なぜ運用テストの開始に影響するのですか?
A: 業務部門が新しい業務の流れを理解していないと、運用テストを適切に進められません。そのため、理解が完了する時期を踏まえて、テスト開始時期を計画する必要があります。
A: 業務部門が新しい業務の流れを理解していないと、運用テストを適切に進められません。そのため、理解が完了する時期を踏まえて、テスト開始時期を計画する必要があります。
Q: 運用テストの期間を長くすれば、業務プロセスの理解は後回しにできますか?
A: できません。テストの期間を確保することと、テストを実施する業務部門が業務プロセスを理解していることは別の条件です。理解をテスト開始前に進める計画が必要です。
A: できません。テストの期間を確保することと、テストを実施する業務部門が業務プロセスを理解していることは別の条件です。理解をテスト開始前に進める計画が必要です。
Q: この設問では、業務プロセスの理解と運用テストのどちらを答えの中心にしますか?
A: 両者のつながりが中心です。業務プロセスの理解に必要な期間を計画することで、運用テストの開始時期を確定し、テストを円滑に進められるようにします。
A: 両者のつながりが中心です。業務プロセスの理解に必要な期間を計画することで、運用テストの開始時期を確定し、テストを円滑に進められるようにします。
関連キーワード: 業務プロセス、運用テスト、スケジュール管理、利用者教育
設問2:〔新プロジェクトの開発スケジュールの検討〕について、(1)、(2)に答えよ。
設問2(1)
問題文を見るB部長が、本文中の下線②のように、新システムの業務プロセスに統一するのであれば、V社ERP導入と追加開発のスケジュールには大きな変更は必要ないと考えた理由は何か。20字以内で述べよ。
模範解答
・開発のスコープは変わらないから
・要件の変更がないから
解説
解答の導き方
この設問では、合併によってプロジェクト全体の作業は増えても、V社ERP導入と追加開発の工程を大きく変える必要がないとB部長が考えた理由を問われています。
まず、合併準備委員会は「合併後は新システムの業務プロセスに統一する」と決めています。つまり、M社の業務に合わせて新システムの業務プロセスや機能を変更するのではなく、M社の業務を新システムに合わせる方針です。
次に、A社プロジェクトでは、V社ERPのテンプレートに沿って業務プロセスを見直し、要件定義が順調に完了しています。M社もその業務プロセスに統一するなら、V社ERP導入や追加開発に関する要件を大きく変更する必要はありません。
合併によって新プロジェクト全体の工数は増大しますが、M社の業務プロセスを新システムに合わせる方針である以上、V社ERP導入と追加開発の範囲は変わらないと判断できます。したがって、開発スコープや要件が変わらないことが、工程の大幅な変更を不要と考えた理由です。
誤りやすいポイント
- 合併によって「新プロジェクトの全体工数は増大する」という記述だけを見て、V社ERP導入と追加開発のスケジュールも必ず延びると考えてしまうことです。全体工数の増加と、特定の開発工程の変更要否は分けて考えます。
- M社の業務に合わせてシステムを変更すると考えてしまうことです。本文の方針は、M社の業務を新システムの業務プロセスに統一することです。
- データ移行やM社業務部門による業務プロセスの理解に必要な作業を、V社ERP導入と追加開発の工程に含めてしまうことです。これらは別途計画する作業です。
FAQ
Q: 合併で作業が増えるのに、なぜ開発スケジュールは変わらないのですか?
A: 増えるのはプロジェクト全体の作業です。一方、M社の業務を新システムに合わせる方針なので、V社ERP導入と追加開発の要件や開発範囲は大きく変わらないと考えられます。
A: 増えるのはプロジェクト全体の作業です。一方、M社の業務を新システムに合わせる方針なので、V社ERP導入と追加開発の要件や開発範囲は大きく変わらないと考えられます。
Q: M社の要望を確認する作業も不要ということですか?
A: いいえ。M社の業務プロセスの理解やデータ移行などは必要です。ただし、それらが必要なことと、V社ERP導入と追加開発の要件を変更することは別です。
A: いいえ。M社の業務プロセスの理解やデータ移行などは必要です。ただし、それらが必要なことと、V社ERP導入と追加開発の要件を変更することは別です。
関連キーワード: 開発スコープ、要件定義、業務プロセス、ERP、データ移行
設問2(2)
問題文を見るB部長が、本文中の下線③のように検討することとした目的は何か。30字以内で述べよ。
模範解答
運用テストで発生する問題に対応する時間を確保するため
解説
解答の導き方
問われているのは、運用テストを稼働前の3か月間に設定する目的です。
本文では、M社の業務部門が新システムの業務プロセスを十分に理解できないと、「運用テストで問題が発生する可能性がある」とされています。そこで、業務プロセスを迅速に理解できるよう対策を講じることを前提に、来年3月から運用テストを始め、来年6月の稼働まで期間を確保する計画にしています。
運用テスト中に問題が見つかった場合、原因の調査や修正などに時間が必要です。運用テストの期間を長く取ることで、見つかった問題に対応する時間を確保できます。したがって、目的は運用テストを長期間実施すること自体ではなく、運用テストで発生する問題に対応できるようにすることです。
誤りやすいポイント
- 運用テストを3か月間実施すること自体を目的としてしまうこと。問われているのは、その期間を確保する狙いです。
- 業務プロセスを理解するための時間を確保することと混同すること。業務プロセスの理解は運用テスト開始前に進める計画です。
- 稼働日が来年6月に変更されたことだけを理由にすること。本文では、運用テストで問題が発生する可能性を踏まえて期間を設定しています。
FAQ
Q: 運用テスト中に問題が見つかったら、どのような時間が必要ですか?
A: 問題の原因を調べ、必要な修正を行い、修正後に再確認するための時間が必要です。
A: 問題の原因を調べ、必要な修正を行い、修正後に再確認するための時間が必要です。
Q: 業務プロセスの理解に充てる期間が、運用テスト期間の3か月間ですか?
A: いいえ。業務プロセスの理解は運用テスト開始前に進め、運用テストでは実際の運用を確認します。
A: いいえ。業務プロセスの理解は運用テスト開始前に進め、運用テストでは実際の運用を確認します。
関連キーワード: 運用テスト、問題対応、障害対応、スケジュール管理
設問3:〔業務プロセスの理解〕について、(1)、(2)に答えよ。
設問3(1)
問題文を見る本文中の下線④で、B部長はA社の業務部門のメンバが説明することで、どのような効果を期待したのか。40字以内で述べよ。
模範解答
・新システムの業務プロセスに納得した理由を説明し、M社の業務部門の理解を得る。
・新システムの業務プロセスを理解するポイントをM社の業務部門に伝える。
解説
解答の導き方
-
下線④では、A社プロジェクトの要件定義で中心的な役割を担った業務部門のメンバが、N課長と協力してM社の業務部門に説明することになっています。したがって、期待されているのは単なる説明要員の追加ではなく、A社での経験をM社に伝えることです。
-
A社では、当初、業務プロセスの変更に業務部門の抵抗感がありました。しかし、V社のデモ環境で検討を重ねるうちに社内評価が高まり、業務部門が納得しています。要件定義の中心となったメンバは、この経験を通じて、なぜ新システムの業務プロセスを受け入れたのかを具体的に説明できます。
-
また、A社のメンバから、業務プロセスを理解する際に着目すべき点を伝えることもできます。M社の業務部門にとっては、同じ業務部門の経験に基づく説明を聞くことで、業務プロセスの内容だけでなく、理解や受け入れに至った考え方も把握しやすくなります。
-
そのため、期待する効果は、A社側が納得に至った理由を共有してM社の理解・納得につなげることと、新システムの業務プロセスを理解する上でのポイントを伝えることです。
誤りやすいポイント
- A社のメンバが説明する目的を、単にM社に業務プロセスの内容を教えることだけだと捉えないようにします。A社側が納得した経緯を伝えることも重要です。
- 「A社プロジェクトの要件定義で中心的な役割を担った」という点を見落とすと、説明によって得られる具体的な効果を捉えにくくなります。
- A社のメンバがM社の業務を代わりに決める、と読み替えないようにします。説明を受けるのはM社の業務部門であり、目的は理解を促すことです。
FAQ
Q: V社のデモ環境で説明するだけでは不十分なのですか?
A: デモ環境は業務プロセスを具体的に確認するのに役立ちます。さらに、A社の業務部門から納得した理由や理解のポイントを伝えることで、M社側の理解を後押しできます。
A: デモ環境は業務プロセスを具体的に確認するのに役立ちます。さらに、A社の業務部門から納得した理由や理解のポイントを伝えることで、M社側の理解を後押しできます。
Q: A社の業務部門のメンバが要件定義に参加していたことは、なぜ重要ですか?
A: 業務プロセスの検討に深く関わっているため、変更を受け入れた経緯や、理解する上での要点を自らの経験に基づいて説明できるからです。
A: 業務プロセスの検討に深く関わっているため、変更を受け入れた経緯や、理解する上での要点を自らの経験に基づいて説明できるからです。
関連キーワード: 業務プロセス、要件定義、ユーザー教育、合意形成
設問3(2)
問題文を見る本文中の下線⑤で、M社の業務部門に強く要請した、あることとは何か。30字以内で述べよ。
模範解答
・新たな業務プロセスを前向きに評価すること
・業務プロセスの変更に抵抗感をもたないようにすること
解説
解答の導き方
-
この設問は、A社の社長がM社の業務部門に対して、合併後の業務プロセスについてどのような姿勢を求めたかを問うています。手掛かりは、A社が業務プロセスを変更したときの経験です。
-
本文には、A社では当初、業務部門が「現行の業務プロセスを変更することに抵抗感を示した」とあります。つまり、業務プロセスを変えることには、M社でも抵抗が生じる可能性があります。
-
一方、A社ではV社のデモ環境を使って検討を繰り返すうちにテンプレートの社内評価が高まり、業務部門が納得して要件定義を終えています。この経験から、変更への抵抗感があっても、新しい業務プロセスをよく理解し、その価値を認めれば受け入れやすくなると考えられます。
-
したがって、A社の社長が強く求めるのは、M社の業務部門が新しい業務プロセスを前向きに受け止め、変更に抵抗しないことです。説明会やデモ環境を用意すること自体ではなく、M社の業務部門に求める姿勢を答えます。
誤りやすいポイント
- 「業務プロセスを理解すること」と答えると、下線①のスケジュール計画や、業務プロセスを説明する取り組みと混同しやすくなります。この設問は、M社の業務部門に求める姿勢を問うています。
- 「V社のデモ環境を利用すること」は理解を促すための方法であり、社長が強く要請する内容そのものではありません。
- 「新システムを稼働させること」だけでは不十分です。合併時の稼働方針に加えて、業務プロセスの変更を受け入れる姿勢が焦点です。
FAQ
Q: A社の経験から、なぜM社に変更への抵抗感をもたないよう求めるのですか?
A: A社でも当初は業務プロセスの変更に抵抗感がありましたが、検討を重ねて価値が認められると、業務部門が納得したからです。その経験を踏まえ、M社にも新しい業務プロセスを前向きに受け止める姿勢を求めています。
A: A社でも当初は業務プロセスの変更に抵抗感がありましたが、検討を重ねて価値が認められると、業務部門が納得したからです。その経験を踏まえ、M社にも新しい業務プロセスを前向きに受け止める姿勢を求めています。
Q: 業務プロセスを理解させる取り組みと、前向きに評価することは同じですか?
A: 同じではありません。説明やデモ環境の利用は理解を助ける方法です。一方、前向きに評価することや抵抗感をもたないことは、M社の業務部門に求める姿勢です。
A: 同じではありません。説明やデモ環境の利用は理解を助ける方法です。一方、前向きに評価することや抵抗感をもたないことは、M社の業務部門に求める姿勢です。
関連キーワード: 業務プロセスの標準化、業務改革、変更管理、合意形成、ERP導入
設問4:〔データ移行の計画〕について、(1)、(2)に答えよ。
設問4(1)
問題文を見る本文中の下線⑥で、B部長が今年12月の定期改修を中止するようM社と調整した理由として、データ仕様の凍結の他に考えられるあることとは何か。25字以内で述べよ。
模範解答
M社のデータ移行のための要員を確保すること
解説
解答の導き方
-
まず、データ移行を誰が担当するのが適切かを確認します。N課長の報告では、移行作業は「M社の基幹システムのデータの仕様を熟知しているM社システム管理課の要員が担当するのが妥当」とされています。つまり、旧システムのデータを把握している要員が、移行作業に必要です。
-
次に、その要員の予定を確認します。M社では「6月と12月に定期改修を予定」しており、定期改修は「M社システム管理課の要員だけで実施する予定」です。したがって、今年12月の定期改修を実施すると、データ移行に必要な要員が定期改修にも割かれることになります。
-
一方、M社のデータ移行では、移行方式設計と移行ツール開発を来年1月末までに終える必要があります。今年12月は、その作業期間と重なります。
以上から、データ仕様を凍結するだけでなく、データ移行に必要な要員を確保することも、今年12月の定期改修を中止する理由になります。
誤りやすいポイント
- データ仕様を凍結する理由だけで答えないようにします。設問は、それに加えて定期改修を中止する理由を尋ねています。
- 「定期改修によるデータ仕様の変更を避けること」だけでは、要員確保というもう一つの理由を捉えられていません。
- 定期改修の担当者とデータ移行の担当者が別だと考えないようにします。本文では、データ移行に適した要員と定期改修を行う要員はいずれもM社システム管理課の要員です。
FAQ
Q: データ仕様を凍結するだけでは、なぜ不十分なのですか。
A: 仕様が変わらなくても、移行作業を行う要員が定期改修に割かれていれば、移行方式設計や移行ツール開発を予定どおり進めにくくなるためです。
A: 仕様が変わらなくても、移行作業を行う要員が定期改修に割かれていれば、移行方式設計や移行ツール開発を予定どおり進めにくくなるためです。
Q: なぜ今年12月の定期改修が問題になるのですか。
A: M社のデータ移行作業は来年1月末まで続く計画であり、今年12月の定期改修と時期が重なるためです。
A: M社のデータ移行作業は来年1月末まで続く計画であり、今年12月の定期改修と時期が重なるためです。
Q: 要員を確保する必要があるのはなぜですか。
A: 旧システムのデータ仕様を熟知したM社システム管理課の要員が、データ移行の担当として適切だと報告されているためです。
A: 旧システムのデータ仕様を熟知したM社システム管理課の要員が、データ移行の担当として適切だと報告されているためです。
関連キーワード: データ移行、データ仕様凍結、移行方式設計、移行ツール開発、要員計画
設問4(2)
問題文を見る本文中の下線⑦で、B部長がN課長にM社の移行方式設計をA社と共同で行うよう指示した理由は何か。30字以内で述べよ。
模範解答
新システムのデータ仕様が早期に把握できるから
解説
解答の導き方
-
問われているのは、M社の移行方式設計をA社と共同で行う理由です。移行方式設計では、M社の基幹システムから新システムへデータを移す方法を検討するため、移行元だけでなく移行先のデータ仕様も把握する必要があります。
-
N課長の報告には、M社システム管理課の要員は「新システムのデータの仕様を理解していない」とあります。M社側だけで設計すると、新システムの仕様を調べて理解する時間が必要になり、移行方式設計に時間がかかるおそれがあります。
-
一方、A社では新システムの開発が進んでいます。移行方式設計をA社と共同で行えば、A社側が把握している新システムのデータ仕様をM社側が早く理解でき、設計を進めやすくなります。移行ツール開発を来年1月末までに完了させる必要があることも踏まえると、新システムのデータ仕様を早期に把握することが共同作業の理由です。
誤りやすいポイント
- M社の基幹システムのデータ仕様を把握することだけを理由にしないでください。報告では、M社の要員は自社のデータ仕様を熟知しているとされています。
- 「移行ツール開発を早めるため」だけでは、共同で設計する理由が明確ではありません。時間短縮につながる要因として、新システムのデータ仕様を早く把握できる点を示します。
- データ仕様の凍結や定期改修の中止は、別の計画上の対応です。下線⑦の理由と混同しないようにしましょう。
FAQ
Q: 移行方式設計では、なぜ新システム側のデータ仕様も必要なのですか?
A: 移行元のデータを、新システムが受け入れられる形式や項目に合わせる方法を決めるためです。
A: 移行元のデータを、新システムが受け入れられる形式や項目に合わせる方法を決めるためです。
Q: 共同で設計することが、移行ツール開発の期限にも関係するのはなぜですか?
A: 新システムのデータ仕様を理解する時間を短縮できれば、移行方式設計を早く進められ、後続の移行ツール開発にも着手しやすくなるからです。
A: 新システムのデータ仕様を理解する時間を短縮できれば、移行方式設計を早く進められ、後続の移行ツール開発にも着手しやすくなるからです。
関連キーワード: データ移行、データ仕様、移行方式設計、移行ツール開発
