プロジェクトマネージャ 2015年 午後1 問03


システムの再構築に関する次の記述を読んで、設問1~4に答えよ。

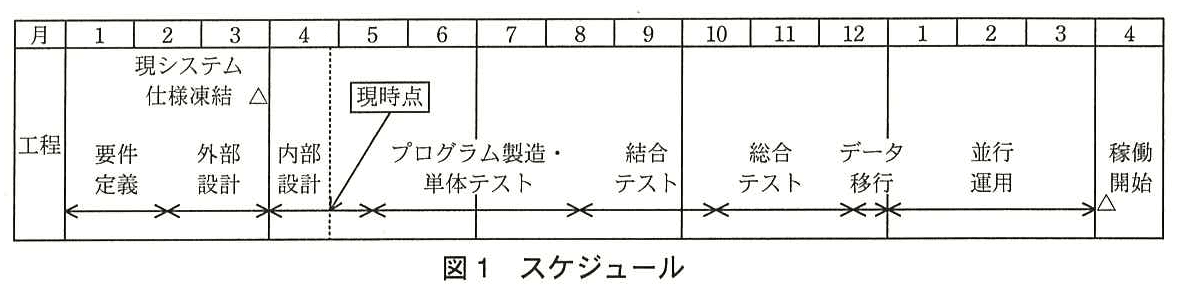

 金融機関のA社は、事務センタ内の業務運用の効率向上を図る一環として、現在稼働している事務センタ内の事務のサポートシステム(以下、現システムという)を更改し、新システムを構築することにした。プロジェクトマネージャにはシステム部のB課長が任命された。スケジュールは図1のとおり、今年の3月末に現システムの仕様を凍結した上で、12月末までにデータ移行を終え、来年1月から3か月間の並行運用を行った後、来年4月から稼働を開始する予定である。
プロジェクトマネージャ試験(平成27年 午後1 問3 図1)
〔業務部からの検討依頼〕  プロジェクトは4月末の現時点まで順調に進み、内部設計の終盤に差し掛かっている。ある日、業務要件の取りまとめの責任者である業務部のC課長から、“新システムの業務要件に追加したい項目があるので相談に乗ってもらいたい”という依頼があった。その内容は次のとおりである。  ・今年の4月から手作業で作成し始めた約10種類の帳票について、外部設計の時点で、現行事務マニュアルには反映されていなかったということを、システム部に伝えることを失念していた。  ・これらの帳票をシステム化するという検討が外部設計で漏れてしまった。現在行っている、新システムの入出力操作マニュアルの作成中に、このことに気が付いた。新システムの稼働開始に合わせて、手作業の開始時に追加した要員を削減したいので、稼働開始時期を遅らせずに対応する方法について検討してもらいたい。  B課長はC課長からの依頼について対応方法を検討する前に、外部設計に関して、このような問題が他にはないかどうか確認することにした。そのために、現時点で最新の現行事務マニュアルを用いて、ある作業を行うようC課長に依頼した。また、社内の開発標準に規定された手順に従って外部設計を行ったにもかかわらず、このような問題が起きたことから、①外部設計のインプットとなる資料の確認項目を、社内の開発標準に追加する必要があると考えた。   〔対応方法の検討〕  C課長が外部設計に関する問題が他にないかどうか確認したところ、問題がないことが分かった。そこで、B課長は、システム化の対象とする帳票を増やしたいというC課長からの依頼について対応方法を検討した。検討結果は次のとおりである。  ・この対応(以下、追加開発という)は、当初計画の開発対象部分(以下、当初開発分という)との独立性が高い新規プログラムの開発が大半を占めている。  ・入力項目の追加に伴うマスタファイルの修正が発生する。したがって、既に約3分の2の内部設計が完了している当初開発分について、マスタファイルのレイアウト変更への対応が必要となる。  ・必要な追加要員については、現システムの開発経験者を何とか確保できるめどが立っている。  ・②要員を急きょ追加した場合、開発工数上の手当てはできていても、新システムに関する知識不足から問題が発生し、内部設計が計画どおりに進められないリスクが高い。  B課長は、これらの検討結果から、並行運用期間を1か月短縮して、来年2月から開始することにした上で、次の二つの案について検討することにした。  案1:現在実施中の当初開発分の内部設計の終了時期を、当初計画よりも1か月遅らせる形で作業計画を見直し、内部設計が終了する6月中旬までに追加開発分の仕様を取り込む。その上で、当初計画よりも1か月遅らせたスケジュールでプログラム製造・単体テスト以降の作業を行う。  案2:現在実施中の当初開発分の内部設計、及び次工程のプログラム製造・単体テストは、追加開発分の仕様を取り込まずに当初計画のスケジュールどおり継続する。当初開発分への追加開発分の仕様の取込みは別タスクとして行い、9月中旬までに単体テストを終了させる。その上で、当初計画よりも1か月遅らせたスケジュールで結合テスト以降の作業を行う。   〔両案の比較〕  案1は内部設計が終了するまでに追加開発分の仕様を取り込むので、案2よりも早期に内部設計全体の整合性を確保できることによる、品質面でのメリットがある。一方で、追加開発分の仕様を取り込むことによって、現在実施中の当初開発分の内部設計において、作業の停滞、中断などが発生するおそれがある。  案2は当初開発分について、現在実施中の内部設計を当初計画のスケジュールどおり継続できるというメリットがある。一方で、当初開発分の単体テストまでの作業と、追加開発分の仕様の取込みを別タスクとして行うので、構成管理に関する漏れがないように配慮する必要がある。  B課長は、③案1における、作業の停滞、中断などが発生するおそれがあるという懸念については、ある作業を最優先で行った上で作業計画を見直すことによって解消できると考えた。そこで、案1の方が案2よりも早期に内部設計全体の整合性を確保できることによる品質面でのメリットを重視し、C課長に打診した上で、案1をベースに以降の検討を進めることにした。   〔並行運用の検討〕  次の二つの目的のために並行運用を実施する。  ・利用者が操作訓練を通じて新システムの操作に慣れること  ・要件定義と外部設計を通じて業務部と合意した、業務運用の効率向上の目標が達成できることを確認し、稼働開始後の業務運用体制を確定させること  そのため、並行運用期間の前半を操作訓練の期間、後半を業務運用の効率向上の目標達成度を確認する期間として想定していた。B課長が並行運用について検討した結果及び対策は、次のとおりである。 (1) 並行運用の開始時期を仮に1か月遅らせた上で、C課長の要望に沿うように稼働開始時期を遅らせない場合、並行運用期間が短縮されても並行運用の所期の目的を達成するには、並行運用に向けた準備を周到に行うことが重要である。そこで、新システムの利用方法について利用者に事前に周知し、システムの利用イメージを把握しておいてもらう。これによって、並行運用期間中に新システムの操作に慣れるという操作訓練の目的を確実に達成できるようにする。 (2) 当初開発分の外部設計が終了した時点で一度実施している、利用者を交えたウォークスルーを、追加開発分の外部設計が終了した時点で再度実施する。④こうすることで、利用者の認識の相違によって並行運用で混乱が起きるリスクを軽減する。  しかし、このような対策を講じても、稼働開始時期を遅らせない場合は、並行運用の所期の目的を達成できず、その結果、品質面で問題はなくても、稼働開始後に混乱が起きるというリスクが残る。B課長は、これらを踏まえて、C課長から要望があった要員削減の時期については、稼働開始後の状況を評価した上で決定するよう提言することにした。

設問1:〔業務部からの検討依頼〕について、(1)、(2)に答えよ。

設問1(1)

問題文を見る
B課長が、外部設計に関して問題が他にはないかどうか確認するために、C課長に依頼した作業を、30字以内で述べよ。

模範解答

最新の現行事務マニュアルと外部設計書との突合せ

解説

解答の導き方

この設問で問われているのは、外部設計にほかの問題がないか確認するため、B課長がC課長に依頼した作業です。
本文には、B課長が「現時点で最新の現行事務マニュアルを用いて、ある作業を行うようC課長に依頼した」とあります。つまり、確認に使う資料は最新の現行事務マニュアルです。
また、確認したいのは「外部設計に関して、このような問題が他にはないかどうか」です。現行の業務内容が外部設計に反映されているかを確かめるには、マニュアルの記載と外部設計の内容を照らし合わせます。したがって、依頼した作業は、最新の現行事務マニュアルと外部設計書との突合せです。

誤りやすいポイント

  • マニュアルを読むだけでは、外部設計に問題があるかどうかを確認できません。外部設計の内容と照合するところまで答えます。
  • 「問題がないか確認する」とだけ書くと、具体的な作業内容が示されていません。何と何を比較するのかを明確にします。
  • 設問は、追加帳票への対応方法ではなく、ほかの外部設計上の問題を探すために依頼した作業を尋ねています。

FAQ

Q: なぜ最新の現行事務マニュアルを使うのですか?
A: 現行の業務内容を確認するための資料として、利用できる中で最も新しいものだからです。
Q: 突合せでは、何を確認しますか?
A: マニュアルに記載された業務内容が、外部設計に反映されているかを確認します。
Q: マニュアルを読むだけでは不十分なのはなぜですか?
A: マニュアルの内容と外部設計を比較しなければ、設計への反映漏れを見つけられないためです。

関連キーワード: 外部設計、業務要件、成果物レビュー、要件トレーサビリティ、文書照合

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問1(2)

問題文を見る
本文中の下線①で追加する必要があるとしている確認項目の内容を、20字以内で述べよ。

模範解答

・変更予定があるかどうかの確認 ・未反映の項目がないかどうかの確認

解説

解答の導き方

  1. 問われているのは、外部設計のインプットとなる資料を確認する際、社内の開発標準に追加する確認項目です。問題の原因と、C課長に依頼した作業の目的を結び付けて考えます。
  2. 今回は、今年の4月から手作業で作成し始めた帳票が「現行事務マニュアルには反映されていなかった」ため、システム部に伝わりませんでした。つまり、資料が最新のものかどうかを確認するだけでは不十分で、実際の業務に変更があったのに資料へ反映されていない項目がないかも確認する必要があります。
  3. そこで、まず、資料に記載されている内容と実際の業務を照合し、変更されたのに資料に載っていない項目がないかを確認します。これは、今回の帳票のような伝達漏れを防ぐための確認です。
  4. さらに、資料を作成した時点では変更がなくても、その後に変更する予定があれば、外部設計の内容に影響する可能性があります。そのため、資料の確認時には、今後の変更予定の有無も確認します。
この二つの観点から、確認項目は、変更予定の有無と、資料に未反映の項目の有無になります。

誤りやすいポイント

  • 「現時点で最新の現行事務マニュアル」を使うことだけに注目し、実際の業務と資料の記載内容が一致しているかという確認を見落とすことがあります。
  • 今後変更する予定の内容と、すでに変更されているのに資料へ反映されていない内容は、別の確認事項です。どちらか一方だけでは不十分です。
  • 今回の帳票だけを確認対象にするのではなく、同じような伝達漏れがほかにもないかを確認できる項目として考えます。

FAQ

Q: 資料が最新かどうかを確認するだけでは足りないのですか?
A: 資料の日付が新しくても、実際の業務変更が反映されていない場合があります。資料と実際の業務との食い違いも確認する必要があります。
Q: 変更予定の確認と、未反映項目の確認はどう違いますか?
A: 前者はこれから行う変更の有無、後者はすでに行われた変更が資料に記載されているかどうかを確認します。
Q: なぜ二つの観点が必要なのですか?
A: すでに起きた変更の記載漏れだけでなく、今後予定されている変更も外部設計に影響する可能性があるためです。

関連キーワード: 要件定義、外部設計、インプット資料、業務マニュアル、変更管理

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

〔対応方法の検討〕について、本文中の下線②における、新システムに関する知識不足から発生する問題とはどのような内容か。30字以内で具体的に述べよ。

模範解答

追加要員の教育に想定以上の時間が掛かる。

解説

解答の導き方

  1. 問われているのは、要員を追加することで開発工数を確保できるかどうかではなく、「新システムに関する知識不足」からどのような問題が起きるかです。
  2. 本文には、追加要員として「現システムの開発経験者」を確保できる見込みがあるとあります。ただし、現システムの経験があっても、新システムの仕様や設計内容を理解しているとは限りません。
  3. そのため、追加要員が内部設計に参加するには、新システムについて理解するための教育が必要になります。要員を急きょ追加する状況では、教育にどれだけ時間がかかるかが不確実であり、想定より長引けば、内部設計を計画どおり進められない原因になります。
  4. したがって、具体的な問題は、追加要員の教育に想定以上の時間がかかることです。

誤りやすいポイント

  • 「追加要員を確保できるめどが立っている」ことだけを見て、要員を追加すれば内部設計の遅れは防げると考えないようにします。新システムに関する知識を身に付ける時間も考慮が必要です。
  • 「内部設計が計画どおりに進まない」とだけ答えると、問題の結果を述べただけになり、知識不足から具体的に何が起きるのかが伝わりません。
  • 現システムの開発経験と、新システムに関する知識は区別します。経験者であっても、新システムについての教育が不要とは限りません。

FAQ

Q: 現システムの開発経験があれば、新システムの教育は必要ないのですか?
A: 必ずしもそうではありません。現システムと新システムでは仕様や設計内容が異なるため、新システムについて理解する時間が必要になる場合があります。
Q: なぜ教育に時間がかかることが、内部設計の遅れにつながるのですか?
A: 追加要員が新システムを理解するまでは、内部設計の作業に十分参加できないためです。教育に想定以上の時間がかかると、作業の進捗にも影響します。

関連キーワード: 要員計画、教育工数、内部設計、スケジュール管理、プロジェクトリスク

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3:〔両案の比較〕について、(1)~(3)に答えよ。

設問3(1)

問題文を見る
案2において配慮する必要がある、構成管理に関する漏れを、40字以内で述べよ。

模範解答

・当初開発分のプログラムバグへの対応結果の取込み漏れ ・当初開発分の設計ミスへの対応結果の取込み漏れ

解説

解答の導き方

  1. 案2では、当初開発分の内部設計とプログラム製造・単体テストを、追加開発分の仕様を取り込まずに進めます。一方、当初開発分への仕様の取込みは「別タスクとして行う」とあります。つまり、当初開発分を扱う作業が分かれて並行します。
  2. 当初開発分のプログラム製造や単体テストでは、プログラムのバグや設計ミスが見つかり、修正などの対応が行われることがあります。その対応結果は、当初開発分の成果物に反映されます。
  3. 別タスクで追加開発分の仕様を取り込む際に、当初開発分の成果物の最新状態を反映しなければ、修正内容を取り込まず、古い状態のままにしてしまうおそれがあります。したがって、構成管理で注意すべき漏れは、当初開発分のプログラムバグや設計ミスへの対応結果の取込み漏れです。

誤りやすいポイント

  • 追加開発分の新しい仕様そのものを取り込む漏れと考えないようにします。設問が問うのは、案2で別タスクとして作業する際の構成管理上の漏れです。
  • プログラムのバグ修正だけでなく、設計ミスへの対応結果も対象です。どちらも当初開発分の成果物に加えられた変更です。
  • 「別タスクだから管理が必要」とだけ答えるのではなく、何の対応結果を取り込み忘れるのかまで具体的に示します。

FAQ

Q: なぜ単体テストでの対応結果が関係するのですか?
A: 単体テストでプログラムのバグなどが見つかると、当初開発分のプログラムに修正が加えられます。別タスクで仕様を取り込む際に、その修正後の状態を反映しないと、修正結果が漏れるおそれがあります。
Q: 構成管理では何を管理しますか?
A: 設計書やプログラムなどの成果物について、変更内容や版を管理し、各作業に必要な変更が正しく反映されていることを確認します。
Q: 案2で特に注意が必要なのはなぜですか?
A: 当初開発分の作業と追加開発分の仕様取込みを別タスクとして進めるため、双方で成果物の更新が行われても、その変更を相互に反映し忘れる可能性があるからです。

関連キーワード: 構成管理、変更管理、バージョン管理、単体テスト、設計変更

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3(2)

問題文を見る
本文中の下線③における、最優先で行う作業の内容を、30字以内で述べよ。

模範解答

追加開発分の影響を受けない部分の洗い出しを行う。

解説

解答の導き方

問われているのは、案1で懸念されている内部設計の停滞や中断を避けるため、作業計画を見直す前に最優先で行う作業です。
案1では、内部設計が終了するまでに追加開発分の仕様を当初開発分へ取り込みます。一方、本文には、追加開発分は「新規プログラムの開発が大半」であるものの、「マスタファイルのレイアウト変更への対応」が当初開発分にも必要だとあります。つまり、追加開発分の仕様による影響は、当初開発分のすべてに及ぶわけではありません。
そこで、まず追加開発分の仕様によって変更が必要な箇所と、変更の影響を受けない箇所を分けて把握します。影響を受けない部分を明確にすれば、その作業を継続できるように計画を組み直せるため、内部設計全体が止まる懸念を小さくできます。
したがって、最優先で行う作業は、追加開発分の影響を受けない部分を洗い出すことです。

誤りやすいポイント

  • 追加開発分の仕様を当初開発分へ取り込む作業そのものを答えにしないことです。問われているのは、その取込みによる作業の停滞や中断を避けるために、計画見直しの前に行う作業です。
  • 「影響を受ける部分」の洗い出しだけでは不十分です。模範解答の要点は、追加開発分の影響を受けない部分を明確にすることです。
  • 新規プログラムの開発やマスタファイルの修正など、追加開発の具体的な内容を列挙する問題ではありません。作業計画を立て直すための事前作業を答えます。

FAQ

Q: 影響を受けない部分を先に洗い出すのはなぜですか?
A: その部分の作業は追加仕様による修正を待たずに進められる可能性があるため、作業の停滞を抑えた計画を立てやすくなります。
Q: 追加開発分の影響を受ける部分は、洗い出さなくてよいのですか?
A: 影響範囲を判断するには、変更が必要な部分も確認します。ただし、この設問で問われている最優先作業の答えは、影響を受けない部分の洗い出しです。
Q: この作業は、追加開発分のプログラムを作ることですか?
A: いいえ。プログラム製造ではなく、当初開発分の内部設計のうち、追加開発分の仕様に影響されない箇所を特定する作業です。

関連キーワード: 影響分析、内部設計、変更管理、作業計画、リスク管理

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3(3)

問題文を見る
B課長が重視した、案2よりも早期に内部設計全体の整合性を確保できることによる案1の品質面でのメリットを、15字以内で答えよ。

模範解答

・上流工程での品質の確保 ・テストでのバグ発生の抑止

解説

解答の導き方

問われているのは、案1で内部設計全体の整合性を早く確保することが、どのような品質上の効果につながるかです。
本文では、案1について「追加開発分の仕様を取り込むので、案2よりも早期に内部設計全体の整合性を確保できる」と説明しています。つまり、追加された仕様を含めて設計内容を早い段階で揃え、後工程に進む前に矛盾や漏れを抑えられるということです。
設計の不整合や仕様の反映漏れが残ったままプログラムを製造すると、後のテストで問題として表面化し、修正が必要になるおそれがあります。したがって、案1の品質面のメリットは、上流工程で品質を確保し、テストで問題が発生するのを抑えられることです。15字以内で表すなら、「上流工程での品質の確保」や「テストでのバグ発生の抑止」が該当します。

誤りやすいポイント

  • 「内部設計全体の整合性を早期に確保すること」だけで止めないようにします。それはメリットを生む理由であり、設問はその結果として得られる品質上の効果を尋ねています。
  • 並行運用期間の短縮や稼働開始時期は、この設問で問われている品質面のメリットではありません。
  • 案1には作業の停滞や中断のおそれもありますが、設問で尋ねられているのは案1と案2の品質面の比較です。短所と長所を混同しないようにします。

FAQ

Q: なぜ内部設計の整合性が、テストでの問題の抑止につながるのですか?
A: 設計に仕様の漏れや矛盾があると、それに基づいて製造したプログラムにも不備が生じる可能性があります。設計段階で整合性を確保すれば、後工程で表面化する不具合を抑えやすくなります。
Q: 「早期に内部設計全体の整合性を確保する」と答えるだけでは不十分ですか?
A: 設問が求めるのは、そのことによる品質上のメリットです。整合性を早く確保した結果、品質がどう向上するのかまで表す必要があります。

関連キーワード: 上流工程、内部設計、品質保証、ソフトウェアテスト、プログラム製造

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問4:〔並行運用の検討〕について、(1)、(2)に答えよ。

設問4(1)

問題文を見る
B課長は、並行運用期間が短縮されても、新システムの利用方法について利用者に事前に周知することによって、操作訓練の目的が確実に達成できると考えた。その理由を30字以内で述べよ。

模範解答

・操作訓練を円滑に立ち上げることができるから ・内容を事前に理解した上で操作訓練に参加できるから

解説

解答の導き方

問われているのは、並行運用期間が短くなっても、利用方法を事前に知らせることで操作訓練の目的を達成しやすくなる理由です。
本文では、並行運用の目的の一つを「利用者が操作訓練を通じて新システムの操作に慣れること」としています。つまり、並行運用中に利用者が実際に操作し、慣れることが必要です。
一方、並行運用の開始前に「新システムの利用方法について利用者に事前に周知し、システムの利用イメージを把握しておいてもらう」とあります。利用者があらかじめ操作方法や利用の流れを理解していれば、訓練開始後に基本的な説明を受けることに時間を使わず、操作練習にスムーズに取り組めます。
したがって、事前周知によって操作訓練を円滑に始められること、または内容を理解した上で訓練に参加できることが理由になります。事前周知だけで操作訓練が不要になる、という意味ではありません。

誤りやすいポイント

  • 「事前に周知する」ことだけを述べて、なぜ訓練の目的達成につながるのかを示さないと、理由の説明として不十分です。
  • 並行運用のもう一つの目的である、業務運用の効率向上の目標達成度の確認と混同しないようにします。
  • 事前周知によって操作訓練そのものを省略できるのではなく、訓練を円滑に進められる点が要点です。

FAQ

Q: 事前に利用方法を知らせれば、並行運用中の操作訓練は不要ですか?
A: いいえ。利用者が操作に慣れるには実際の訓練が必要です。事前周知は、訓練をスムーズに始めるための準備です。
Q: 「利用イメージを把握する」とは、どのような状態ですか?
A: 新システムで何をどのように操作するかを、利用者が事前におおよそ理解している状態です。
Q: 事前周知によって、並行運用期間の短縮による影響がすべてなくなりますか?
A: いいえ。操作訓練を円滑にする効果はありますが、本文では、並行運用の所期の目的を達成できないリスクも残るとしています。

関連キーワード: 並行運用、操作訓練、利用者教育、業務運用、システム導入

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問4(2)

問題文を見る
本文中の下線④における、B課長が想定した、利用者の認識の相違によって起きる並行運用での混乱の内容を、30字以内で述べよ。

模範解答

・質問や改善要望が多発して並行運用が進まない。 ・現状どおり手作業で処理してしまう。

解説

解答の導き方

  1. 下線④では、追加開発分の外部設計が終了した時点でウォークスルーを再度行い、「利用者の認識の相違によって並行運用で混乱が起きるリスク」を軽減するとしています。問われているのは、この認識の相違によって起きる混乱の具体的な内容です。
  2. 並行運用では、新システムを使う一方で、従来の業務の進め方との違いも確認します。追加された帳票や業務手順について利用者の理解がそろっていないと、新システムの操作方法や運用方法に関する質問、改善要望が相次ぎ、並行運用が滞ることがあります。
  3. また、新システムで行うべき処理を利用者が理解できていない場合、慣れた従来のやり方を続けてしまうことも考えられます。本文では帳票をシステム化する話が出ているため、現状どおり手作業で処理してしまうことも、想定される混乱の一つです。

誤りやすいポイント

  • 「認識の相違がある」という状態だけで終わらせず、並行運用中にどのような支障が出るかまで具体化します。
  • システムの不具合や設計ミスではなく、利用者の理解不足による運用上の混乱を答えます。
  • 操作訓練が不足することだけを述べるのではなく、質問や改善要望による停滞、または従来どおりの手作業の継続といった具体例を押さえます。

FAQ

Q: なぜ追加開発分の外部設計が終わった後にもウォークスルーを行うのですか?
A: 追加された内容も含めて利用者と認識を合わせ、並行運用での操作や業務の進め方に食い違いが生じるのを防ぐためです。
Q: 質問や改善要望が増えることと、手作業を続けてしまうことは、どちらか一方を答えればよいのですか?
A: どちらも、利用者の認識の相違によって起こり得る混乱の具体例です。利用者が新しい運用を理解できていない場合の影響を示しています。
Q: システムの品質に問題がなくても、並行運用で混乱することはありますか?
A: あります。システムが正しく動作していても、利用者が操作や業務の変更点を理解していなければ、質問が続いたり、従来の手作業に戻ったりするためです。

関連キーワード: 並行運用、ウォークスルー、利用者教育、業務要件、業務プロセス

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

戦国ITクイズ機能

\ せっかくなら /

プロジェクトマネージャを
クイズ形式で学習しませんか?

クイズ画面へ遷移する→

すぐに利用可能!

©︎2026 情報処理技術者試験対策アプリ

このサイトについてブログプライバシーポリシー利用規約特商法表記開発者について
