プロジェクトマネージャ 2017年 午後1 問01
製造実行システム導入プロジェクトの計画作成に関する次の記述を読んで、設問1~4に答えよ。
T社は、製造業向けのソリューションを得意とするSI企業である。最近では、製造装置に複数設置されている制御装置から測定データを集約して製造工程を見える化し、生産計画と密接に連携しながら製造を進めるための製造実行システム(MES: Manufacturing Execution System)の導入が増えている。T社は、MES導入の実績が多く、顧客からの問合せも増えてきている。
年明け早々に、T社は、中堅の食品メーカのK社から、MES導入の相談を受けた。K社では、来年6月に、海外への製品の輸出を開始することが経営上の最重要課題であり、そのために製造装置を増設する工事(以下、増設工事という)を計画している。その増設工事に合わせて、増設する製造装置に対してMESを導入するプロジェクト(以下、MESプロジェクトという)を実施したいとのことであった。
増設工事の期間は今年4月から8か月を予定しており、その後、製造装置の試運転を行い、来年4月には商用運転を開始する予定である。
MESプロジェクトのスケジュールは、今年4月から開始し、製造装置の試運転の間にMESのテストを完了し、製造装置の商用運転からはMESを稼働する計画である。K社の製品は数百種類に及び、いかに効率よくテストを行うかが課題となる。来年6月の製品輸出開始に向けて、このスケジュールは必達である。
K社の製造装置の増設、MESプロジェクトの統括責任者は製造部門のL部長である。
T社は、経験豊富なU課長を相談の窓口担当者とした。
〔MESの各機能の概要〕

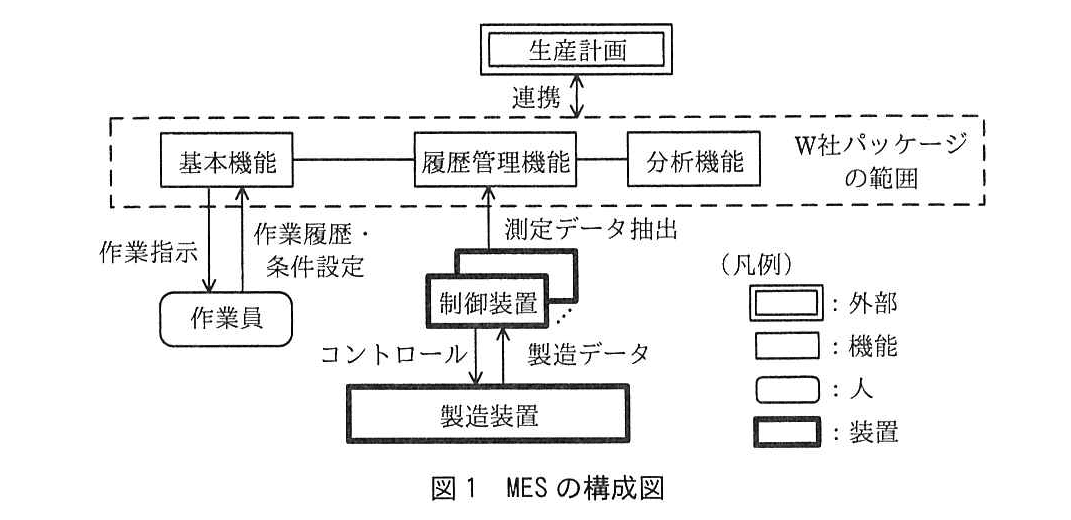

U課長は、K社の経営上の最重要課題を確認して、海外のパートナ企業であるW社製のソフトウェアパッケージ(以下、W社パッケージという)を導入するのがよいと判断した。そしてL部長に対し、W社パッケージを前提に、図1に示すMESの構成図と、MESの機能の概要を次のとおり説明した。
・基本機能 :生産計画に基づき、製造の手順を決定し、作業員に対する作業指示を出し、実施された作業履歴を記録する。また、履歴管理機能のデータ収集条件の設定を行う。
・履歴管理機能:制御装置から測定データを抽出し、項目と時間軸をそろえた履歴データとして蓄積する。
・分析機能:生産計画を最適化するためにAI(人工知能)を活用した分析を行う。履歴データから関連性が高いデータ群を抽出したり、時系列分析によって製造プロセスの異常を発見したりする。このとき、一定期間の履歴データがそろっていること、履歴データのどの項目を使ってどのような分析をするかという生産計画最適化の基準が明確になっていることが、AI活用の前提となる。

W社パッケージは世界各国で導入実績があり、国際的な機関から、製造管理及び品質管理に関する基準(GMP:Good Manufacturing Practice)の要求を満たしたMESとして認証を受けている。
K社の製品を海外へ輸出する場合、MESを含めた製造プロセスがGMPの要求を満たしているという認証を求められる場合があるが、W社パッケージをそのまま適用すれば、MESについては改めて認証を受ける必要はない。W社パッケージの機能を変更した場合や、MESを独自に構築した場合は、MESがGMPの要求を満たしているという認証を改めて受ける必要がある。その場合、認証を受けるための期間を追加で見込む必要があることから、スケジュールが長期化する。
L部長はこれらの説明に納得し、W社パッケージをそのまま適用する方針を前提にMES導入の支援をT社に依頼することにした。U課長はT社のプロジェクトマネージャ(PM)に任命された。
〔プロジェクト計画〕

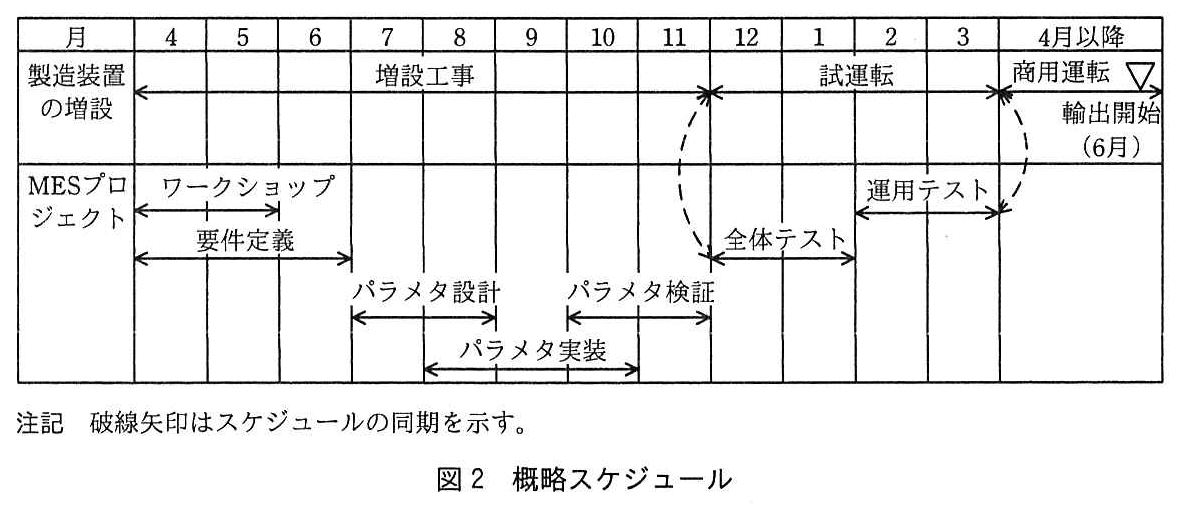

U課長は、図2に示す概略スケジュールを策定した。

各作業の概要は次のとおりである。
・ワークショップでは、W社パッケージの標準プロセスと現在の業務手順との違いを机上で確認し、差異一覧としてまとめる。
・要件定義では、MESの全体構成、生産計画との連携や制御装置とのインタフェース仕様の確定、W社パッケージで実装するスコープの確定を行う。
・パラメタ設計では、差異を解消するために、W社パッケージの標準プロセスのパラメタの設定をどのように変更するかを定義する。
・パラメタ実装では、定義したパラメタをW社パッケージ上に実装する。
・パラメタ検証では、パラメタ設計での定義がW社パッケージに正しく実装されたかどうかを検証する。
・全体テストでは、試運転期間中に、製造装置を実際に使って作業指示が適切に出せること、制御装置の測定データの抽出が正しく行えることを確認する。
・運用テストでは、試運転期間中に、変更した業務手順の確認も含めて、商用運転を想定した運用が実現できることを作業員が実際に確認する。
MESプロジェクトも増設工事も、作業期間の余裕はなく、どちらかのスケジュールに遅延が発生すると、4月の商用運転開始に影響を与えることになる。
U課長は、L部長に対する要望事項を次のとおりまとめた。
・①ワークショップでの確認の精度を高め、MESプロジェクトを予定期間で終了するためには、製品ごとに異なる複雑な製造プロセスを理解している作業員が、一定期間集中してワークショップに参加するようにしてほしい。
・要件定義や進捗確認の定例ミーティングには、増設工事側の担当者も参加するようにしてほしい。
・生産計画最適化の基準となるKPI(Key Performance Indicator)を決めて、早急に提出してほしい。
〔リスク対応計画〕
U課長からの作業の概要と要望事項の説明に対し、L部長から次の回答があった。
・K社の作業員は全員、既存の製造プロセスを担当しており、ワークショップに集中させることは難しい。ワークショップ、パラメタ設計、パラメタ実装の段階は、できる限りT社だけで実施してほしい。
・増設工事側の担当者を要件定義や進捗確認の全ミーティングに参加させるのは難しい。必要な確認項目を限定してほしい。
・生産計画最適化の基準となるKPIについては、検討の方向性はまだ決まっていない。履歴データも今回増設する製造装置から収集を開始する。
この回答を受けて、U課長は計画を見直し、L部長に次の提案を行った。
・ワークショップで行うW社パッケージの標準プロセスと現在の業務手順との違いの確認は、要件定義におけるスコープ確定の前提にもなるので、K社が主体となって実施することが大切であり、そのためにもワークショップへの参加は不可欠である。仮にこれらをT社だけで作業する場合には、既存の手順書を丹念に読み解き、不明な点は前提を置いて要件の確定をすることになり、検証段階での確認工数が増えることが想定される。また、T社だけがリソースを増員しても、K社の役割を代替することはできない。②K社がどの程度工数を投入可能かによってプロジェクトのスコープを確定したい。
・要件定義や進捗確認のミーティングでの増設工事側との確認事項は、増設工事からMESプロジェクトが影響を受ける、仕様の確認とマイルストーンの状況の確認に限定してよいが、定期的な協議が不可欠である。
・③MESプロジェクトには、リソース及びスケジュールに関する二つのリスク源があり、スコープを、期限までに確実に完了させる部分と、来期以降へ先送りする部分とに分割する必要がある。スコープの分割は要件定義で検討して確定したい。そのために、まずワークショップ及び要件定義の契約を締結して進め、次に要件定義を終了した段階でその後の工程の見積りを行い、改めて契約を締結した上で進める形としたい。
L部長はこの提案に同意し、要件定義を進めることにした。
〔要件定義〕
ワークショップ及び要件定義が進んだので、U課長は、MESプロジェクトのスコープを確定するミーティングを実施して、次の提案を行った。
・GMPの認証を受ける期間的な余裕がないので、W社パッケージをそのまま適用する。
・基本機能と履歴管理機能については今回の開発対象として必須である。
・④分析機能は、AI活用の前提が整っていないので、リリースを先送りすることが妥当である。
その結果、L部長の承認を得たので、K社及びT社は、これらの決定事項に基づき、MESプロジェクトを進めることにした。
設問1:
問題文を見る〔MESの各機能の概要〕について、U課長が、K社の最重要課題を確認して、W社パッケージをそのまま適用するのがよいと判断した理由は何か。30字以内で述べよ。
模範解答
・GMPの認証に要するスケジュールリスクを軽減できるから
・GMPの認証が不要で、期間を短縮できるから
解説
解答の導き方
-
まず、K社が優先しているのは「来年6月」に海外への製品輸出を開始することです。本文では、この輸出開始が「経営上の最重要課題」であり、MESプロジェクトのスケジュールも必達とされています。したがって、パッケージ選定では、機能だけでなく、導入が遅れる要因を避けられるかが重要です。
-
次に、海外輸出に関係するGMPの認証を確認します。本文によると、W社パッケージはGMPの要求を満たしたMESとして認証を受けています。そのため、パッケージをそのまま適用すれば、MESについて改めて認証を受ける必要がありません。
-
一方、W社パッケージの機能を変更した場合や、MESを独自に構築した場合は、改めて認証を受ける必要があります。認証に要する期間が追加され、スケジュールが長期化する可能性があります。
-
以上から、パッケージをそのまま適用することで、認証に伴う期間の追加を避け、輸出開始に向けたスケジュールの遅延リスクを抑えられると判断できます。
誤りやすいポイント
- W社パッケージの導入実績が多いことだけを理由にしないことです。判断の根拠となるのは、GMPの要求を満たすMESとして認証されており、そのまま適用すればMESの再認証が不要になる点です。
- 「GMPの認証が不要」とだけ書くと、製造プロセス全体に関する認証まで不要だと誤解されるおそれがあります。本文が述べているのは、W社パッケージをそのまま適用する場合、MESについて改めて認証を受ける必要がないということです。
- 認証の手間を避けることだけでなく、認証期間の追加によってスケジュールが長期化するリスクを避けられる点も押さえましょう。
FAQ
Q: パッケージの機能を少し変更しても、同じように再認証は不要ですか?
A: 本文では、機能を変更した場合は改めて認証を受ける必要があるとされています。したがって、「そのまま適用する」ことが判断の条件です。
A: 本文では、機能を変更した場合は改めて認証を受ける必要があるとされています。したがって、「そのまま適用する」ことが判断の条件です。
Q: なぜ認証の有無が、パッケージ選定の理由になるのですか?
A: 認証を改めて受ける場合には追加の期間が必要となり、必達のスケジュールに影響する可能性があるからです。
A: 認証を改めて受ける場合には追加の期間が必要となり、必達のスケジュールに影響する可能性があるからです。
Q: 海外での導入実績が多いことだけで、GMPの要求を満たすと判断できますか?
A: いいえ。本文で根拠としているのは、導入実績だけではなく、W社パッケージがGMPの要求を満たしたMESとして認証を受けていることです。
A: いいえ。本文で根拠としているのは、導入実績だけではなく、W社パッケージがGMPの要求を満たしたMESとして認証を受けていることです。
関連キーワード: 製造実行システム(MES)、GMP、認証、ソフトウェアパッケージ、スケジュールリスク
設問2:
問題文を見る〔プロジェクト計画〕について、U課長が、本文中の下線①のように考えた理由は何か。40字以内で述べよ。
模範解答
現状の製造プロセスがMESで正しく運用できることを確認する必要があるから
解説
解答の導き方
まず、ワークショップで何を確認するのかを押さえます。本文では、ワークショップは「W社パッケージの標準プロセスと現在の業務手順との違いを机上で確認し、差異一覧としてまとめる」と説明されています。つまり、パッケージの標準的な手順が、K社の実際の製造プロセスに合うかを確認する作業です。
次に、確認に必要な知識を考えます。K社の製品は数百種類に及び、下線①にも「製品ごとに異なる複雑な製造プロセス」とあります。実際の作業手順や製品ごとの違いを知らなければ、パッケージの標準プロセスとの差を正しく洗い出せません。そのため、製造プロセスを理解している作業員の参加が必要です。
差異を正確に把握できれば、現状の製造プロセスをMES上で正しく運用できるかを確認し、後続の要件定義やパラメタ設計に反映できます。反対に、確認が不十分なまま進むと、後の工程で手順の見直しや追加確認が発生し、予定期間内の完了が難しくなるおそれがあります。
したがって、作業員に一定期間集中して参加してもらう目的は、現状の製造プロセスがMESで正しく運用できることを確認し、差異の見落としによる手戻りを防ぐことです。
誤りやすいポイント
- 作業員の参加を、単にワークショップの作業量を増やすためと捉えないようにします。重要なのは、製造現場の実態を知る人が業務手順との差異を正確に確認することです。
- 「予定期間で終了するため」だけを理由にすると、なぜ作業員が必要なのかが説明できません。業務手順の確認精度を高め、後工程での手戻りを防ぐことと結び付けます。
- ワークショップは実機を使ったテストではありません。標準プロセスと現在の業務手順を机上で照合し、MESで運用するための前提を確認する作業です。
FAQ
Q: ワークショップで実際のMESの動作まで確認するのですか?
A: いいえ。ワークショップでは、標準プロセスと現在の業務手順との違いを机上で確認します。実際に作業指示や測定データ抽出を確認するのは、後の全体テストです。
A: いいえ。ワークショップでは、標準プロセスと現在の業務手順との違いを机上で確認します。実際に作業指示や測定データ抽出を確認するのは、後の全体テストです。
Q: なぜ作業員に一定期間集中して参加してもらう必要があるのですか?
A: 製品ごとの複雑な製造プロセスを知る作業員が続けて確認することで、差異の見落としや認識のずれを抑え、後工程での確認や手戻りを防ぎやすくなるためです。
A: 製品ごとの複雑な製造プロセスを知る作業員が続けて確認することで、差異の見落としや認識のずれを抑え、後工程での確認や手戻りを防ぎやすくなるためです。
Q: T社が手順書を調べれば、作業員の参加は不要ではありませんか?
A: 手順書だけでは不明点が残り、実際の業務について誤った前提を置くおそれがあります。現場の製造プロセスを理解する作業員の確認が必要です。
A: 手順書だけでは不明点が残り、実際の業務について誤った前提を置くおそれがあります。現場の製造プロセスを理解する作業員の確認が必要です。
関連キーワード: 製造実行システム(MES)、業務プロセス、要件定義、パラメタ設計、テスト
設問3:〔リスク対応計画〕について、(1)、(2)に答えよ。
設問3(1)
問題文を見るU課長が、本文中の下線②の提案をした理由は何か。40字以内で述べよ。
模範解答
T社で調整できない要因でスコープが確定できないリスクを回避したいから
解説
解答の導き方
この提案の理由を考えるには、まずプロジェクトのスコープを決めるうえで、K社の協力がなぜ必要なのかを確認します。
本文では、K社の作業員は既存の製造プロセスを担当しているため、ワークショップに集中して参加するのが難しいとされています。一方、ワークショップでは、W社パッケージの標準プロセスとK社の業務手順との差異を確認します。業務をよく知るK社の作業員が参加しなければ、差異や必要な対応を正確に特定しにくくなります。
さらに、U課長は「T社だけがリソースを増員しても、K社の役割を代替することはできない」と説明しています。つまり、T社が自社の要員を増やしても、K社の作業員がどれだけ参加できるかという問題は解決できません。
そのため、K社が投入できる工数が少なければ、確認できる範囲や予定どおりに実施できる作業も限られ、実現可能なスコープは変わります。K社の投入可能工数を確かめずにスコープを決めると、後から必要な作業を完了できないことが分かり、スコープを確定できないおそれがあります。
したがって、K社の投入可能工数に応じてスコープを定めるのは、T社だけでは調整できないK社側の要員状況によってスコープが確定できなくなるリスクを避けるためです。
誤りやすいポイント
- 「K社の工数が少ないから、T社の要員を増やす」と考えるのは誤りです。本文では、T社の増員ではK社の役割を代替できないと説明されています。
- 工数をスコープ決定の基準にする理由を、単に「作業量を見積もるため」とだけ捉えないようにします。重要なのは、K社の投入可能工数がT社では調整できず、それによって実施可能なスコープが左右される点です。
- スケジュール遅延への対応だけに話を絞らず、まずスコープを確定できなくなるリスクに注目します。
FAQ
Q: K社の作業員が参加できない場合、T社が代わりに業務手順を確認できないのですか?
A: 手順書を調べることはできますが、本文では、不明点に前提を置いて要件を確定することになり、検証段階の確認工数が増えるとされています。また、T社の増員ではK社の役割そのものを代替できません。
A: 手順書を調べることはできますが、本文では、不明点に前提を置いて要件を確定することになり、検証段階の確認工数が増えるとされています。また、T社の増員ではK社の役割そのものを代替できません。
Q: K社の投入可能工数が分かった後に、スコープを決めるのはなぜですか?
A: K社が参加できる程度によって、差異の確認や要件の確定に充てられる作業が変わるためです。投入可能工数を踏まえてスコープを定めることで、実行可能な範囲を明確にできます。
A: K社が参加できる程度によって、差異の確認や要件の確定に充てられる作業が変わるためです。投入可能工数を踏まえてスコープを定めることで、実行可能な範囲を明確にできます。
関連キーワード: スコープ管理、リソース計画、要件定義、リスク対応、ステークホルダー管理
設問3(2)
問題文を見るU課長が、本文中の下線③のように考えた、リソース及びスケジュールに関するリスク源とは何か。それぞれ25字以内で述べよ。
模範解答
リソース:ワークショップへのK社作業員の参加の程度
スケジュール:増設工事が予定どおり8か月で終わるかどうか
解説
解答の導き方
この設問では、下線③にある「リソース及びスケジュールに関する二つのリスク源」を、本文の状況からそれぞれ特定します。リスク源とは、計画どおりに進まない可能性を生じさせている要因です。
まず、リソース面を考えます。L部長は、K社の作業員が「全員、既存の製造プロセスを担当」しており、ワークショップに集中させるのは難しいと述べています。一方、U課長は、標準プロセスと現在の業務手順の違いを確認するにはK社が主体となることが大切で、T社の人員を増やしてもK社の役割は代替できないと説明しています。したがって、問題となるのは単なる要員数ではなく、K社の作業員がどの程度ワークショップに参加できるかです。
次に、スケジュール面を考えます。図2では、増設工事は4月から11月までの予定で、12月から製造装置の試運転が始まります。MESの全体テストも試運転期間中に行うため、増設工事の完了時期がテスト開始に関係します。また、試運転の終了と運用テストの終了は3月末でそろっており、4月の商用運転開始に余裕がありません。本文にも、どちらかのスケジュールに遅延が発生すると商用運転開始に影響するとあります。このことから、スケジュール面のリスク源は、増設工事が予定どおり8か月で終わるかどうかだと判断できます。
誤りやすいポイント
- リソース面のリスクを、漠然とした「人手不足」とだけ捉えないことが大切です。本文で問題になっているのは、K社の作業員がワークショップにどの程度参加できるかです。
- スケジュール面のリスクを「MESプロジェクトの遅延」とだけ答えると、本文から特定できる要因が抜けます。増設工事の完了時期が、試運転中に行うテストの開始に関係する点に注目します。
- 「商用運転開始に影響する」は遅延の結果であり、リスク源そのものではありません。原因となる不確定要素と、その結果を区別します。
FAQ
Q: T社の人員を増やせば、リソース面のリスクは解消できますか?
A: 本文では、T社だけで作業すると既存の手順を読み解く必要があり、確認工数が増えるとされています。また、T社の人員を増やしてもK社の役割は代替できないため、K社作業員の参加の程度がリスク源になります。
A: 本文では、T社だけで作業すると既存の手順を読み解く必要があり、確認工数が増えるとされています。また、T社の人員を増やしてもK社の役割は代替できないため、K社作業員の参加の程度がリスク源になります。
Q: なぜ増設工事の完了時期がMESのスケジュールリスクになるのですか?
A: 全体テストは製造装置の試運転中に行うため、増設工事が遅れると試運転やテストに影響する可能性があります。テストの終了も4月の商用運転開始に合わせられているため、遅延を吸収する余裕がありません。
A: 全体テストは製造装置の試運転中に行うため、増設工事が遅れると試運転やテストに影響する可能性があります。テストの終了も4月の商用運転開始に合わせられているため、遅延を吸収する余裕がありません。
Q: 設問でいう「リスク源」と「影響」はどう違いますか?
A: リスク源は、計画に影響を与える可能性のある原因です。この設問では、K社作業員の参加の程度や、増設工事が予定どおり終わるかどうかがリスク源であり、商用運転開始への影響はその結果です。
A: リスク源は、計画に影響を与える可能性のある原因です。この設問では、K社作業員の参加の程度や、増設工事が予定どおり終わるかどうかがリスク源であり、商用運転開始への影響はその結果です。
関連キーワード: リソース計画、スケジュール管理、マイルストーン、作業依存関係、リスク対応計画
設問4:
問題文を見る〔要件定義〕について、U課長は、なぜ本文中の下線④のように提案したのか。理由を二つ挙げ、それぞれ35字以内で述べよ。
模範解答
①:生産計画最適化の基準について検討の方向性が決まっていないから
②:分析するために必要な期間の履歴データが蓄積されていないから
解説
解答の導き方
-
まず、分析機能を利用するために何が必要かを確認します。本文では、AI活用の前提として「一定期間の履歴データがそろっていること」と、「生産計画最適化の基準が明確になっていること」が挙げられています。したがって、分析機能をすぐに利用できるかどうかは、データの蓄積状況と、何を基準に分析するかの両方から判断します。
-
生産計画最適化の基準については、L部長が「検討の方向性はまだ決まっていない」と述べています。どの履歴データを使い、どのような分析を行うかを決める基準が定まっていないため、分析機能を有効に使う条件が整っていません。
-
履歴データについては、L部長が「履歴データも今回増設する製造装置から収集を開始する」と述べています。収集を始める段階では、分析に必要な期間のデータはまだ蓄積されていません。
-
このように、分析機能の前提である「基準の明確化」と「一定期間の履歴データの蓄積」の両方が不足しています。そのため、分析機能のリリースを先送りする提案につながります。
誤りやすいポイント
- 「分析機能はAIを使うから」というだけでは、本文に基づく具体的な理由になりません。問われているのは、AI活用の前提が整っていない理由です。
- 履歴データを収集し始めることと、分析に使えるだけのデータがそろっていることは別です。収集開始直後には、一定期間のデータは蓄積されていません。
- 生産計画最適化の基準が未定である点と、履歴データが不足している点は、別々の理由として押さえます。
FAQ
Q: KPIの検討が未完了だと、なぜ分析機能を利用しにくいのですか?
A: どの履歴データを使い、どのような状態を目指して分析するのかが定まらず、分析結果を生産計画の最適化にどう結び付けるか判断できないためです。
A: どの履歴データを使い、どのような状態を目指して分析するのかが定まらず、分析結果を生産計画の最適化にどう結び付けるか判断できないためです。
Q: 履歴データは、収集を開始すればすぐに分析に使えますか?
A: すぐには使えません。本文では、分析の前提として一定期間の履歴データがそろっていることが示されています。
A: すぐには使えません。本文では、分析の前提として一定期間の履歴データがそろっていることが示されています。
関連キーワード: MES、AI、履歴データ、KPI、生産計画最適化
