プロジェクトマネージャ 2018年 午前2 問09
問題文

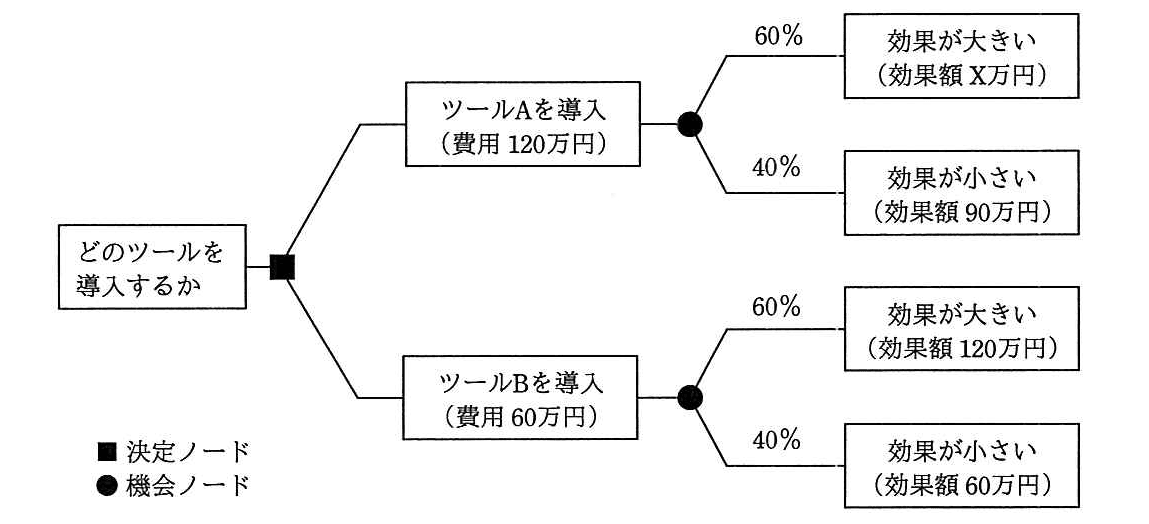

プロジェクトにどのツールを導入するかを、EMV(期待金額価値)を用いて検討する。デシジョンツリーが次の図のとき、ツールAを導入するEMVがツールBを導入するEMVを上回るのは、Xが幾らよりも大きい場合か。

選択肢
ア:120
イ:150
ウ:200(正解)
エ:240
🔒 解説は解答すると表示されます
EMVによる投資判断【午前2解説】
正解の理由
ツールAとツールBについて、効果額の期待値から導入費用を差し引いてEMVを求めます。
ツールAのEMVは、次のとおりです。
ツールBのEMVは、次のとおりです。
ツールAのEMVがツールBを上回る条件は、
これを解くと、
となります。したがって、Xが200万円より大きい場合にツールAのEMVが上回るため、該当する選択肢はウです。
解法ステップ
-
各ツールの期待効果額を計算します。
各結果の効果額に、その結果が起こる確率を掛けて合計します。 -
導入費用を差し引きます。
EMVは、期待効果額から費用を引いた値です。 -
ツールAのEMVがツールBより大きい条件を立てます。
「AのEMV > BのEMV」として不等式を解きます。 -
Xの境界値を選択肢と照合します。
境界値は200万円であり、問題は「幾らよりも大きい場合」なので、200万円を選びます。
選択肢別の誤答解説
-
ア:120万円
ツールBの「効果が大きい」場合の効果額です。費用や確率を含めてEMVを比較した結果ではありません。 -
イ:150万円
ツールAとツールBのEMVが上回る境界値ではありません。確率と導入費用を正しく反映して比較すると、境界値は200万円です。 -
ウ:200万円
ツールAとツールBのEMVが等しくなる境界値です。Xがこの値を超えると、ツールAのEMVがツールBを上回ります。 -
エ:240万円
境界値より大きい値ではありますが、求めるのは「上回るための境界値」です。境界値は200万円なので、240万円は適切ではありません。
よくある誤解
-
導入費用を引き忘れる
効果額の期待値だけを比べるのではなく、各ツールの導入費用を差し引いて比較します。 -
確率を考慮せず、効果額だけで判断する
発生確率が異なる結果を単純に足すのではなく、それぞれの効果額に確率を掛けます。 -
境界値と「上回る条件」を混同する
Xが200万円のときは両者のEMVが等しくなります。ツールAが上回るのは、Xが200万円を超える場合です。
補足コラム
EMV(期待金額価値)は、各結果の金額に発生確率を掛けて合計した値です。プロジェクトの選択では、利益だけでなく費用も含めて比較します。
今回の境界値であるX=200万円をツールAの式に代入すると、EMVは36万円です。これはツールBのEMVと等しくなります。そのため、Xが200万円を超えると、ツールAのEMVがツールBを上回ります。
FAQ
Q. Xが200万円のとき、どちらのツールが有利ですか?
A. どちらのEMVも36万円となり、同じです。
A. どちらのEMVも36万円となり、同じです。
Q. 200万円より大きい値を選べばよいのですか?
A. 問題が求めているのは、上回る条件の境界値です。そのため、選択肢では境界値の200万円を選びます。
A. 問題が求めているのは、上回る条件の境界値です。そのため、選択肢では境界値の200万円を選びます。
関連キーワード: EMV、期待金額価値、デシジョンツリー、決定ノード、機会ノード、期待値、導入費用

\ せっかくなら /
プロジェクトマネージャを
クイズ形式で学習しませんか?
クイズ画面へ遷移する→
すぐに利用可能!
