プロジェクトマネージャ 2019年 午後1 問01


コンタクトセンタにおけるサービス利用のための移行に関する次の記述を読んで、設問1~3に答えよ。

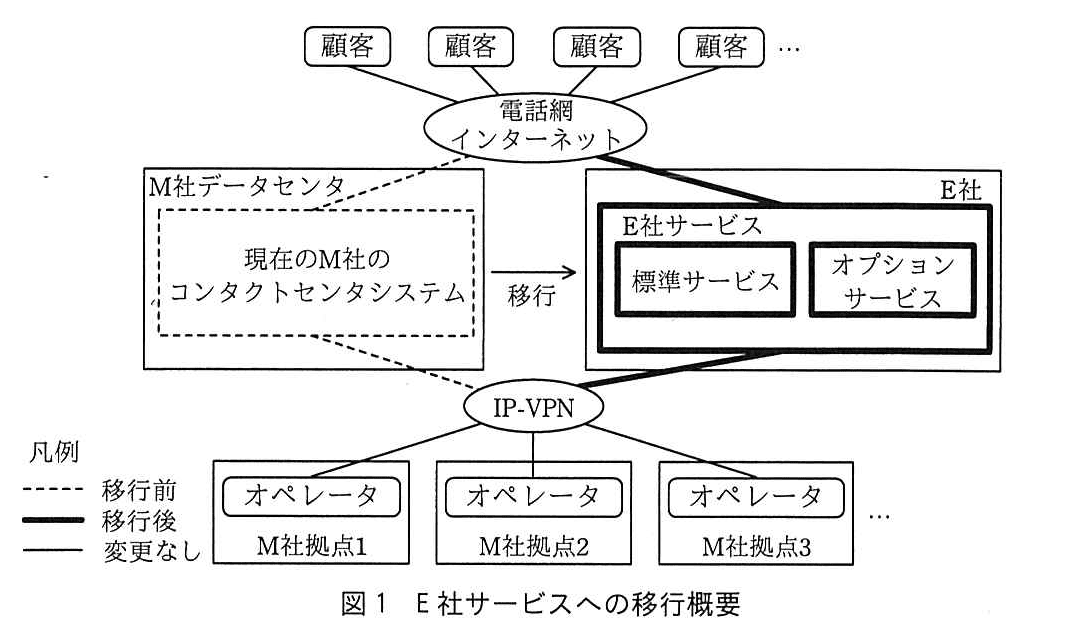

 E社は、コンタクトセンタのシステム構築を得意としてきたSI事業者である。近年では次世代型コンタクトセンタサービス(以下、E社サービスという)を立ち上げて、コンタクトセンタをもつ企業向けにサービスを提供し、事業を拡大している。  E社は、通信販売事業者のM社から、E社サービスへの移行案件を受注することになった。   〔M社のコンタクトセンタの概要〕  M社は、TVショッピングやカタログ通販などの注文受付や顧客からの問合せ対応の窓口として、コンタクトセンタを設置し、全国各拠点に合計約1,000名のオペレータを配置している。原則として、窓口は24時間365日の営業となっている。M社の売上は年々拡大していて、コンタクトセンタへの注文や問合せも増加し、オペレータの負荷が高まっている。当面は、オペレータの増員で対処するが、増員にも限界があり、M社の経営層は、新しい技術を活用してオペレータの負荷を軽減したいと考えている。加えて、現在、M社データセンタに設置しているコンタクトセンタのシステムは、ハードウェアが老朽化しており、保守期限が8か月後の来年2月に迫っている。そこで、M社は、現在のコンタクトセンタのシステムから、E社サービスに移行するプロジェクト(以下、M社プロジェクトという)を立ち上げることにした。  M社プロジェクトのスケジュールは、今年7月から約半年間であり、全窓口を休業することを公表済みの元日に、全国各拠点同時にE社サービスに移行する。M社プロジェクトの責任者は、M社システム部のN氏である。E社は、経験豊富なF課長をプロジェクトマネージャ(PM)に任命した。   〔E社サービスとM社の状況〕  F課長は、図1に示すE社サービスへの移行概要について、N氏に説明した。
プロジェクトマネージャ試験(令和元年 午後1 問1 図1)
 E社サービスは、コンタクトセンタの業務を行うために必要な基本機能を提供する標準サービスと、自動対応機能などを提供するオプションサービスから構成される。M社のコンタクトセンタの業務は、E社サービスの標準サービスで問題なく対応できる。  自動対応機能とは、顧客がWebサイトやスマートフォン用アプリケーションプログラムから入力した問合せに対して、オペレータを介さず自動的に回答するものである。具体的には、問合せに対して、コンタクトセンタの過去の応対履歴データを基に作成した問合せ回答シナリオから回答を選択し、自動対応する。回答を選択できなかった場合は、オペレータに通知して、オペレータによる対応に切り替える。  問合せに対して自動対応機能で回答する割合(以下、自動回答率という)が高まれば、オペレータの負荷軽減という導入効果につながる。ただし、導入効果については、自動対応機能の導入後に、オペレータの負荷の分析と自動回答率の実績値を併せて評価する必要がある。自動回答率については、他社の事例などを参考に目標値を設定し、その目標値の達成に向けての作業を行う。  自動対応機能の導入前の準備作業として、回答の選択に必要な問合せ回答シナリオの登録や、回答を選択する処理を制御するパラメタの設定などを行う必要がある。自動回答率の目標値の達成に向けて、登録する問合せ回答シナリオや設定するパラメタを変更し、過去の応対履歴データを用いて自動回答率を計測する作業を繰り返すという、実証実験的な進め方になる。  自動対応機能を導入する企業は、準備作業を実施するための体制を作り、作業を行う期間を設ける必要がある。これらの対応が不十分だと、想定した準備作業の期間内に自動回答率の目標値が達成できなくなる。その場合は、準備作業の進捗状況を踏まえて、自動対応機能の導入時期や自動回答率の目標値を見直す判断が必要である。E社には自動対応機能の導入を支援する部門がある。目標値は、導入企業であるM社がE社の支援を受けて決定するが、目標達成に向けて両社が協力することが重要である。  F課長がN氏にこれらの説明をした後、1週間の質疑応答の期間を経て、F課長はN氏から、M社としてオペレータの負荷を軽減するために自動対応機能を導入する、という回答を受けた。   〔M社プロジェクトの移行条件〕  F課長は、N氏からM社プロジェクトの移行条件についてM社の希望を確認した。 (1) E社サービスへの移行の作業について  ・移行作業は、元日の0時~24時に完了させること。  ・M社における過去のシステム移行で、移行リハーサルを実施した際、作業手順と移行時間の見積りに不備があった。その後の修正確認と再見積りも不十分で、本番の移行作業が混乱したことがあったので、同様の問題の再発を避けること。 (2) 標準サービスへの移行について  ・標準サービスへの移行については、現在提供している応対のサービスレベルを維持し、標準サービス開始日から全国各拠点の全てのオペレータが戸惑うことなく操作できること。 (3) 自動対応機能の導入について  ・自動対応機能は、標準サービスへの移行時期に合わせて導入し、標準サービス開始日にサービスを開始すること。  ・E社の支援を受け、M社がサービス開始時の自動回答率の目標値を決める。  ・M社内で、N氏の下で自動対応機能の導入前の準備作業を実施する体制を作る。この体制が効果的に機能するよう、E社が支援すること。  F課長は、M社プロジェクトの移行計画の作成に当たり、改めてM社の考えを確認するために、N氏にヒアリングした。①特に、自動対応機能のサービス開始時期を設定した背景やサービス開始時の自動回答率の目標値の決め方について詳しく確認したところ、N氏から次のような回答を得た。  ・標準サービスへの移行が最優先であり、これを確実に実施することが前提である。  ・自動対応機能は、できるだけ早くサービスを開始するよう経営層から指示されているが、新しい技術ということもあり、慎重に進めることも併せて指示されている。  ・自動対応機能のサービス開始時期やサービス開始時の自動回答率の目標値は、M社プロジェクトの進捗状況も踏まえて、N氏が最終的に判断するよう経営層から指示されている。  F課長は、これらの回答を踏まえて、移行条件への対応を具体的に検討することにした。   〔M社プロジェクトの移行条件への対応〕  F課長は、M社プロジェクトの移行条件に対し、E社として次の対応をM社に提案した。 (1) E社サービスへの移行の作業について  ・データセンタ側と各拠点の作業手順書を作成し、作業時間を見積もる。  ・M社における過去のシステム移行時の状況を踏まえて、②移行リハーサルを2回実施する。 (2) 標準サービスへの移行について  ・全国各拠点の全てのオペレータが、標準サービス開始日から戸惑うことなく操作できるようになるための訓練を実施する。標準サービス開始までに全てのオペレータの訓練を完了させるために、③M社専用の終日利用可能な標準サービス用の訓練環境を準備する。  ・期限までに訓練が完了するように、M社にオペレータの訓練スケジュールを作成してもらう。 (3) 自動対応機能の導入について  ・自動対応機能の導入を支援するE社の要員(以下、支援要員という)を、M社プロジェクトに参加させて、M社と導入の準備作業を進める。  ・自動対応機能の導入に関して、E社の支援を受けてM社が決めたサービス開始時の自動回答率の目標値を、M社プロジェクトの品質の目標とする。  ・自動対応機能のサービス開始時期は、標準サービス開始日と同じ日を目標とする。  ・目標を達成できないリスクもあるので、その対策についてはM社とともに引き続き検討する。   〔自動対応機能導入のリスク対応計画〕  M社の自動対応機能の導入を進める体制に、支援要員が参加して、準備作業を開始した。F課長は、④自動対応機能専用の検証環境を標準サービス用の訓練環境とは別に用意した。この環境は、検証作業が完了した時点で標準サービス用の訓練環境と統合する。  F課長は、要員を含む資源や作業工程などを適切にマネジメントしたとしても、導入前の準備作業の期間内に自動回答率の目標値が達成できない場合があり得ると考えた。⑤そこでF課長は、N氏に、この場合の対応としてスケジュールに関する対応策と品質に関する対応策を説明した。これらの対応策を実施するかどうかは両社で協議して決定することになったので、これに基づきリスク対応計画を作成することにした。

設問1:

問題文を見る
〔M社プロジェクトの移行条件〕について、本文中の下線①でF課長がN氏に、特に自動対応機能の導入について詳しく確認したのはなぜか。25字以内で述べよ。

模範解答

リスクを特定し、今後の対応を計画するため

解説

解答の導き方

  1. F課長が詳しく確認したのは、自動対応機能の「サービス開始時期」と「サービス開始時の自動回答率の目標値」です。どちらも、導入前の準備作業が計画どおりに進むかどうかに関わる条件です。
  2. 本文では、自動回答率の目標値に向けて、問合せ回答シナリオやパラメタを調整し、過去の応対履歴データで計測する作業を繰り返すと説明されています。また、準備作業が不十分だと、期間内に目標値を達成できない場合があります。つまり、目標値や開始時期には不確実性があります。
  3. さらに、N氏は「できるだけ早くサービスを開始」と「慎重に進める」ことの両方を指示されており、開始時期や目標値はプロジェクトの進捗を踏まえて最終判断します。この背景を確認すれば、どのようなリスクがあり、目標を達成できない場合にどのような対応を計画すべきかを検討できます。
したがって、F課長が背景を詳しく確認したのは、リスクを特定し、今後の対応を計画するためです。

誤りやすいポイント

  • 「M社の希望を確認するため」だけでは、なぜ開始時期や目標値の背景まで詳しく聞く必要があるのかが説明できていません。
  • 「自動回答率を高めるため」とすると、自動対応機能の目的を述べただけになり、確認の理由に答えていません。
  • 「スケジュールを決めるため」だけでは、目標値の未達などのリスクを見極め、対応を計画する目的が抜けています。

FAQ

Q: サービス開始時期と目標値の背景は、なぜセットで確認するのですか?
A: 目標値の達成に必要な準備期間と、サービス開始時期の妥当性が互いに関係するためです。
Q: ここでいうリスクには、どのようなものがありますか?
A: 準備作業の期間内に自動回答率の目標値を達成できず、開始時期や目標値の見直しが必要になることです。
Q: 背景を確認した後は、誰が判断しますか?
A: 本文では、開始時期や目標値についてN氏が最終的に判断し、対応策を実施するかどうかは両社で協議するとされています。

関連キーワード: リスク特定、リスク対応計画、目標値、スケジュール管理、品質管理

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問2:〔M社プロジェクトの移行条件への対応〕について、(1)、(2)に答えよ。

設問2(1)

問題文を見る
本文中の下線②について、M社における過去のシステム移行時の状況を踏まえて、F課長が1回目の移行リハーサルで検証することは何か。30字以内で述べよ。また、移行リハーサルの2回目を設定した目的は何か。35字以内で述べよ。

模範解答

検証すること:作業手順及び移行時間の見積りが適切であること 設定した目的:1回目の移行リハーサルで検出された不備の修正結果を確認するため

解説

解答の導き方

この設問では、過去の移行で起きた問題を、1回目の移行リハーサルで何を確認するか、また2回目を何のために行うかに結び付けて考えます。
まず、M社では過去の移行リハーサルで「作業手順と移行時間の見積りに不備があった」とされています。このため、1回目では、移行の作業手順が適切か、また見積もった時間が妥当かを検証します。
次に、過去には「その後の修正確認と再見積りも不十分で、本番の移行作業が混乱した」とあります。つまり、不備を見つけるだけでは不十分で、修正した内容が適切であることまで確かめる必要があります。その確認の機会として「移行リハーサルを2回実施する」ので、2回目の目的は、1回目で見つかった不備の修正結果を確認することです。

誤りやすいポイント

  • 1回目の目的を「移行作業全体を試すこと」とだけ書くと、確認対象である作業手順と移行時間の見積りが明確になりません。
  • 2回目の目的を「移行を再度練習すること」とだけ捉えるのは不十分です。1回目で見つかった不備の修正結果を確認する点が重要です。
  • 1回目で不備を発見することと、2回目で修正結果を確認することを混同しないようにします。

FAQ

Q: 1回目のリハーサルでは、移行にかかる時間だけを確認すればよいですか?
A: いいえ。作業手順と移行時間の見積りの両方が適切かを確認します。
Q: 2回目も、1回目と同じ内容を繰り返すだけですか?
A: 主な目的は繰り返しではなく、1回目で検出した不備を修正した結果が適切かを確認することです。
Q: なぜ2回のリハーサルが必要なのですか?
A: 過去に、リハーサル後の修正確認や再見積りが不十分で本番作業が混乱したため、修正後の確認まで行う必要があるからです。

関連キーワード: 移行リハーサル、作業手順、移行時間の見積り、不備の修正確認、再見積り

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問2(2)

問題文を見る
本文中の下線③について、訓練環境に求められる要件は何か。35字以内で述べよ。

模範解答

全てのオペレータが担当業務の全てについて操作できること

解説

解答の導き方

  1. 下線③の訓練環境を用意する目的は、標準サービス開始日から、全国各拠点のオペレータが戸惑うことなく業務を行えるようにすることです。本文にも「全国各拠点の全てのオペレータが、標準サービス開始日から戸惑うことなく操作できるようになるための訓練」とあります。
  2. したがって、訓練環境に求められるのは、一部のオペレータや一部の操作だけを対象にすることではありません。全てのオペレータが、それぞれの担当業務を標準サービスで行えるよう、担当業務に必要な操作を一通り訓練できることです。
  3. その要件をまとめると、全てのオペレータが担当業務の全てについて操作できることとなります。訓練環境をM社専用とし終日利用可能にするのは、全てのオペレータの訓練を期限までに完了させるための条件です。

誤りやすいポイント

  • 訓練環境が「終日利用可能」であることだけを答えにしないようにします。問われているのは環境の利用時間ではなく、訓練を通じて満たすべき要件です。
  • 一部の代表者が操作できることでは不十分です。本文では、全国各拠点の全てのオペレータが訓練対象です。
  • 標準サービスの一部機能だけを操作できればよいと考えないようにします。開始日から担当業務を行えるよう、担当業務に必要な操作全体を習得する必要があります。

FAQ

Q: なぜ全てのオペレータを訓練する必要があるのですか?
A: 標準サービス開始日から全国各拠点で業務を行うためです。一部の人だけが操作できても、他のオペレータが業務に支障を来すおそれがあります。
Q: 「終日利用可能」とは、全員が同時に訓練するという意味ですか?
A: いいえ。訓練環境を日中の限られた時間だけでなく終日利用できるようにし、各オペレータの訓練を進めやすくするという意味です。

関連キーワード: 操作訓練、訓練環境、標準サービス、移行計画、サービスレベル

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3:〔自動対応機能導入のリスク対応計画〕について、(1)、(2)に答えよ。

設問3(1)

問題文を見る
本文中の下線④について、標準サービス用の訓練環境とは別の環境を用意して検証作業を行う狙いは何か。40字以内で述べよ。

模範解答

検証作業が、オペレータの標準サービスの訓練に影響を与えないようにするため

解説

解答の導き方

この設問は、自動対応機能の検証環境を、標準サービス用の訓練環境と分けて用意した目的を問うています。
まず、標準サービスへの移行条件には、標準サービス開始日から全てのオペレータが操作できるように訓練することが含まれています。そのため、訓練環境は、全てのオペレータが訓練を終えるまで利用できる状態にしておく必要があります。
一方、自動対応機能の導入では、準備作業として検証を行います。本文には、検証作業が完了した時点で、専用の検証環境を訓練環境と「統合する」とあります。つまり、検証が終わるまでは環境を分け、検証作業が訓練環境の利用や訓練の進行に影響しないようにする意図があります。
したがって、別の環境を用意する狙いは、検証作業によってオペレータの標準サービスの訓練が妨げられないようにすることです。

誤りやすいポイント

  • 「検証作業の効率を上げるため」だけでは、訓練環境と分けた理由を説明できていません。
  • 自動対応機能の検証そのものが目的なのではなく、検証作業が標準サービスの訓練に及ぼす影響を防ぐことが問われています。
  • 検証環境を別に用意するのは、恒久的に別々に使うためではありません。本文では、検証完了後に訓練環境と統合するとされています。

FAQ

Q: 検証環境を訓練環境と分けないと、どのような問題が起こり得ますか?
A: 検証作業のために訓練環境が使えなくなったり、訓練の進行に影響が出たりするおそれがあります。
Q: 検証が終わった後も、環境を分けたままにするのですか?
A: 本文では、検証作業の完了後に訓練環境と統合するとされています。分離は、検証中に訓練へ影響しないようにするためのものです。

関連キーワード: 環境分離、検証作業、訓練環境、リスク対応、サービス移行

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3(2)

問題文を見る
本文中の下線⑤について、スケジュールに関する対応策は何か。また、品質に関する対応策は何か。それぞれ25字以内で述べよ。

模範解答

スケジュールに関する対応策:自動対応機能の導入時期を遅らせる。 品質に関する対応策:サービス開始時の自動回答率の目標値を見直す。

解説

解答の導き方

  1. まず、想定した準備期間内に目標を達成できない場合に、何を調整できるかを確認します。本文では、自動対応機能の準備作業について「自動回答率の目標値が達成できない場合があり得る」としています。
  2. 調整する対象は、サービスを開始する時期と、サービス開始時の自動回答率の目標値です。N氏は、プロジェクトの進捗状況を踏まえて「サービス開始時期やサービス開始時の自動回答率の目標値」を最終的に判断するとされています。
  3. スケジュールに関する対応策では、準備作業に必要な時間を確保するため、自動対応機能の導入時期を遅らせます。標準サービスの移行が最優先なので、遅らせる対象は標準サービスではなく、自動対応機能です。
  4. 品質に関する対応策では、準備期間内に達成できる見通しを踏まえ、サービス開始時の自動回答率の目標値を見直します。目標値が高すぎて達成できない場合は、実現可能な水準に変更する対応です。

誤りやすいポイント

  • 自動対応機能の導入時期を遅らせる対応を、標準サービスの開始も遅らせることだと捉えないようにします。本文では、標準サービスへの移行が最優先とされています。
  • 品質に関する対応策は、準備作業を続けることや、回答シナリオ・パラメタを調整することそのものではありません。問われているのは、目標値を達成できない場合の対応です。
  • 自動回答率の目標値を見直すことは、目標を引き上げることではありません。達成可能性を踏まえて、目標値を調整する対応です。

FAQ

Q: 自動対応機能の開始を遅らせると、標準サービスの開始も遅れますか。
A: その必要はありません。標準サービスの移行を優先し、自動対応機能の開始時期を別に調整する考え方です。
Q: スケジュールと品質の両方の対応策を必ず実施しますか。
A: 必ず両方を実施するとは限りません。本文では、対応策を実施するかどうかを両社で協議して決定するとされています。
Q: 自動回答率の目標値を見直すのは、品質を軽視することになりませんか。
A: そうではありません。準備状況に照らして目標値を現実的な水準に調整し、サービス開始時に達成可能な品質目標とする対応です。

関連キーワード: リスク対応計画、スケジュール管理、品質目標、目標値の見直し、サービス開始時期

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

戦国ITクイズ機能

\ せっかくなら /

プロジェクトマネージャを
クイズ形式で学習しませんか?

クイズ画面へ遷移する→

すぐに利用可能!

©︎2026 情報処理技術者試験対策アプリ

このサイトについてブログプライバシーポリシー利用規約特商法表記開発者について
