基本情報技術者 2018年 秋期 午前(科目A)52


問題文

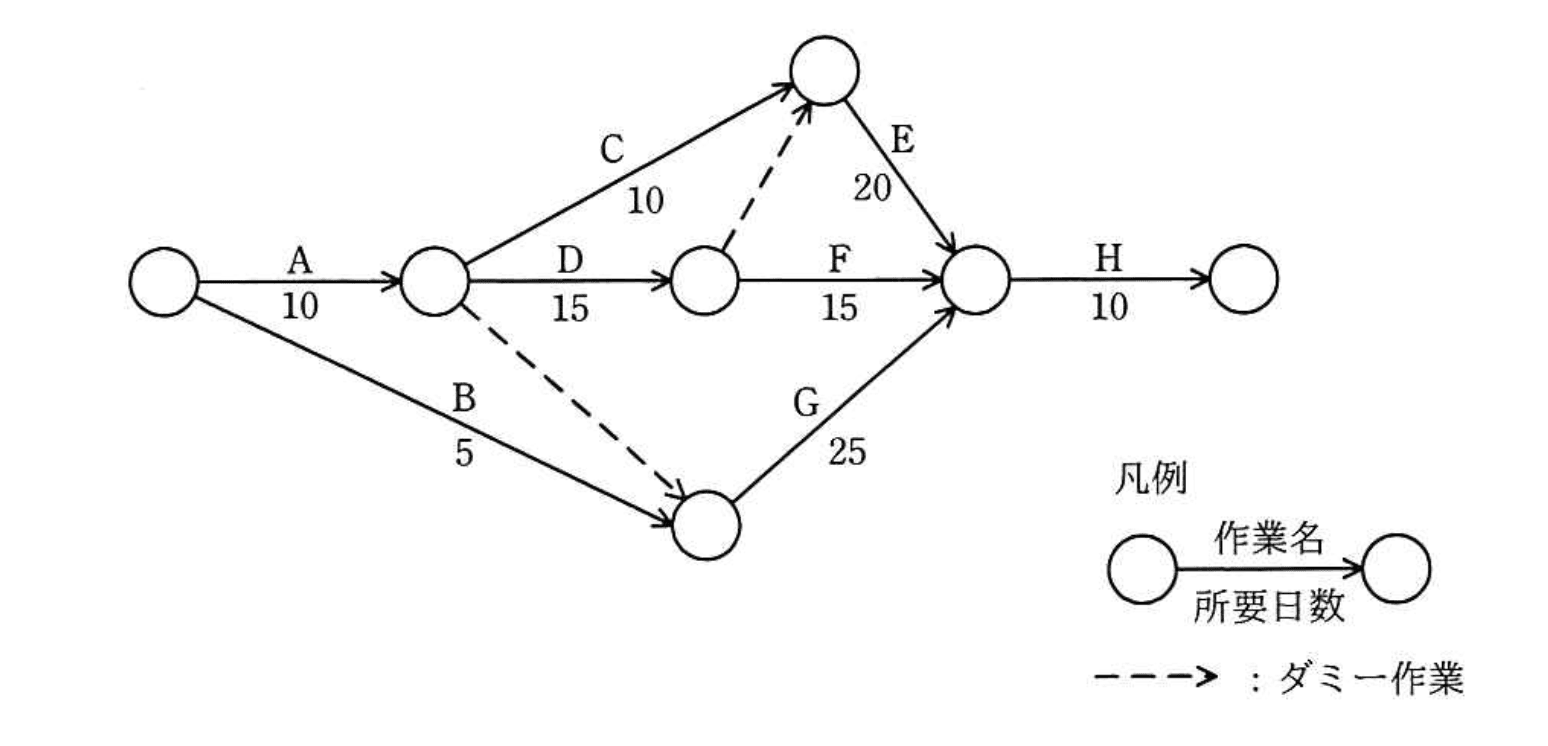

図のプロジェクトの日程計画において、プロジェクトの所要日数は何日か。
基本情報技術者 2018年 秋期 午前(科目A) 問52の問題画像

選択肢

40
45
50
55(正解)

プロジェクトの日程計画の所要日数算出【午前2 解説】

要点まとめ

  • 結論:プロジェクトの所要日数は55日。クリティカルパスは S→A→D→(ダミー)→E→M→H を含む経路です。
  • 根拠:フォワード解析で各ノードの最早到達時刻を求めると,合流点 M の最早時刻が45日で,最後の H(10日)を加えて55日になります。
  • 差がつくポイント:破線(ダミー)は所要日数0でも優先順序を作り最長経路に影響するため,無視せず合流点では最大値を取ること。

正解の理由

正解は (55日)です。
理由はクリティカルパス(最長経路)を求めるフォワードパス解析にあります。各作業をたどり,合流点ではすべての入射経路のうち最大の到達時刻を採用します。図中の破線(ダミー)は所要日数が0でも前後関係を作るため,経路の到達時刻に影響を与え,結果として合流点 M の最早到達時刻が 45 日となり,そこから H の 10 日を足して最終完了は 55 日になります。
正解: (55日)

よくある誤解

  • ダミー作業は0日だから「無視して良い」と考えてしまう誤り。矢印が示す前後関係が変わると最長経路は変わります。
  • 合流点で単に「経路の和」を取ってしまう誤り。合流点では入射経路の最大値(最早到達時刻)を採用します。
  • 「最短経路」や「最小合計」などと混同し,クリティカル(最長)を求めるべきところを誤るミス。

解法ステップ

  1. 各ノードの最早到達時刻(Earliest Time)をフォワードで計算する。開始ノードを0日とする。
  2. 各作業の所要日数を足し,その到達先ノードの最早時刻を更新する。合流点では入射経路の最大値を採用。
  3. 最終ノード到達時刻がプロジェクトの所要日数となる(ここでは合流点 M の最早時刻+ H の所要日数)。
  4. 必要ならバックワードで余裕(フロート)を算出するが,本問は所要日数(総工期)算出が目的。
計算の流れ(数値)
  • S(開始) = 0
  • Node1(A後) = 0 + A(10) = 10
  • Node2(B後)候補 = 0 + B(5) = 5,ただし Node1→Node2(ダミー0)経由だと 10 + 0 = 10 → より大きい方を採用して Node2 = 10
  • Node3(D後) = Node1 + D(15) = 10 + 15 = 25
  • NodeTop(C後)候補 = Node1 + C(10) = 20,かつ Node3→NodeTop(ダミー0)経由 = 25 + 0 = 25 → 最大で NodeTop = 25
  • 合流点 M へ到達する経路の最早到達時刻:
    • A→D→F→M = 10 + 15 + 15 = 40
    • A→C→E→M = NodeTop(25) + E(20) = 45(※D→ダミー→Topが影響)
    • B→G→M = Node2(10) + 25 = 35
      よって M = max(40, 45, 35) = 45
  • 最終(Finish)= M + H(10) = 45 + 10 = 55

選択肢別の誤答解説

  • ア:40 — A→D→F→M(または A→C→E→M をそれぞれ 40 と見なす誤り。合流点 M をプロジェクト完了と誤認し,最後の H(10)を加えていない、あるいは D→ダミー→E 経路を見落としている。
  • イ:45 — これは合流点 M の最早到達時刻(45日)であり,最終作業 H(10) を加え忘れた結果。最終ノード到達日が正解。
  • ウ:50 — M を 40 と見なして H(10) を足した場合に出やすい値。すなわち D→ダミー→E の経路(NodeTop を遅らせる要因)を考慮していないミス。
  • エ:55 — 正解。合流点で最大を取り、ダミー経路による遅延を反映した結果、最終完了は 55 日となる。

補足コラム

  • 破線(ダミー)作業の役割:ダミーは所要日数0で論理的な依存関係を表現します。ネットワークのトポロジーを正確に表すため,クリティカルパスやフロート計算に影響を与えます。
  • CPM/PERT の考え方:プロジェクト全体の所要日数は「全始点から終点までの最長経路の長さ」です。合流点では最大値を採るのは,すべての先行作業が完了するまで後続は始められないためです。
  • 簡単な自動計算(例:Python で有向非巡回グラフの最長経路を求めるコード例)
# DAG を辞書で表し,重み付き辺で最長距離を求める(トポロジカル順序が既知の場合)
graph = {
    'S': [('A',10), ('B',5)],
    'A': [('C',10), ('D',15), ('B',0)], # A->B はダミー0
    'B': [('M',25)],
    'C': [('M',20)],
    'D': [('M_via_F',15), ('C',0)], # D->C はダミー0
    'M_via_F': [('M',0)],
    'M': [('T',10)],
    'T': []
}
# 単純化のための実装は省略。トポロジカルソート後,前方伝播で最長距離を計算。

FAQ

Q1. 破線(ダミー)作業は本当に無視して良くないですか?
A1. 無視してはいけません。所要日数は0でも依存関係を作るため,最早・最遅時刻やクリティカルパスに影響します。
Q2. 合流点で「和」ではなく「最大」を取るのはなぜですか?
A2. 後続作業はすべての先行作業が完了してから始められるため,最も遅い先行作業の完了時刻が支配します。
Q3. 複数のクリティカルパスが存在する場合、所要日数はどうなりますか?
A3. 所要日数は変わりません(最長経路長)。ただし複数パスが同じ長さであれば,複数箇所がクリティカルでリスク管理が重要になります。

関連キーワード: クリティカルパス, CPM, ダミー作業, フォワード解析, 合流点 (マージ)
