ITサービスマネージャ 2010年 午前2 問18
問題文

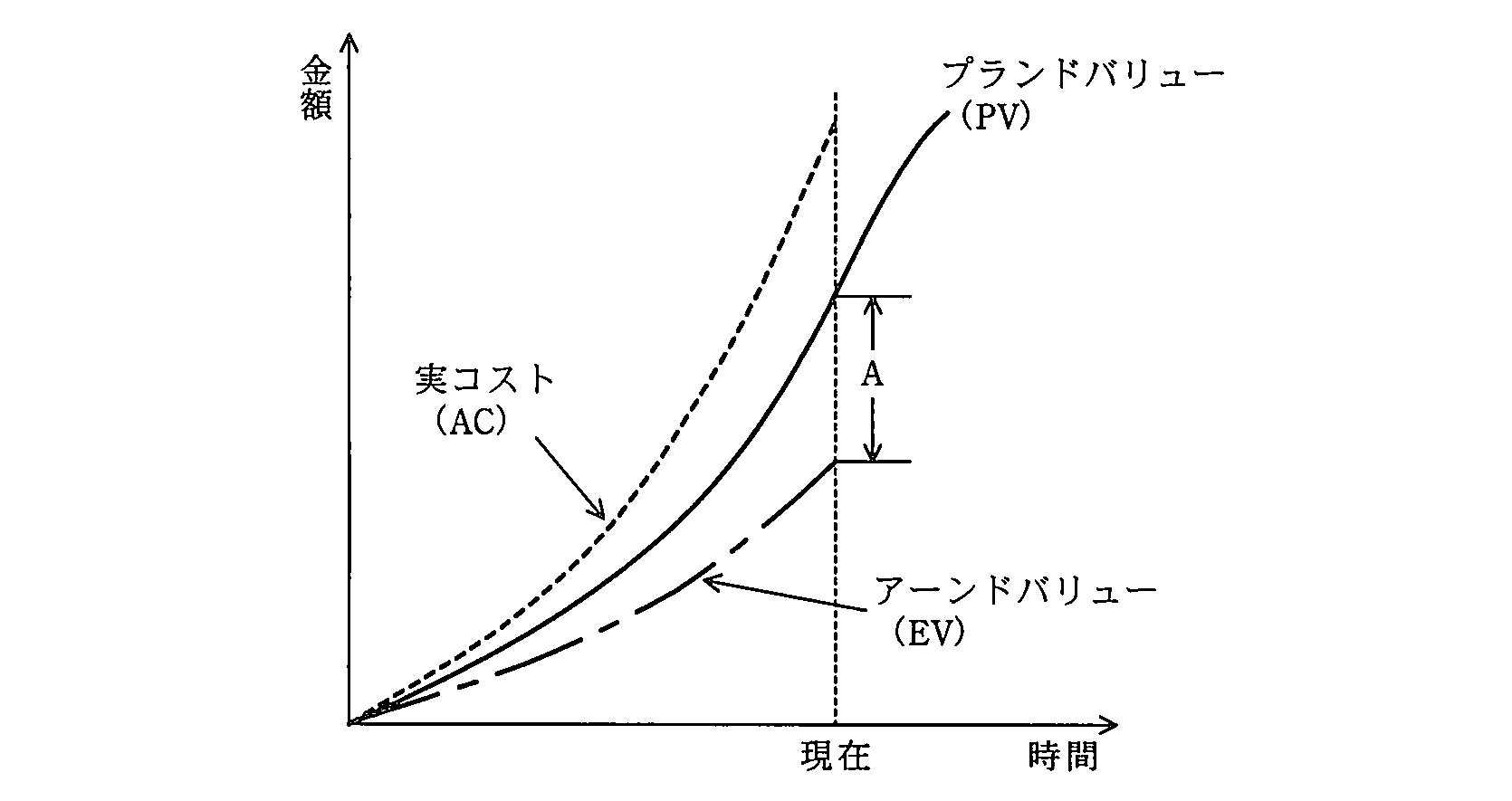

EVM(Earned Value Management)は、プロジェクトのスケジュールの遅れやコストの超過を可視化できる進捗管理手法である。図中のAが示すものはどれか。

選択肢
ア:実質的な削減金額
イ:実質的な超過金額
ウ:進捗の遅延日数
エ:進捗の遅れを金額で表した値(正解)
🔒 解説は解答すると表示されます
EVMのスケジュール差異【午前2解説】
正解の理由
Aは、現在時点におけるプランドバリュー(PV)とアーンドバリュー(EV)の差を示しています。PVは「計画上、現在までに完了しているはずの作業の価値」、EVは「実際に完了した作業の価値」です。
図ではEVがPVを下回っています。つまり、計画より実際の進捗が遅れています。この差は日数ではなく、金額で表した進捗の遅れです。したがって、該当するのはエです。
EVMでは、スケジュール差異(SV)を次の式で表します。
図ではなので、は負になります。Aは、この差の大きさを表しています。
解法ステップ
- 図の「現在」を示す縦線に注目します。
- その位置でPVとEVの高さを比べます。
- EVがPVより低いため、計画より進捗が遅れていると判断します。
- AはPVとEVの差なので、遅れを金額で表した値です。
選択肢別の誤答解説
-
ア:実質的な削減金額
Aは削減額ではなく、PVとEVの差です。実際のコストが計画より少ないかどうかは、実コスト(AC)とEVを比較して判断します。 -
イ:実質的な超過金額
コスト超過を判断するには、EVとACを比較します。コスト差異(CV)はです。AはPVとEVの差なので、コスト超過額ではありません。 -
ウ:進捗の遅延日数
Aは金額を縦軸とするグラフ上の差です。遅れを日数で直接示しているのではありません。 -
エ:進捗の遅れを金額で表した値
PVよりEVが低いことから、計画に対する進捗の遅れを金額で表した値だと分かります。
よくある誤解
-
PVとACを比較して進捗の遅れを判断する
スケジュール差異を見るときに比較するのはPVとEVです。ACは、実際にかかったコストを表します。 -
SVが金額で示されるため、コスト超過を表していると思う
SVはスケジュールに関する差異です。金額単位で表されますが、コスト差異とは別の指標です。 -
SVの負の値を「負の金額が発生した」と解釈する
は、計画より進捗が遅れていることを示します。実際の損失額を直接表すものではありません。
補足コラム
EVMでは、スケジュールとコストをそれぞれ異なる指標で評価します。
- スケジュール差異:
- コスト差異:
この問題では、ACがPVより高いことからコスト超過も読み取れます。しかし、Aが示しているのは、PVとEVの間にあるスケジュール差異です。
FAQ
Q. SVは日数ではなく、なぜ金額で表すのですか?
A. EVMでは、作業の進捗を作業の価値として評価し、計画上の価値PVと実績の価値EVを比較するためです。遅れの程度を金額換算した値で示します。
A. EVMでは、作業の進捗を作業の価値として評価し、計画上の価値PVと実績の価値EVを比較するためです。遅れの程度を金額換算した値で示します。
Q. SVが0の場合、何を意味しますか?
A. であり、計画どおりの進捗であることを意味します。
A. であり、計画どおりの進捗であることを意味します。
Q. コスト超過はどの指標で確認しますか?
A. コスト差異で確認します。の場合、実際のコストが作業の価値を上回っており、コスト超過の状態です。
A. コスト差異で確認します。の場合、実際のコストが作業の価値を上回っており、コスト超過の状態です。
関連キーワード: EVM、プランドバリュー(PV)、アーンドバリュー(EV)、実コスト(AC)、スケジュール差異(SV)、コスト差異(CV)
