ITサービスマネージャ 2023年 午前2 問07
問題文

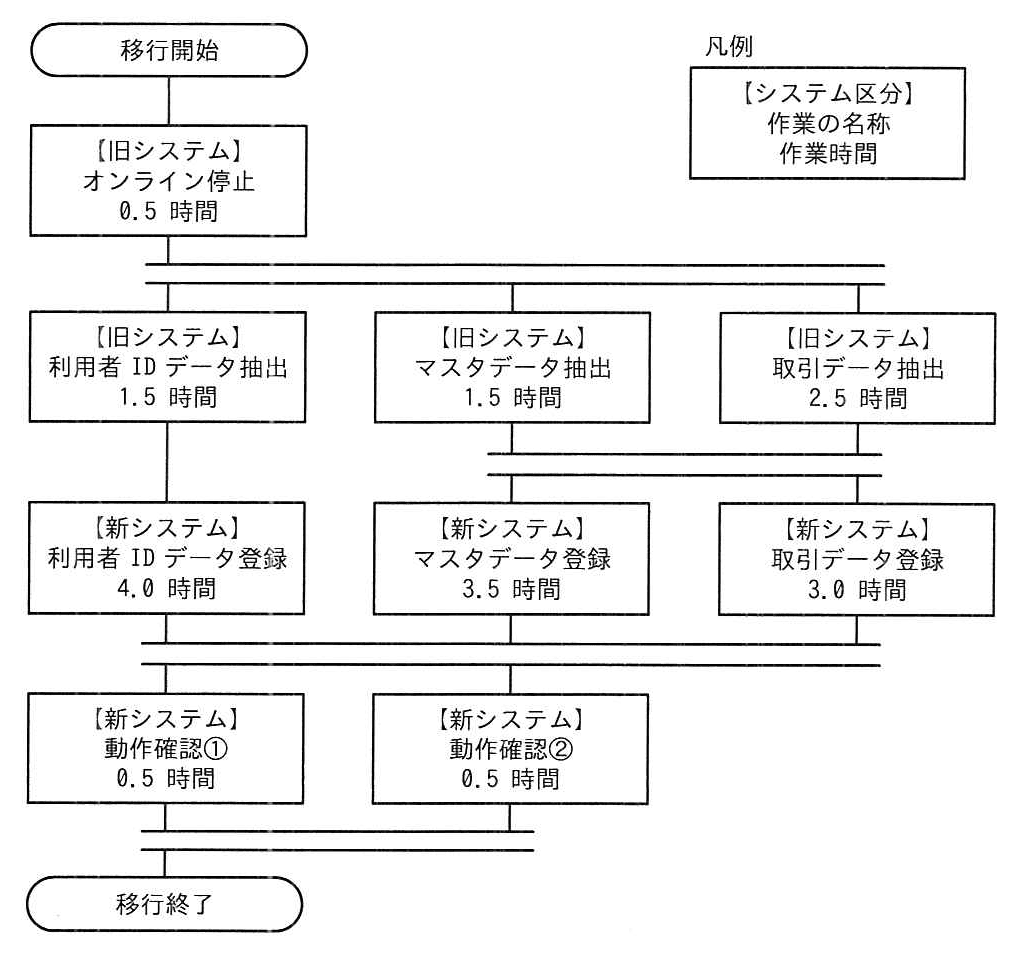

図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合、移行開始から移行終了までの所要時間は最短で何時間か。
〔条件〕
・作業者は3人とし、一つの作業は1人が担当する。
・並行して実施できる作業は同時に進める。
・各作業者は、作業の合間で最低1回、連続1時間以上の休憩を取る。

選択肢
ア:6.5
イ:7.0
ウ:7.5(正解)
エ:8.5
🔒 解説は解答すると表示されます
移行作業の最短所要時間【午前2解説】
正解の理由
各作業者が休憩を取りながら作業を分担すると、移行開始から移行終了までの最短時間は 7.5時間 です。したがって、正解は ウ です。
休憩時間は、ほかの作業者が作業している間に取れます。そのため、3人分の休憩をそのまま合計して作業時間に加えるのではなく、作業の順序と担当者を考えて休憩を配置します。
解法ステップ
-
作業の順序と所要時間を整理します。
- 移行開始後、オンライン停止に0.5時間かかります。
- その後、データ抽出が3作業に分かれて並行します。
- 各データの登録は、対応する抽出が終わった後に行います。
- 3つの登録がすべて終わると、動作確認を2作業並行して行います。
-
休憩を含めて、3人に作業を割り当てます。※表の作業時間は、作業の順序と休憩の配置を示しています。動作確認は登録がすべて終わった後に行います。上の表では、作業者2のマスタデータ登録は3~6.5時間、作業者3の取引データ登録は4~7時間です。作業者1の利用者IDデータ登録は3~7時間です。登録がすべて終わる7時間から、動作確認を0.5時間行います。
-
移行終了時刻を確認します。
- 3つの登録作業が終わるのは7時間後です。
- その後、動作確認を0.5時間行います。
- よって、移行終了までは 7.5時間 です。
選択肢別の誤答解説
-
ア:6.5時間
休憩の条件を考慮せず、作業の依存関係だけで計算した場合に近い時間です。作業者ごとに必要な休憩を含められていません。 -
イ:7.0時間
休憩を作業の合間に配置する制約を満たせません。登録作業がすべて終わってから動作確認を行う必要があるため、7時間では足りません。 -
ウ:7.5時間
3人それぞれの休憩を確保し、並行可能な作業を並行して進めたときの最短時間です。 -
エ:8.5時間
作業の並行実施や、ほかの作業が進んでいる間に休憩を取れることを十分に活用できていない場合の時間です。
よくある誤解
-
休憩時間を3人分、単純に作業時間へ足してしまう
休憩は、別の作業者が作業している間に取れます。休憩をすべて直列に追加する必要はありません。 -
並行作業の時間を合計してしまう
抽出作業や動作確認は、条件を満たせば同時に進められます。並行する作業の時間は、単純合計ではなくスケジュール上で考えます。 -
登録と動作確認の開始条件を見落とす
登録は対応する抽出の完了後に行い、動作確認は3つの登録がすべて終わった後に行います。
補足コラム
このような問題は、作業を「先行作業」「並行作業」「合流後の作業」に分け、作業者ごとの担当と休憩を時間軸に沿って整理すると解きやすくなります。単に最長の作業経路を求めるだけでなく、作業者数や休憩条件も含めてスケジュールを組むことがポイントです。
FAQ
Q. 休憩時間は、必ず作業全体の所要時間に加算するのですか?
A. いいえ。ほかの作業が進んでいる時間に休憩できる場合は、休憩時間をそのまま所要時間に加算する必要はありません。
A. いいえ。ほかの作業が進んでいる時間に休憩できる場合は、休憩時間をそのまま所要時間に加算する必要はありません。
Q. 並行できる作業は、どれも同じ時刻に開始できますか?
A. 先行作業が完了していることと、作業者を割り当てられることが条件です。たとえばデータ登録は、それぞれ対応するデータ抽出が終わった後に開始できます。
A. 先行作業が完了していることと、作業者を割り当てられることが条件です。たとえばデータ登録は、それぞれ対応するデータ抽出が終わった後に開始できます。
関連キーワード: 作業順序、並行作業、作業者割当て、休憩時間、最短所要時間
