プロジェクトマネージャ 2010年 午後1 問03


システム再構築に関する次の記述を読んで、設問1~4に答えよ。

 A社は、通信事業者である。契約情報を管理している現行システムが、これまでの機能の追加・変更によって保守性が低下してきたので、システムを再構築することにした。新システムは、9か月後の4月1日にサービスを開始する。プロジェクトマネージャには、情報システム部のB課長が任命された。   〔データ作成に関する確認項目〕  B課長は、新システムの業務機能の内容と、新システムのデータ作成に関して、利用部門で新システムへの対応をとりまとめるZ課長に確認した。データ作成に関して確認した項目を次に示す。  ・現行システムのデータを新システムに適した形に変換した上で新システムに反映させる(以下、データ移行という)。変換は、移行プログラムによって行う。  ・データ移行の対象となるデータは、全体で200万件である。  ・3月31日から4月1日にかけて行うデータ移行(以下、本番移行という)は、利用部門へのサービス提供時間帯を避けて実施するので、6時間以内に終えなければならないという制約がある。  B課長は、現時点では本番移行を6時間以内に実現できるかどうかの確証がなく、この点がリスクになると考えた。   〔データ移行計画の作成〕  B課長は、次の(1)~(5)に示すデータ移行にかかわる作業(以下、移行作業という)を計画した。 (1) 移行方式設計  データ移行の方式を評価して決定する。B課長が評価の候補に考えたデータ移行の方式を次に示す。  案イ:すべてのデータ移行を、本番移行だけで行う。  案ロ:本番移行に先立ち、本番移行までの間に現行システムで変更されることがないデータをできるだけ多く新システムにデータ移行しておく。残りのデータの移行を、本番移行で行う。  案ハ:本番移行に先立ち、現行システムのすべてのデータを対象にデータ移行を行う。その後に現行システムで変更されたデータを対象に本番移行を行う。  B課長は、案ロ、案ハは、本番移行のリスクを軽減させるために効果があると考えた。  データ移行の方式を決定するために、本番移行が必要なデータの件数と種類を基にして、本番移行の実現性を評価する作業を行う。  決定したデータ移行の方式に基づいてデータ移行の一連の作業手順を設計する。 (2) 移行プログラムの開発  データ移行に用いるプログラムの設計、製造、単体テスト、結合テストを行う。 (3) 移行総合テスト  移行方式設計で決定したデータ移行の方式によって、データ移行を行い、新システムのデータを作成する。新システムに反映した後、データ件数やデータの内容を確認する。さらに、現行システムと新システムで業務処理を実行して課金システムへ提供する課金インタフェースファイルを作成する。課金インタフェースファイルの仕様は変更されないので、両システムの処理結果は一致しなければならない。処理結果を比較し、新システムのデータが正しく作成できていることを確認する。移行総合テストは、新システムの本番稼働向けに構築した環境で行う。 (4) 移行リハーサル  移行方式設計で設計したデータ移行の一連の作業手順を実施して、手順の正しさを検証する。また、その作業手順で作成した新システムのデータの確認も行う。さらに、本番移行が制約の下で確実に実施できることを検証する。移行リハーサルは、新システムの本番稼働向けに構築した環境で行う。 (5) 移行実施  移行リハーサルで検証した一連の作業手順に従ってデータ移行を行う。   〔体制とスケジュールの検討〕  B課長は、体制の検討に着手した。B課長は、部下の中からメンバを選任した。部下には現行システムの開発経験者がいなかった。  次にスケジュールの検討に着手した。業務機能開発のスケジュールを策定し、移行作業は、新システムのデータ設計が終盤に差し掛かる10月上旬から開始しようと考えた。B課長が現行システムの設計書を確認したところ、データ項目の更新契機と更新内容についてのまとまった記述がなかった。B課長は、移行方式設計に、当初想定していた以上の作業期間が必要になると考え、移行方式設計の開始時期を早め、現行システムのデータ項目について、更新契機と更新内容の整理を行うことにした。また、その作業を確実に進めるために、現行システムの業務機能の追加開発と運用保守を担当している情報システム部の責任者に、新システムの体制に関してある要請を行い、了解を得た。  システム再構築のスケジュールを図に示す。

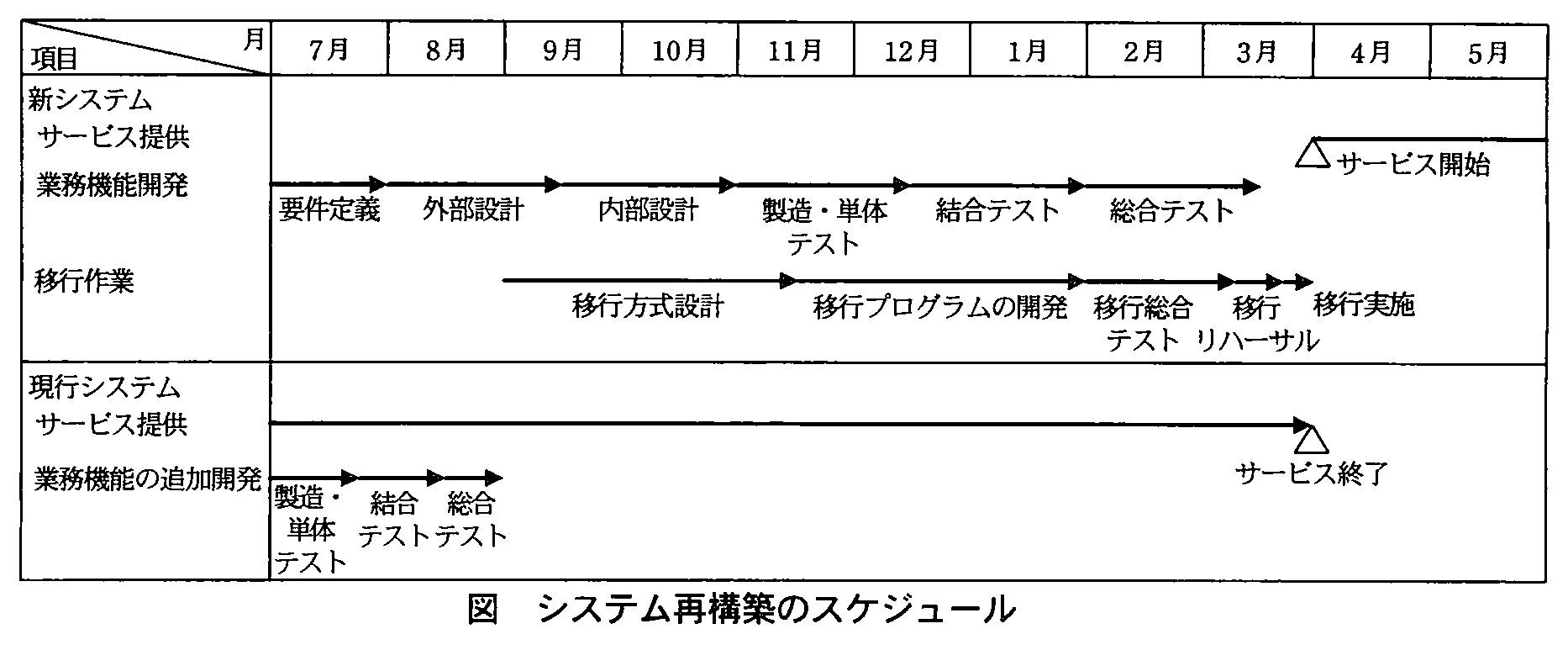

プロジェクトマネージャ試験(平成22年 午後1 問3 システム再構築のスケジュール)
〔移行方式設計の状況〕  10月中旬となった。データ移行の方式は、評価の結果、案ロに決定した。決定したデータ移行の方式に基づいて、データ移行の一連の作業手順の設計を進めた。   〔総合テストの計画〕  11月に入り、B課長は新システムの業務機能開発の総合テストの計画を作成した。B課長は、総合テストの後半から、テストデータとしてデータ移行で作成した新システムのデータを使用することにした。テストデータを充実させることによって、サービス開始後に安定したサービスを提供できると考えた。  また、総合テストの後半からは、移行作業の担当者と業務機能開発の担当者で合同の調査チームを編成することにした。合同の調査チームを編成することで、発生した不具合事象の原因を迅速に究明できると考えた。  総合テストは、新システムの本番稼働向けに構築した環境で行う。総合テストと移行総合テスト、移行リハーサルの作業が重なる期間は、実施時間帯を分けて、相互に影響がないように進める。   〔移行総合テストの状況〕  2月の最終週となった。移行総合テストで課金インタフェースファイルの比較を行った結果、本番移行の対象データのうちの200件のデータの値が一致していないことが判明した。原因を追究したところ、過去に利用部門が業務機能を利用して、これら200件のデータの値を個々に変更していたことが分かった。この変更に関して利用部門から情報の提供はなく、移行プログラムで対応していなかった。この200件のデータを、現行システムでの変更に合わせた値となるように、移行プログラムで対応するには、多くの箇所に修正を加える必要がある。B課長は、対策案として次の二つの案を検討した。  案1:移行プログラムを修正する。  案2:本番移行の中で、利用部門が業務機能を利用して、対象データの値を個々に変更する。  B課長は、案1で想定されるリスクへの対策を検討した。また、案2が本番移行時に確実に実施できることの検証を行った。

設問1:〔データ移行計画の作成〕について、(1)~(3)に答えよ。

設問1(1)

問題文を見る
B課長が、案ロ、案ハは、本番移行のリスクを軽減させるために効果があると考えた理由を、20字以内で述べよ。

模範解答

・本番移行の時間短縮ができるから ・本番移行の作業が軽減するから ・本番移行の対象データが削減できるから

解説

解答の導き方

  1. まず、本番移行で問題になる制約を確認します。対象データは「全体で200万件」であり、本番移行はサービス提供時間帯を避けて「6時間以内」に終える必要があります。したがって、移行に時間がかかり、制約を超えることがリスクです。
  2. 次に、各方式で本番移行に残る作業を比べます。案イでは、すべてのデータ移行を本番移行だけで行います。一方、案ロでは、本番移行までに変更されないデータを先に移行しておき、本番移行では残りを扱います。案ハでは、すべてのデータを先に移行し、その後に変更されたデータだけを本番移行で扱います。
  3. このように、案ロと案ハでは、本番移行で扱うデータ件数や作業量を減らせます。その結果、本番移行の所要時間を短縮し、6時間以内に完了できないリスクを小さくできます。

誤りやすいポイント

  • 案ロや案ハで、データ移行そのものが不要になると考えないようにしましょう。本番移行では、案ロなら先行移行できなかったデータを、案ハなら先行移行後に変更されたデータを扱います。
  • 「リスクを軽減する理由」を、移行データの正確性だけに結び付けないようにしましょう。この設問では、6時間以内という時間制約に対し、本番移行でのデータ量や作業量を減らす点が重要です。
  • 案イも含めて、どの方式もデータ移行の方式ですが、案イはすべてを本番移行で行うため、本番移行の負荷を減らす効果はありません。

FAQ

Q: 案ロと案ハでは、本番移行で行う作業にどのような違いがありますか?
A: 案ロでは、変更されないデータを先に移行し、残りを本番移行で扱います。案ハでは、すべてのデータを先に移行し、その後に変更されたデータを本番移行で扱います。
Q: 先行してデータ移行を行えば、本番移行は不要になりますか?
A: 不要にはなりません。案ロでは先行移行できなかったデータがあり、案ハでは先行移行後に変更されたデータがあるため、それらを本番移行で反映させる必要があります。
Q: ここでいうリスクの軽減とは、何を防ぐことですか?
A: 本番移行にかかる時間や作業量を抑え、6時間以内に移行を完了できなくなる可能性を小さくすることです。

関連キーワード: データ移行、移行方式、データ変換、切替作業、リスク管理

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問1(2)

問題文を見る
本番移行が必要なデータの件数と種類を基にして、実施する本番移行の実現性を評価する作業とは何か。20字以内で述べよ。

模範解答

本番移行の作業時間を見積もる。

解説

解答の導き方

  1. この設問では、データ移行の方式を決める際に、本番移行が時間の制約内で実施できるかどうかを評価するための作業を問われています。
  2. 本文には、本番移行は「6時間以内に終えなければならない」とあります。したがって、実現性を確かめるには、本番移行にどれくらいの時間がかかるかを把握する必要があります。
  3. その時間を見積もる材料として、本文は「本番移行が必要なデータの件数と種類」を挙げています。件数や種類によって、移行プログラムで処理する量や内容が変わるためです。また、データの変換は移行プログラムによって行います。
  4. つまり、必要なデータの件数と種類を基に、本番移行にかかる作業時間を見積もり、その時間が6時間以内に収まるかを評価します。

誤りやすいポイント

  • データの件数や種類を確認するだけで、時間を見積もる必要はないと考えることです。確認した情報を使って作業時間を見積もることが、実現性の評価につながります。
  • 本番移行の対象データを正しく作成できるかという、データの正確性の確認と混同することです。ここで問われているのは、時間の制約内で移行できるかどうかの評価です。
  • 移行作業全体の期間や、移行プログラムの開発期間を見積もることだと捉えることです。対象は、本番移行に必要な作業時間です。

FAQ

Q: データの種類も確認するのはなぜですか。
A: データの種類によって変換や処理の内容が異なるため、件数が同じでも必要な作業時間が同じとは限らないからです。
Q: 見積もった作業時間は、何と比べますか。
A: 本番移行の制約である6時間以内に収まるかを確認します。
Q: 移行プログラムの実行時間だけを見積もればよいですか。
A: 問われているのは本番移行の作業時間です。プログラムの実行時間だけでなく、本番移行に必要な作業全体の所要時間を考えます。

関連キーワード: データ移行、移行方式設計、作業時間見積り、制約条件、リスク評価

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問1(3)

問題文を見る
B課長が、移行リハーサルで本番移行を確実に実施できることを検証する上で考慮すべき観点を、20字以内で述べよ。

模範解答

本番移行が6時間以内で終わること

解説

解答の導き方

  1. 本文では、本番移行は利用部門へのサービス提供時間帯を避けて行うため、「6時間以内に終えなければならない」とされています。したがって、データを正しく移行できるかだけでなく、決められた時間内に作業を完了できるかが重要です。
  2. 移行リハーサルでは、設計した手順の正しさや、手順で作成したデータの確認に加えて、「本番移行が制約の下で確実に実施できること」を検証します。この制約とは、先に示された本番移行の時間制限です。
  3. よって、リハーサルでは本番移行にかかる時間を確認し、6時間以内に完了できることを検証する必要があります。

誤りやすいポイント

  • データの件数や内容が正しいことだけを確認すればよいと考えること。リハーサルでは、時間制限を守って作業を完了できるかも重要です。
  • 「手順の正しさ」と「制約の下で実施できること」を同じ意味として扱うこと。手順どおりに作業できても、所要時間が制限を超えれば本番移行の条件を満たしません。
  • 制約の内容を別の条件と取り違えること。本文で本番移行に課されているのは、6時間以内に終えることです。

FAQ

Q: リハーサルで確認するのは、所要時間だけですか?
A: いいえ。本文では、手順の正しさや作成データの確認も挙げられています。この設問では、特に本番移行の時間制限に関する観点を問われています。
Q: なぜ移行総合テストだけでは不十分なのですか?
A: 移行総合テストではデータの作成や処理結果の確認を行います。一方、移行リハーサルでは、一連の作業手順を実施し、本番移行を制約の下で確実に行えるかを検証します。
Q: 時間制限に対して、何を確認すればよいですか?
A: リハーサルで実際の手順を実施し、本番移行が6時間以内に完了するかを確認します。

関連キーワード: データ移行、移行リハーサル、移行手順、所要時間、サービス停止時間

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

〔体制とスケジュールの検討〕について、B課長が、現行システムの業務機能の追加開発と運用保守を担当している情報システム部の責任者に対して行った要請の内容を、25字以内で述べよ。

模範解答

現行システムの開発経験者を参加させる。

解説

解答の導き方

  1. まず、B課長がメンバを選任した時点で、部下には「現行システムの開発経験者がいなかった」と分かります。したがって、新システムの担当者だけでは、現行システムのデータや業務処理について十分に把握できない可能性があります。
  2. さらに、現行システムの設計書には、データ項目の「更新契機と更新内容についてのまとまった記述がなかった」とあります。データ移行の方式を設計するには、どのデータがいつ、どのように変更されるのかを明らかにする必要があります。特に案ロでは、先に移行できるデータと本番移行で扱うデータを見分けることが重要です。
  3. そこで、現行システムの業務機能の追加開発と運用保守を担当している部門から、現行システムの開発経験をもつ人を新システムの体制に加えれば、データの更新契機や更新内容を整理しやすくなります。このため、要請の内容は、現行システムの開発経験者を参加させることです。

誤りやすいポイント

  • 「更新契機と更新内容を整理する」とだけ答えると、実施する作業の説明になり、問われている体制に関する要請になりません。
  • 「現行システムの担当者に相談する」だけでは、担当者を新システムの体制に加えるという要請が明確になりません。
  • 業務機能開発の担当者を増やすことではなく、現行システムの開発経験者を参加させることがポイントです。

FAQ

  • Q: 現行システムの開発経験者が必要なのはなぜですか。
    A: 設計書だけでは分かりにくいデータの更新契機や更新内容を、経験者の知識を基に整理できるからです。
  • Q: この要請は、現行システムの運用保守を続けてもらうことですか。
    A: いいえ。問われているのは新システムの体制に関する要請です。現行システムの開発経験者を新システムに参加させることを指します。
  • Q: 現行システムの開発経験者は、どの作業に役立ちますか。
    A: データ移行の方式設計で、データの変更状況や移行手順を検討する際に役立ちます。

関連キーワード: データ移行、データ項目、更新契機、移行方式設計、プロジェクト体制

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3:〔総合テストの計画〕について、(1)、(2)に答えよ。

設問3(1)

問題文を見る
B課長は、総合テストの後半から、テストデータとしてデータ移行で作成した新システムのデータを使用することにした。B課長が、テストデータを充実させることによって、サービス開始後に安定したサービスを提供できると考えた理由を、25字以内で述べよ。

模範解答

本番環境に近いデータでテストができるから

解説

解答の導き方

  1. 問われているのは、総合テストでデータ移行によって作成したデータを使うことが、サービス開始後の安定性につながる理由です。
  2. 本文には、総合テストの後半から「データ移行で作成した新システムのデータ」をテストに使うとあります。これは、現行システムのデータを新システム向けに変換したデータを使って、テストできるということです。
  3. また、総合テストは「本番稼働向けに構築した環境」で行います。つまり、本番環境に近い環境で、実際のデータの特徴を反映したデータを使って業務処理を確認できます。
  4. テスト用に単純化したデータだけでは見つけにくい、データの内容や組合せに関係する問題も、サービス開始前に発見しやすくなります。そのため、安定したサービスの提供につながる理由は、本番環境に近いデータでテストができることです。

誤りやすいポイント

  • 「テストデータを充実させる」を、単にデータ件数を増やすことだと捉えないようにします。重要なのは、本番に近いデータの特徴を含めてテストできることです。
  • 移行プログラムの正しさだけを確認する話ではありません。設問は、総合テストで移行後のデータを使うことの効果を問うています。
  • 「本番データそのものを使う」と断定するのは避けます。本文にあるのは、データ移行で作成した新システムのデータです。

FAQ

Q: なぜ、テスト用に作ったデータではなく、移行で作成したデータを使うのですか?
A: 現行システムのデータを基にしているため、実際のデータに近い特徴を含む状態で、新システムの業務処理を確認できるからです。
Q: この設問では、テスト環境とテストデータのどちらがポイントですか?
A: 主なポイントは、移行で作成したデータをテストに使うことです。本番稼働向けの環境でテストする点も、本番に近い条件で確認できる根拠になります。

関連キーワード: データ移行、総合テスト、テストデータ、テスト環境、業務処理

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3(2)

問題文を見る
B課長が、移行作業の担当者と業務機能開発の担当者で合同の調査チームを編成することで、発生した不具合事象の原因を迅速に究明できると考えた理由を、40字以内で述べよ。

模範解答

・移行作業と業務機能開発のどちらに原因があるのかの切分けが迅速にできるから ・原因を、移行作業と業務機能開発の両面から並行で調査できるから ・移行作業と業務機能開発の担当者が連携して調査を行うことで、早く原因がつかめるから

解説

解答の導き方

問われているのは、移行作業の担当者と業務機能開発の担当者を合同チームにすることで、不具合の原因をなぜ早く究明できるのかです。
本文では、総合テストの後半から「データ移行で作成した新システムのデータ」をテストデータとして使います。つまり、テスト中に不具合が見つかった場合、原因はデータの移行にある可能性も、業務機能の開発にある可能性もあります。
移行作業の担当者だけ、または業務機能開発の担当者だけで調べると、原因が自分たちの担当範囲にあるかどうかの確認や、もう一方の担当者への情報共有に時間がかかることがあります。一方、両方の担当者が合同で調査すれば、それぞれの視点から同時に調べ、原因がどちらの作業にあるかを速やかに切り分けられます。
したがって、移行作業と業務機能開発の両面から並行して調査でき、担当者同士が連携して原因を早く特定できることが理由です。

誤りやすいポイント

  • 「合同チームにすれば不具合が発生しなくなる」と考えないようにしましょう。問われているのは、不具合の予防ではなく、発生後の原因究明が速くなる理由です。
  • 原因をデータ移行だけに決めつけないようにしましょう。移行で作成したデータを業務機能のテストに使うため、両方の作業が原因の候補になります。
  • 単に「担当者同士で情報共有できるから」とするだけでは、なぜ迅速化するのかが伝わりにくくなります。原因の切分けや、両面からの並行調査まで説明することが重要です。

FAQ

Q: 合同チームの主な狙いは、不具合の原因を移行作業と業務機能開発のどちらかに切り分けることですか?
A: はい。両方の担当者が一緒に調べることで、原因の所在を速やかに判断できます。
Q: 不具合を両方の担当者が別々に調べる場合と比べて、何が違いますか?
A: 合同で調査すれば、それぞれの担当領域を並行して確認でき、調査結果もすぐに共有できます。
Q: テストデータを移行で作成したデータにすることが、なぜ原因究明に関係するのですか?
A: 不具合がデータ移行によるものか、業務機能によるものか、両方の可能性を考える必要があるためです。

関連キーワード: データ移行、総合テスト、原因分析、原因の切分け、並行調査

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問4:〔移行総合テストの状況〕について、(1)、(2)に答えよ。

設問4(1)

問題文を見る
B課長が、案1で想定したリスクを、30字以内で述べよ。

模範解答

・修正が間に合わず、サービス開始が遅延する。 ・デグレードし、データ移行の見通しが立たなくなる。

解説

解答の導き方

  1. 案1は「移行プログラムを修正する」方法です。ところが、本文では、対象となる200件に合わせるには「多くの箇所に修正を加える必要がある」とあります。変更範囲が広いため、修正作業だけでなく、修正後に正しく移行できるかを確かめる時間も必要です。
  2. 不一致が判明したのは「2月の最終週」です。スケジュールでは、その後に移行リハーサルや移行実施があり、サービス開始は4月1日です。修正と検証が予定どおりに終わらなければ、本番移行に間に合わず、サービス開始が遅延するおそれがあります。
  3. また、修正箇所が多いと、200件への対応だけでなく、すでに正しく動いていた移行処理に影響が及ぶ可能性もあります。変更によって既存の動作に不具合が生じることをデグレードといいます。修正後に別の不具合が見つかれば、追加修正や再検証が必要となり、移行を確実に完了できるかの見通しも立ちにくくなります。

誤りやすいポイント

  • リスクを「修正作業に時間がかかること」だけに限定しないようにします。修正が移行処理の別の部分に影響する品質上のリスクもあります。
  • 200件のデータ値が一致しないことだけに注目しないようにします。設問が問うのは、その対応として移行プログラムを多くの箇所で修正する場合のリスクです。
  • サービス開始の遅延と、デグレードによる移行の見通しの悪化は、関連しますが異なる観点です。前者はスケジュール、後者は修正による影響範囲や品質に関するリスクです。

FAQ

Q: デグレードとは何ですか?
A: 修正によって、修正前には正常だった機能や処理に不具合が生じることです。
Q: なぜ修正後の検証にも時間が必要なのですか?
A: 目的のデータが正しく移行できるかだけでなく、修正の影響で別のデータや処理に問題が起きていないかも確認する必要があるためです。
Q: サービス開始が遅れることは、必ず起きるのですか?
A: 必ず起きるという意味ではありません。修正範囲が広く、移行リハーサルや移行実施までの期間も限られているため、遅延する可能性がリスクとして挙げられています。

関連キーワード: データ移行、移行プログラム、デグレード、回帰テスト、移行リハーサル

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問4(2)

問題文を見る
B課長が、案2が本番移行時に確実に実施できることを検証するために行った内容を、35字以内で述べよ。

模範解答

・実際に業務機能を利用して、正しく変更できることを確認する。 ・業務機能で変更したデータで比較し、一致することを確認する。 ・作業時間を測定して、本番移行の時間内で実施可能かどうかを確認する。

解説

解答の導き方

  1. まず、設問は案2を採用するかどうかではなく、案2の作業を本番移行時に確実に行えることを、どのように検証したかを尋ねています。
  2. 案2では、利用部門が業務機能を使って、対象データの値を一件ずつ変更します。本文では、変更が必要な200件について「移行プログラムで対応していなかった」とあります。そのため、まず実際に業務機能を使い、対象の値を正しく変更できることを確かめる必要があります。
  3. 値を変更できるだけでは、新システムの業務処理が正しいとは限りません。本文では、課金インタフェースファイルの仕様は変更されず、現行システムと新システムの処理結果は一致しなければならないとされています。したがって、業務機能で変更したデータを使って処理し、両システムの結果が一致することも確認します。
  4. さらに、本番移行には「6時間以内に終えなければならない」という制約があります。対象データの変更作業を実際に行い、その時間を測定して、本番移行の時間内に完了できるかを確かめる必要があります。
このように、案2の検証では、変更操作の正しさ、変更後の処理結果の一致、作業時間の三つの観点を確認します。

誤りやすいポイント

  • データの値を正しく変更できることだけを確認し、変更後の業務処理結果を比較しないことです。
  • 作業手順が実行できるかだけに注目し、6時間以内に終えられるかという時間の制約を見落とすことです。
  • 案2は利用部門が業務機能を使って値を変更する方法なので、移行プログラムの修正だけを検証内容として挙げることです。

FAQ

Q: 値を変更できたことを確認すれば、データの正しさは十分に検証できますか?
A: いいえ。変更後のデータで業務処理を行い、現行システムと新システムの処理結果が一致することも確認します。
Q: なぜ作業時間を測定する必要があるのですか?
A: 値の変更が正しくできても、本番移行の制約時間内に完了できなければ案2を実施できないためです。
Q: なぜ業務機能を実際に使って検証するのですか?
A: 案2では業務機能を使って対象データを変更するため、本番移行で行う操作そのものが正しく実施できるかを確かめる必要があるからです。

関連キーワード: データ移行、移行リハーサル、データ整合性、業務機能テスト、作業時間測定

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

戦国ITクイズ機能

\ せっかくなら /

プロジェクトマネージャを
クイズ形式で学習しませんか?

クイズ画面へ遷移する→

すぐに利用可能!

©︎2026 情報処理技術者試験対策アプリ

このサイトについてブログプライバシーポリシー利用規約特商法表記開発者について
