プロジェクトマネージャ 2011年 午後1 問02
基幹システムの再構築に関する次の記述を読んで、設問1~3に答えよ。
M社は、中堅・中小企業向けのERPパッケージ(以下、ERPという)の販売及び導入支援を事業の柱とするSI企業である。M社は、アパレル企業のD社に対して、長期にわたって営業活動をしてきた。今年の3月に、D社は、基幹システムの再構築(以下、再構築という)にM社のERPを採用することを決定し、4月から開始する再構築プロジェクトにおけるERPの導入支援をM社に依頼することにした。
D社からは“まず、2か月をめどに要件を確定させたい。また、来年4月からの運用開始が必須であり、プロジェクトの運営についても積極的に支援してほしい。”という依頼が出された。
D社とM社は、要件定義工程の準委任契約を締結した。要件定義工程では、業務要件の定義とERPの適用範囲の確定を行う。M社は、プロジェクトマネージャに経験の豊富なN氏を任命した。
〔D社へのヒアリング〕
D社の再構築プロジェクトの責任者は情報システム部のE課長である。N氏は、プロジェクトの開始に当たって、E課長にD社の要望と現在の状況を確認し、その結果を次のとおりにまとめた。
① D社の経営層は、M社のERPの標準機能をベストプラクティスとして評価しており、これを利用することによる業務の効率向上を再構築の目的としている。
② これまでにD社から聞いている業務要件であれば、業務に対するERPの適合率が高く、標準機能で大部分を実現できそうである。
③ 追加機能の設計・プログラム製造・テスト(以下、追加開発という)の規模は、M社が定義する中規模開発の範囲に十分に収まると考えられた。
④ 要件定義作業は、D社の各利用部門が実施する。3月初~5月末は年度決算の時期であり、経理部のメンバは多忙になる。そのほかの利用部門には特に繁忙期はない。
N氏は、プロジェクトの全体スケジュールについてE課長から意見を求められた。

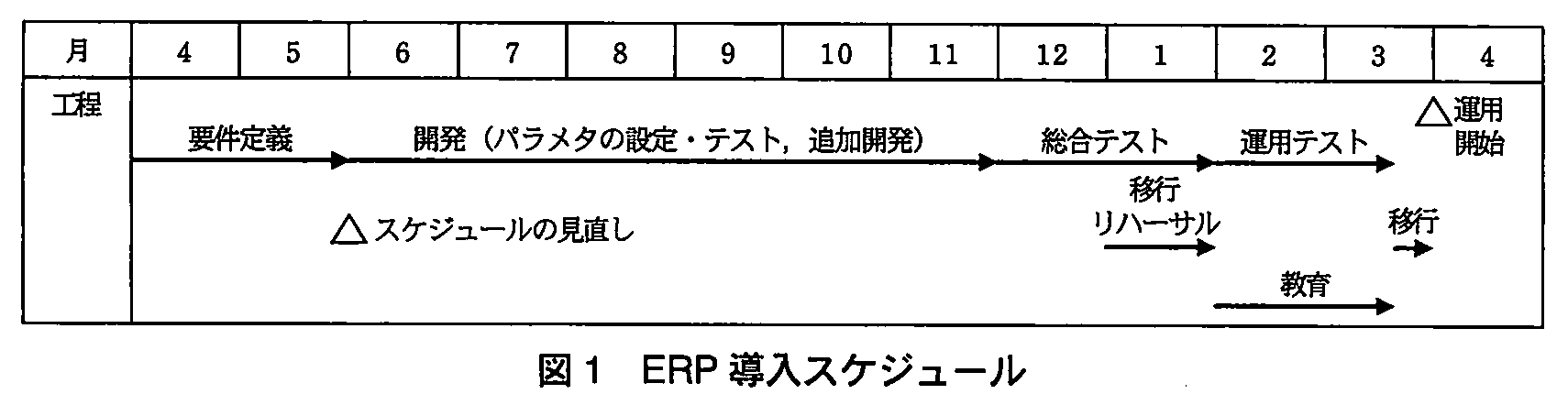

現時点では詳細なフィット&ギャップ分析を行っていないので未確定要素があるが、上記の②、③によってM社が定義する中規模開発の標準的な導入スケジュール(以下、標準スケジュールという)が適用できるとN氏は考えた。この標準スケジュールは、全体の期間を1年、パラメタの設定・テストと追加開発からなる開発の期間を6か月と定めており、開発の期間には20%のスケジュールの余裕を含んでいる。M社のERPの追加開発では、ERPの適合率が一定以上であれば追加開発の規模で開発の期間が決まるが、現時点でのERPの適合率の想定はその条件に当てはまるものであった。N氏は、標準スケジュールを適用した図1のERP導入スケジュールを、要件定義工程完了後に見直すことを前提に提案した。E課長はこのスケジュールを採用することにした。N氏は、要件定義工程を2か月で完了させるためには、経理部の要件定義作業の進捗を注視していく必要があると考えた。

〔要件定義工程の作業分担の調整〕
E課長から、要件定義工程の作業の進め方について相談を受けたN氏は、次の手順で進めることを提案した。
・D社の各利用部門の要件定義担当者が、M社メンバからERPの標準機能の説明を受けつつ、業務プロセスと業務内容の要件を記述したドキュメントを作成する。
・このドキュメントをD社とM社の関係者でレビューし、ERPの標準機能と業務要件とのフィット&ギャップ分析を行う。
・フィットした項目については、業務ごとにERPで使用する機能をドキュメントに追記していく。
・ギャップ項目については、D社とM社の関係者で業務プロセスの変更、追加開発などの対応策を検討し、その結果をドキュメントに反映させる。追加開発が必要な業務要件については、M社が情報を提供し、画面、帳票、機能などの追加開発の規模を見積もるために必要な情報をドキュメントに記載する。D社の要件定義担当者が、このドキュメントを要件定義書として完成させる。
E課長からは、“利用部門と調整を重ねたが、利用部門は各自の現在の業務との掛け持ちでしか参加できず、要件定義書を完成させることは難しいので、M社で業務内容をヒアリングして完成させてほしい。”という要請を受けた。N氏は、要件定義書をM社の責任で完成させることは、責任分担の面からも現在の契約との整合性の面からも問題があると考え、上司と対応策を検討した。その結果、次の手順で作業することをE課長に提案し、合意を得た。
・M社メンバがD社の要件定義担当者に、業務プロセスと業務内容をヒアリングする。
・ヒアリング内容に基づいて、M社メンバがERPの標準機能を使うことを基本に、業務プロセスと業務内容の要件を記述したドキュメントを作成する。
・このドキュメントをD社の要件定義担当者とレビューし、指摘事項の一覧を作成する。
・指摘事項は、D社とM社の関係者で協議し、その結果をM社メンバがドキュメントに反映してD社に提示する。特に、ERPの標準機能と業務要件とのギャップ項目については、業務プロセスの変更、追加開発などの対応策を検討し、その結果をドキュメントに反映する。追加開発が必要な業務要件については、画面、帳票、機能などの追加開発の規模を見積もるために必要な情報をドキュメントに記載する。
・M社が作成したドキュメントを、要件定義書としてD社の責任で期限までに完成させる。
N氏は、M社側の要因で要件定義作業の手戻りが発生し、進捗が遅延することを防止するために、ある原因による指摘事項をモニタリングすることにした。また、開発の期間に影響する数値を早期に見積もるために、作成されたドキュメントに記載された情報を抽出し、集計していくことにした。
〔要件定義作業〕
要件定義工程中盤の4月下旬に差し掛かったころ、販売部の担当する販売管理業務の要件定義作業の進捗に遅れが目立つようになった。N氏は、モニタリングしていた情報から、M社側の要因での遅れではないと判断していた。そこで、販売管理業務の要件定義作業を担当するM社側のリーダに遅れの原因を確認したところ、“指摘事項の中でギャップ項目が多いので検討に時間が掛かっている。”とのことだった。N氏は、ERPの標準機能で業務の大部分は対応可能と考えていたので、E課長にギャップ項目が多いことの理由を確認した。E課長からは“ERPの標準機能で業務は実施可能であるのに、業務プロセスが変わることに抵抗感をもっている担当者が販売部に多く、その説得に時間が掛かっている。”とのことであった。
N氏は、このままでは要件定義作業の完了が遅延するばかりでなく、もし多くのギャップ項目への対応のために追加開発を行うと、中規模開発の範囲に収まらなくなり、全体の期間が1年を超えてしまうことを、E課長に伝えた。これを受けてE課長から“来年4月からの運用開始を実現するために、追加開発の規模を抑えたい。社内での調整が必要なので、販売管理業務については要件定義作業の期限を遅らせて、例えば6月末に変更できないか。”という依頼があった。E課長からの依頼を受けたN氏は、販売管理業務の大部分はERPの標準機能で対応できるので、販売部の担当者の意識を変えてもらえれば、要件定義作業をあと2か月で完了させることは可能であると考えた。また、販売部を除いた残りの部門の業務の要件定義作業は順調に進んでおり、販売管理業務の要件定義作業の完了を6月末に変更しても、ERPの標準機能の利用で追加開発の規模が中規模開発の範囲を超えないのであれば、来年4月の運用開始に向けてスケジュールの調整が可能であると、N氏は考えた。
そこでN氏は、E課長に相談し、次の2点の合意を得て、作業を継続することにした。
① D社経営層に社内へのある指示を依頼する。
② 販売管理業務の要件定義作業の完了を6月末に変更する。
設問1:〔D社へのヒアリング〕について、(1)、(2)に答えよ。
設問1(1)
問題文を見るN氏が、全体スケジュールの提案に当たって考慮した、詳細なフィット&ギャップ分析を行っていない現時点での未確定要素とは何か。25字以内で述べよ。
模範解答
・ERPの標準機能で対応できる業務要件の範囲
・ERPの標準機能と業務要件とのギャップ
解説
解答の導き方
-
問われているのは、N氏が標準スケジュールを提案した時点で、詳細なフィット&ギャップ分析をしていないために確定できていなかった内容です。
本文には、これまでに聞いている業務要件から「業務に対するERPの適合率が高く、標準機能で大部分を実現できそう」とあります。ただし、これは現時点での見込みであり、個々の業務要件をERPの機能と照らし合わせて確認した結果ではありません。 -
フィット&ギャップ分析では、業務要件のうちERPの標準機能で対応できるものと、対応できないものを明らかにします。したがって、分析前には、標準機能で対応できる業務要件がどの範囲なのか、また標準機能と業務要件との間にどのようなギャップがあるのかが、まだ確定していません。
-
この不確定要素がスケジュールに関係する理由は、本文に「ERPの適合率が一定以上であれば追加開発の規模で開発の期間が決まる」とあるからです。標準機能で対応できる範囲やギャップの内容によって追加開発の規模が変わり、開発期間にも影響するため、N氏は要件定義工程の完了後にスケジュールを見直す前提で提案しています。
誤りやすいポイント
- 「ERPの適合率が高い」という見込みだけを答えにしないようにします。問われているのは、その適合率を具体的に判断するための、対応可能な業務要件の範囲とギャップです。
- 追加開発の規模だけを挙げるのも不十分です。追加開発の規模に影響する前段階の不確定要素として、標準機能で対応できる範囲と、標準機能とのギャップの両方を押さえます。
- 経理部の繁忙期や要件定義作業の遅れは、別のリスクや進捗上の問題です。この設問が問う未確定要素とは区別します。
FAQ
Q: 「ERPの適合率が高い」という記述があるのに、なぜ対応範囲が未確定なのですか?
A: 適合率が高いというのは、現時点での想定です。詳細な分析を行っていないため、どの業務要件が標準機能で実現できるかまでは特定されていません。
A: 適合率が高いというのは、現時点での想定です。詳細な分析を行っていないため、どの業務要件が標準機能で実現できるかまでは特定されていません。
Q: ギャップが分かると、なぜ開発期間の見積りに役立つのですか?
A: ギャップへの対応として業務プロセスの変更や追加開発を検討します。追加開発が必要な場合、その規模が開発期間に影響するためです。
A: ギャップへの対応として業務プロセスの変更や追加開発を検討します。追加開発が必要な場合、その規模が開発期間に影響するためです。
Q: この設問では、スケジュールのどの時点で見直す想定ですか?
A: 本文では、要件定義工程の完了後に見直すことを前提に、標準スケジュールを提案しています。
A: 本文では、要件定義工程の完了後に見直すことを前提に、標準スケジュールを提案しています。
関連キーワード: 要件定義、フィット&ギャップ分析、標準機能、追加開発、スケジュール管理
設問1(2)
問題文を見るN氏は、要件定義工程を2か月で完了させるに当たって、経理部の要件定義作業の進捗を注視していく必要があると考えたのは、どのようなリスク要因があると考えたからか。30字以内で述べよ。
模範解答
経理部のメンバが要件定義作業に参加できなくなること
解説
解答の導き方
-
まず、要件定義作業を誰が担うのかを確認します。本文では「要件定義作業は、D社の各利用部門が実施する」とあります。したがって、利用部門の担当者が作業に参加できないと、要件定義の進捗に影響します。
-
次に、要件定義の期間と各部門の状況を照らし合わせます。N氏は要件定義工程を2か月で完了させる計画であり、図1では4月から5月末までが要件定義の期間です。一方、経理部は「3月初~5月末は年度決算の時期」で、多忙になるとされています。
-
この決算時期は要件定義の期間と重なっています。経理部のメンバは通常業務に多くの時間を取られ、要件定義作業に参加できなくなるおそれがあります。その結果、経理部が担当する作業の進捗が遅れる可能性があるため、N氏はその進捗を注視する必要があると考えました。
誤りやすいポイント
- 経理部が「多忙」であることだけでなく、その時期が要件定義の期間と重なる点まで結び付けて考えます。
- 問われているのは、遅延が発生した後の影響ではなく、N氏が事前に注視すべきリスク要因です。
- 他の利用部門には特に繁忙期がないため、すべての部門に共通する問題として捉えないようにします。
FAQ
Q: 経理部の要件定義作業が必ず遅れるという意味ですか。
A: 必ず遅れるということではありません。決算業務の多忙さから、担当者が要件定義に参加できなくなる可能性があるというリスクです。
A: 必ず遅れるということではありません。決算業務の多忙さから、担当者が要件定義に参加できなくなる可能性があるというリスクです。
Q: なぜ経理部の進捗を特に注視するのですか。
A: 経理部の繁忙期が、要件定義を完了させる予定の期間と重なっているためです。
A: 経理部の繁忙期が、要件定義を完了させる予定の期間と重なっているためです。
Q: 他の利用部門については、同じリスクを考えなくてよいのですか。
A: 本文では、他の利用部門には特に繁忙期がないとされています。そのため、経理部特有の繁忙によるリスクが焦点になります。
A: 本文では、他の利用部門には特に繁忙期がないとされています。そのため、経理部特有の繁忙によるリスクが焦点になります。
関連キーワード: 要件定義、進捗管理、リスク管理、利用部門、要員計画
設問2:〔要件定義工程の作業分担の調整〕について、(1)~(3)に答えよ。
設問2(1)
問題文を見るN氏は、要件定義書をM社の責任で完成させることは、責任分担の面及び現在の契約との整合性の面からどのような問題があると考えたか。それぞれ30字以内で述べよ。
模範解答
責任分担:D社が決めるべき業務要件をM社で決めることはできない。
契約との整合性:準委任契約では成果物の完成責任を負うことは適切でない。
解説
解答の導き方
この設問では、「責任分担」と「現在の契約との整合性」を分けて考えます。どちらも、M社が要件定義書を作成すること自体ではなく、M社の責任で完成させることに問題がある理由を問われています。
まず責任分担について考えます。本文では、当初、D社の利用部門が業務要件を記述し、D社の要件定義担当者が要件定義書を完成させる手順が示されています。これは、どのような業務にするかを決めるのはD社側だという役割分担を表しています。したがって、業務要件を決定する責任までM社が負うことはできません。
実際に、合意した手順でも、M社はヒアリングに基づくドキュメントの作成や、指摘事項の反映を行いますが、要件定義書は「D社の責任で期限までに完成」とされています。つまり、M社は作成を支援できても、D社が決めるべき業務要件をM社の責任で決定することはできない、というのが責任分担上の問題です。
次に、契約との整合性を考えます。本文には、要件定義工程について「準委任契約を締結」とあります。準委任契約では、委託された業務を遂行することが契約の中心であり、請負契約のように成果物を完成させる責任を負う契約とは異なります。そのため、要件定義書をM社の責任で完成させることは、現在の準委任契約の性質と整合しません。
誤りやすいポイント
- 「M社がドキュメントを作成すること」と「M社が要件定義書を完成させる責任を負うこと」を混同しないようにします。本文では、M社がドキュメントを作成してD社に提示することは合意されています。
- 責任分担の問題は、D社が決めるべき業務要件を誰が決定するかに関するものです。契約との整合性の問題は、準委任契約で成果物の完成責任を負うことが適切かどうかに関するものです。
- 「M社は要件定義に関与できない」と考えるのは誤りです。M社はヒアリングやドキュメント作成などを支援できますが、要件定義書の完成責任はD社にあります。
FAQ
Q: M社が要件定義書の案を作ることも問題ですか。
A: いいえ。本文でも、M社がヒアリング内容を基にドキュメントを作成し、D社に提示する手順が合意されています。問題となるのは、D社が決めるべき要件までM社の責任で決定し、成果物を完成させることです。
A: いいえ。本文でも、M社がヒアリング内容を基にドキュメントを作成し、D社に提示する手順が合意されています。問題となるのは、D社が決めるべき要件までM社の責任で決定し、成果物を完成させることです。
Q: 責任分担の問題と契約上の問題は、同じ理由ですか。
A: いいえ。責任分担では、業務要件を決める主体がD社であることがポイントです。契約上は、準委任契約で成果物の完成責任を負うことが適切でない点がポイントです。
A: いいえ。責任分担では、業務要件を決める主体がD社であることがポイントです。契約上は、準委任契約で成果物の完成責任を負うことが適切でない点がポイントです。
Q: 準委任契約では、成果物を作成してはいけないのですか。
A: いいえ。成果物を作成する業務を委託することはあります。ただし、この問題では、成果物の作成支援と、成果物を完成させる責任を負うことを区別する必要があります。
A: いいえ。成果物を作成する業務を委託することはあります。ただし、この問題では、成果物の作成支援と、成果物を完成させる責任を負うことを区別する必要があります。
関連キーワード: 要件定義、準委任契約、業務要件、責任分担、成果物
設問2(2)
問題文を見るN氏は、M社側の要因で進捗が遅延することを防止するために、ある原因による指摘事項をモニタリングすることにした。ある原因とは何か。20字以内で述べよ。
模範解答
・業務要件に関する理解不足
・業務要件に関する理解の誤り
・業務に関するスキル不足
解説
解答の導き方
-
問われているのは、N氏が「M社側の要因で」要件定義作業の手戻りが起きないように、指摘事項を監視する際の原因です。したがって、D社側の事情ではなく、M社メンバの作業に起因する指摘に注目します。
-
作業分担の調整後は、M社メンバがD社の担当者にヒアリングし、その内容を基に業務要件のドキュメントを作成します。D社の担当者がレビューして指摘事項を挙げ、その後、協議結果をM社メンバがドキュメントに反映します。
-
この流れでは、M社メンバが業務内容を十分に把握できていない、または誤って理解したままドキュメントを作ると、D社のレビューで修正を求められ、手戻りが発生します。また、業務に関する知識やスキルが不足している場合も、適切な要件を記述できず、同様に修正が必要になります。
-
したがって、監視対象となる原因は、業務要件への理解不足や理解の誤り、または業務に関するスキル不足です。なお、ERPの標準機能に対する業務部門の抵抗感は、後の販売管理業務で明らかになったD社側の事情であり、この設問が問うM社側の原因とは区別します。
誤りやすいポイント
- 指摘事項の数だけに注目し、どの原因による指摘かを考えないことです。設問は、手戻りにつながる指摘の原因を尋ねています。
- ERPの標準機能と業務要件とのギャップを、そのまま答えにすることです。ギャップへの対応は協議事項ですが、設問の焦点はM社側の要件把握や記述に関する問題です。
- 販売部の担当者が業務プロセスの変更に抵抗したことを答えることです。これはD社側の事情であり、M社側の要因ではありません。
FAQ
Q: D社からの指摘は、すべてM社側の問題として扱うのですか。
A: いいえ。業務要件の理解不足や誤解など、M社側の作業に起因する指摘が対象です。業務プロセスの変更への抵抗など、D社側の事情による指摘とは分けて考えます。
A: いいえ。業務要件の理解不足や誤解など、M社側の作業に起因する指摘が対象です。業務プロセスの変更への抵抗など、D社側の事情による指摘とは分けて考えます。
Q: 「業務に関するスキル不足」とは、どのような状態ですか。
A: 業務の流れや業務上の必要事項を理解し、要件として適切に整理・記述するための知識や能力が不足している状態です。
A: 業務の流れや業務上の必要事項を理解し、要件として適切に整理・記述するための知識や能力が不足している状態です。
Q: なぜ指摘事項をモニタリングするのですか。
A: 指摘の原因を早期に把握し、M社側の理解や記述に問題がある場合に修正することで、同じ箇所の手戻りや進捗の遅延を防ぐためです。
A: 指摘の原因を早期に把握し、M社側の理解や記述に問題がある場合に修正することで、同じ箇所の手戻りや進捗の遅延を防ぐためです。
関連キーワード: 要件定義、業務要件、レビュー、手戻り、フィット&ギャップ分析
設問2(3)
問題文を見るN氏が、作成されたドキュメントに記載された情報を抽出し、集計して、早期に見積もることにした開発の期間に影響する数値とは何か。答えよ。
模範解答
・追加開発の規模
・ERPの適合率
解説
解答の導き方
-
問われているのは、作成したドキュメントの情報から早期に見積もる、開発期間に影響する数値です。まず、本文で開発期間が何によって決まるとされているかを確認します。
-
本文には、M社のERPの追加開発では「ERPの適合率が一定以上であれば追加開発の規模で開発の期間が決まる」とあります。つまり、開発期間を見積もるには、追加開発の規模が必要です。また、その規模に応じて期間を決める条件を満たすかどうかを判断するため、ERPの適合率も必要になります。
-
では、これらをドキュメントからどう把握するかを考えます。要件定義では、ERPの標準機能で対応できる項目とギャップ項目を整理し、ギャップへの対応策を検討します。さらに、追加開発が必要な業務要件については、「画面、帳票、機能などの追加開発の規模を見積もるために必要な情報」をドキュメントに記載します。これらを集計すれば、追加開発の規模を見積もれます。
-
したがって、ドキュメントから抽出・集計するのは、追加開発の規模とERPの適合率です。ギャップ項目の件数だけでは、業務プロセスの変更で解消するものと追加開発が必要なものを区別できないため、開発期間の見積りには不十分です。
誤りやすいポイント
- 「開発の期間に影響する数値」を、標準スケジュールにある開発期間の「6か月」と取り違えないようにします。問われているのは、要件定義書の情報を集計して見積もる数値です。
- ギャップ項目の件数だけを答えるのは不十分です。ギャップへの対応には業務プロセスの変更などもあり、すべてが追加開発になるとは限りません。
- 追加開発の規模だけでなく、ERPの適合率も必要です。適合率によって、追加開発の規模を基に開発期間を決める条件を満たすかどうかが変わるためです。
FAQ
Q: なぜERPの適合率を早期に把握する必要があるのですか?
A: 本文では、ERPの適合率が一定以上の場合に、追加開発の規模によって開発期間が決まるとされています。その条件を満たすかを判断するためです。
A: 本文では、ERPの適合率が一定以上の場合に、追加開発の規模によって開発期間が決まるとされています。その条件を満たすかを判断するためです。
Q: ギャップ項目が多ければ、追加開発の規模も大きいと判断できますか?
A: そうとは限りません。ギャップ項目は、業務プロセスの変更で対応できる場合もあります。追加開発が必要な項目を見分け、その規模を見積もる必要があります。
A: そうとは限りません。ギャップ項目は、業務プロセスの変更で対応できる場合もあります。追加開発が必要な項目を見分け、その規模を見積もる必要があります。
Q: 追加開発の規模は、どの情報から見積もりますか?
A: 追加開発が必要な業務要件について、画面、帳票、機能などを見積もるためにドキュメントへ記載された情報を使います。
A: 追加開発が必要な業務要件について、画面、帳票、機能などを見積もるためにドキュメントへ記載された情報を使います。
関連キーワード: 要件定義、フィット&ギャップ分析、ERP適合率、追加開発規模、開発期間の見積り
設問3:〔要件定義作業〕について、(1)、(2)に答えよ。
設問3(1)
問題文を見るN氏が、販売管理業務の要件定義作業の完了を6月末に変更しても来年4月からの運用開始に向けてスケジュールの調整が可能であると考えた理由は何か。35字以内で述べよ。
模範解答
開発の期間に20%のスケジュールの余裕を含んでいるから
解説
解答の導き方
-
図1では、要件定義の後に開発工程が置かれ、標準スケジュールでは要件定義が5月末まで、開発が6月から11月までの6か月間とされています。したがって、要件定義の完了を6月末に変更すると、当初の計画より約1か月遅れることになります。
-
一方、本文には、標準スケジュールの開発期間について「開発の期間には20%のスケジュールの余裕を含んでいる」とあります。この余裕を後続の工程の調整に使えば、要件定義の遅れを吸収できる可能性があります。
-
さらに、販売部以外の要件定義作業は順調であり、追加開発の規模も中規模開発の範囲を超えないことが条件として挙げられています。このため、開発工程に含まれる余裕を利用して調整すれば、来年4月の運用開始を維持できると考えたのです。
誤りやすいポイント
- 「販売部の担当者の意識を変えること」だけを理由にしないようにします。これは要件定義を進めるための対応であり、スケジュール調整を可能にする余裕そのものではありません。
- 20%の余裕があるのは、全体の1年間ではなく、開発の期間です。
- 追加開発の規模が中規模開発の範囲を超えないことも重要な条件ですが、設問が尋ねているスケジュール調整の理由は、開発期間にあらかじめ確保された余裕です。
FAQ
Q: 要件定義の完了が遅れても、開発期間をそのまま確保できるということですか?
A: 必ずそのまま確保できるという意味ではありません。開発期間に含まれるスケジュールの余裕を使って工程を調整し、運用開始への影響を抑えられるという判断です。
A: 必ずそのまま確保できるという意味ではありません。開発期間に含まれるスケジュールの余裕を使って工程を調整し、運用開始への影響を抑えられるという判断です。
Q: 20%の余裕があれば、追加開発が増えても運用開始に間に合いますか?
A: そうとは限りません。追加開発の規模が中規模開発の範囲を超えれば、必要な開発期間が増え、余裕だけでは吸収できなくなる可能性があります。
A: そうとは限りません。追加開発の規模が中規模開発の範囲を超えれば、必要な開発期間が増え、余裕だけでは吸収できなくなる可能性があります。
関連キーワード: スケジュール余裕、工程計画、要件定義、開発期間、運用開始
設問3(2)
問題文を見るN氏がE課長と合意した、D社経営層に依頼する社内へのある指示とは何か。35字以内で述べよ。
模範解答
・再構築の目的を理解してプロジェクトを推進すること
・ERPの標準機能の利用を前提に、要件定義作業を進めること
・ERPの標準機能を極力利用し、業務の効率向上を実現すること
解説
解答の導き方
この設問は、D社の経営層から社内にどのような指示を出してもらうかを問うています。指示の内容は、販売部で起きている問題と、再構築の目的の両方から考えます。
まず、販売部では、ERPの標準機能で業務を実施できるにもかかわらず、業務プロセスが変わることへの抵抗感から、説得に時間が掛かっています。したがって、単に要件定義作業を急ぐよう求めるだけでは、抵抗感の解消につながりません。
次に、D社の経営層は、ERPの標準機能をベストプラクティスとして評価し、その利用による業務の効率向上を再構築の目的としています。この目的を社内で共有し、標準機能の利用を基本として要件定義を進める方向に、利用部門の考えをそろえる必要があります。
また、ギャップ項目への対応として追加開発を多く選ぶと、中規模開発の範囲を超え、来年4月からの運用開始に影響するおそれがあります。したがって、業務プロセスの変更も検討しながらERPの標準機能を極力利用し、業務の効率向上を目指すよう、経営層から社内に指示してもらうのが適切です。
誤りやすいポイント
- 「要件定義作業を急ぐこと」だけを指示内容にすると、販売部の抵抗感に対処できていません。作業の遅れの背景にある、標準機能の利用や業務プロセスの変更への考え方に触れる必要があります。
- 追加開発を抑えることだけに注目すると、再構築の目的である業務の効率向上が抜けてしまいます。標準機能の利用と業務効率の向上を関連付けて考えます。
- 「販売部に業務プロセスを変更させる」とだけ述べるのも不十分です。変更を求める理由となる再構築の目的を理解し、ERPの標準機能を活用する方針を社内で共有することがポイントです。
FAQ
Q: なぜ、追加開発を禁止する指示ではないのですか?
A: 本文では、ERPの標準機能で大部分の業務に対応できそうだとされています。標準機能の利用を基本にしつつ、必要なギャップ項目への対応を検討するため、追加開発を一律に禁止するのではなく、標準機能を極力利用する方針が適切です。
A: 本文では、ERPの標準機能で大部分の業務に対応できそうだとされています。標準機能の利用を基本にしつつ、必要なギャップ項目への対応を検討するため、追加開発を一律に禁止するのではなく、標準機能を極力利用する方針が適切です。
Q: なぜ経営層からの指示が必要なのですか?
A: 販売部の担当者の抵抗感を解消するには、担当者個人への説得だけでなく、再構築の目的と標準機能を利用する方針を社内で共有する必要があるためです。
A: 販売部の担当者の抵抗感を解消するには、担当者個人への説得だけでなく、再構築の目的と標準機能を利用する方針を社内で共有する必要があるためです。
Q: 指示の中心は、納期の順守ではないのですか?
A: 来年4月からの運用開始は重要ですが、この設問で問われている指示は、遅れの原因となっている抵抗感に働き掛けるものです。そのため、再構築の目的を理解し、標準機能を活用して要件定義を進めることが中心になります。
A: 来年4月からの運用開始は重要ですが、この設問で問われている指示は、遅れの原因となっている抵抗感に働き掛けるものです。そのため、再構築の目的を理解し、標準機能を活用して要件定義を進めることが中心になります。
関連キーワード: ERP、標準機能、業務プロセス、要件定義、フィット&ギャップ分析、追加開発
