プロジェクトマネージャ 2013年 午前2 問08


問題文

次のアローダイアグラムを基にして要員計画を立てる。要員数の増減を極力抑え、かつ、最短日数で終えられるように計画を立てる場合、1日当たりの最大要員数は何名になるか。ここで、各工程は1名で作業するものとする。

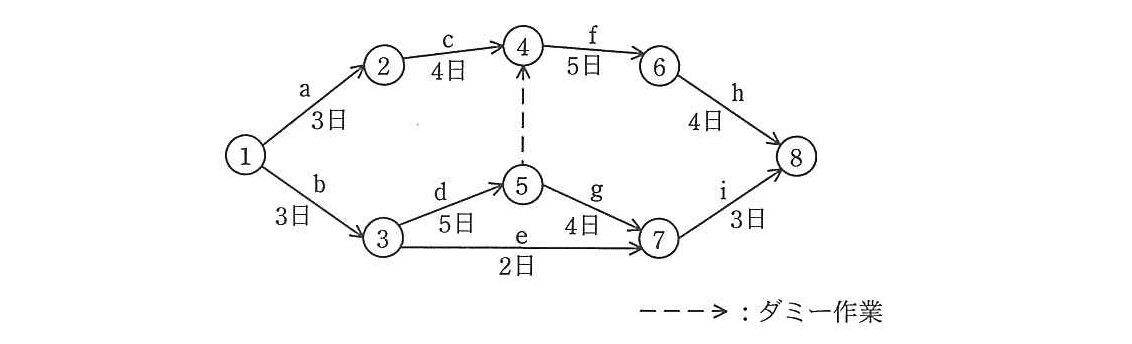

プロジェクトマネージャ 2013年 午前2 問08の問題画像

選択肢

ア:2(正解)
イ:3
ウ:4
エ:5

🔒 解説は解答すると表示されます

アローダイアグラムの要員平準化【午前2解説】

正解の理由

最短日数は17日です。最短日数で終えるには、節点1から節点3、節点5、節点4、節点6、節点8へ進む経路の作業を次のように進めます。
  • 作業b:0〜3日
  • 作業d:3〜8日
  • 作業f:8〜13日
  • 作業h:13〜17日
作業cは節点2から節点4へ進みますが、節点4には節点5からのダミー作業も接続しています。そのため、作業fは作業cと作業dの両方が完了する8日目から開始できます。作業cを4〜8日とすれば、作業cと作業dが重なる時間帯の要員数は2名です。
さらに、作業eを8〜10日、作業gを10〜14日、作業iを14〜17日とすれば、他の作業と合わせても、同時に必要となる要員は最大2名に抑えられます。
一方、作業aと作業bはともに節点1から開始するため、0〜3日は必ず2名必要です。したがって最大要員数を2名未満にはできず、最大2名で計画するアが正解です。

解法ステップ

  1. 最短日数を求めます。
    作業b、d、f、hは、ダミー作業を含む経路上で順に進みます。所要日数は
    日です。
  2. 節点4の条件を確認します。
    節点4には、作業cの完了だけでなく、節点5からのダミー作業の完了も必要です。作業dが8日目に完了するため、作業fは8日目より前には開始できません。
  3. 最短日数を保ちながら作業を配置します。
    次のように配置できます(区間の終点の日は、その作業の完了時点です)。
    作業実施期間
    a、b0〜3日
    d3〜8日
    c4〜8日
    e8〜10日
    f8〜13日
    g10〜14日
    h13〜17日
    i14〜17日
  4. 同時作業数の最大を確認します。
    作業a・b、作業c・d、作業e・f、作業f・g、作業g・h、作業h・iのように、同時に進む作業は最大2つです。各作業に1名必要なので、最大要員数は2名です。

選択肢別の誤答解説

  • ア:2名
    最短17日を保ちながら、同時に進む作業を最大2つにできます。作業aとbの同時実施があるため、2名が必要です。
  • イ:3名
    作業eを作業d・cと同時期に進めるなど、作業の配置によっては3名必要になることがあります。ただし、作業eやgの開始時期を調整すれば、最大2名で計画できます。
  • ウ:4名
    作業の重なりを十分に調整せず、複数の作業を同時に実施した場合の人数です。最短日数を保ちながら要員数を抑える計画ではありません。
  • エ:5名
    作業を同時に進められるだけ進めた場合に近い人数ですが、要員数の増減を抑えるという条件に合いません。作業を適切にずらせば、5名は不要です。

よくある誤解

  • ダミー作業にも要員が必要だと思う
    ダミー作業は作業間の順序関係を示すもので、所要日数も要員数も0です。ただし、節点の成立条件には影響します。
  • 矢印が同じ節点から出ていれば、後続作業も同時に始めなければならないと思う
    作業の開始可能時点と、実際に作業を開始する時点は異なります。余裕のある作業は、要員数を調整するために後ろへずらせます。
  • 最短日数だけを見て、要員数を数える
    工程の所要日数だけでなく、作業をどの時点に配置するかも確認します。今回のように、余裕のある作業をずらすことで最大要員数を抑えられます。

補足コラム

アローダイアグラムの節点は、作業の開始・完了などの時点を表します。複数の矢印が節点に入る場合、原則として、それらの作業がすべて完了してから次の作業へ進めます。
この問題では、節点4に作業cとダミー作業が入ります。そのため、作業cが先に完了していても、節点5に到達する作業dが終わるまでは、節点4から始まる作業fを開始できません。

FAQ

なぜ作業eを8日目以降に開始できるのですか?
作業eは節点3から始まるため、3日目以降に開始できます。節点7へ到達するには作業eと作業gの両方が完了すればよく、作業eを8日目までに終える必要はありません。
作業iを14日目に開始しても、最短17日で終わりますか?
はい。作業iは14〜17日の3日間で完了します。作業hも13〜17日に実施するため、プロジェクト全体は17日目に完了します。

関連キーワード: アローダイアグラム、ダミー作業、クリティカルパス、要員計画、要員平準化
