プロジェクトマネージャ 2013年 午前2 問10
問題文

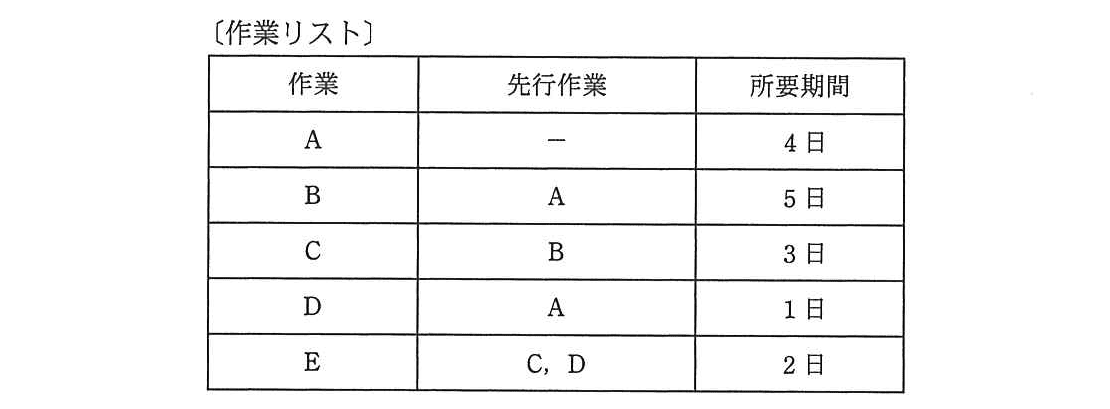

表はプロジェクトの作業リストである。作業Dの総余裕時間は何日か。ここで、各作業の依存関係は、全てプレシデンスダイアグラム法における終了-開始関係とする。

選択肢
ア:0
イ:4
ウ:7(正解)
エ:14
🔒 解説は解答すると表示されます
総余裕時間の計算【午前2解説】
正解の理由
作業Dの総余裕時間は、作業Dを遅らせてもプロジェクト全体の完了日に影響しない日数です。
作業Aの後には、次の2つの経路があります。
- A → B → C → E:日
- A → D → E:日
プロジェクトの完了には、先行作業のうち時間がかかる経路に合わせて作業Eを開始する必要があります。作業Eは、作業Cが終わる12日目まで開始できません。そのため、作業Dは、最早開始時刻から7日遅らせてもプロジェクトの完了日に影響しません。
よって、作業Dの総余裕時間は7日であり、ウが正解です。
解法ステップ
-
順方向に、各作業の最早開始・最早終了時刻を求めます。時刻を0日目から数えると、作業Aは0日目に開始し、4日目に終了します。作業B、Cが順に続くため、作業Cは9日目に開始し、12日目に終了します。作業Dは作業Aの終了後、4日目に開始できます。1日作業なので、5日目に終了します。
-
作業Eの開始時刻を求めます。作業Eは作業Cと作業Dの両方が終わってから開始します。作業Cは12日目、作業Dは5日目に終了するため、作業Eの最早開始時刻は12日目です。
-
作業Dをどこまで遅らせられるか求めます。作業Eの開始に間に合うよう、作業Dは12日目までに終了すればよいです。所要期間は1日なので、作業Dの最遅開始時刻は11日目です。
-
最遅開始時刻と最早開始時刻の差を計算します。作業Dの最早開始時刻は4日目、最遅開始時刻は11日目です。総余裕時間は、日です。
選択肢別の誤答解説
-
ア:0日
作業Dがクリティカルパス上にあると誤認した場合に選びやすい値です。クリティカルパスはA→B→C→Eで、作業Dを含む経路には余裕があります。 -
イ:4日
作業Dの開始可能時刻や、経路間の時間差を取り違えたときに選びやすい値です。作業Dの総余裕時間は、最早開始時刻と最遅開始時刻の差で求めます。 -
ウ:7日
作業Dは4日目に開始できますが、作業Eの開始に影響しない範囲で11日目まで開始を遅らせられます。したがって、総余裕時間は7日です。 -
エ:14日
プロジェクト全体の所要期間を、作業Dの余裕時間と混同した場合に選びやすい値です。14日はクリティカルパスの所要期間です。
よくある誤解
-
作業Dを含む経路の所要期間が、そのまま総余裕時間になる
経路の所要期間と総余裕時間は別の値です。作業Dの総余裕時間は、全体の完了時刻を基準に求めます。 -
作業Eは作業Dが終わり次第すぐ開始する
作業Eは作業Cと作業Dの両方に依存します。より遅く終わる作業Cを待つため、作業Dには余裕が生じます。 -
作業Dの所要期間を総余裕時間とする
作業Dの所要期間は1日ですが、総余裕時間は「開始をどれだけ遅らせられるか」を表します。
補足コラム
総余裕時間は、順方向計算で求めた最早開始時刻と、逆方向計算で求めた最遅開始時刻の差です。
終了-開始関係では、先行作業がすべて終了してから後続作業を開始します。複数の先行作業がある場合、後続作業の最早開始時刻は、先行作業の最早終了時刻のうち最も遅い時刻になります。
FAQ
総余裕時間が0日の作業には、どのような特徴がありますか?
その作業を遅らせるとプロジェクト全体の完了も遅れます。そのような作業はクリティカルパス上にあります。
その作業を遅らせるとプロジェクト全体の完了も遅れます。そのような作業はクリティカルパス上にあります。
作業Dの余裕が7日あるなら、作業Eの開始も7日遅れますか?
いいえ。作業Dを7日遅らせても、作業Cの終了が作業Eの開始時刻を決めているため、作業Eの開始は遅れません。
いいえ。作業Dを7日遅らせても、作業Cの終了が作業Eの開始時刻を決めているため、作業Eの開始は遅れません。
関連キーワード: 総余裕時間、クリティカルパス、プレシデンスダイアグラム法、最早開始時刻、最遅開始時刻
