プロジェクトマネージャ 2015年 午前2 問04

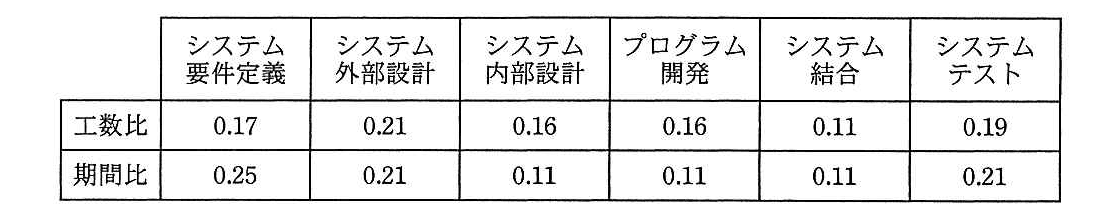

問題文
過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進め、228日で完了してプログラム開発を開始した。現在、200本のプログラムのうち100本のプログラム開発を完了し、残りの100本は未着手の状況である。プログラム開発以降もモデルどおりに進捗すると仮定するとき、プロジェクト全体の完了まで、あと何日掛かるか。

選択肢
ア:140
イ:150(正解)
ウ:161
エ:172
🔒 解説は解答すると表示されます
作業配分モデルによる残期間算出【午前2解説】
正解の理由
表の「期間比」を使って、各工程に掛かる日数を求めます。システム要件定義からシステム内部設計までの期間比の合計は、 です。この工程が228日で完了しているため、モデル上のプロジェクト全体の期間は次のとおりです。
プログラム開発の期間は、全体の なので、 日です。200本のうち100本が完了しているため、プログラム開発の残りは半分の22日と考えます。
その後のシステム結合は 日、システムテストは 日です。したがって、プロジェクト完了までの残り期間は次のとおりです。
よって、該当するのはイです。
解法ステップ
-
完了済み工程の期間比を合計します。
システム要件定義、システム外部設計、システム内部設計の合計は です。 -
モデル上の全体期間を求めます。
228日が全体期間の57%に当たるため、 日です。 -
残っているプログラム開発の期間を求めます。
プログラム開発全体は 日です。100本が完了し、残り100本なので、残期間は 日です。 -
後続工程の期間を加えます。
システム結合は44日、システムテストは84日です。合計して、残りは150日です。
選択肢別の誤答解説
-
ア:140日
期間比から工程日数を求める際や、残りのプログラム開発期間の扱いを誤っている可能性があります。プログラム開発は全体の44日ではなく、半分が残っているため22日を加えます。 -
イ:150日
残りのプログラム開発22日、システム結合44日、システムテスト84日を正しく合計した値です。 -
ウ:161日
表の「工数比」と「期間比」を混同した場合に生じやすい値です。日数の算出には「期間比」を使います。 -
エ:172日
プログラム開発の全期間44日をそのまま残り日数に加えるなど、既に完了した分を考慮していない可能性があります。
よくある誤解
-
工数比を使って日数を計算してしまう
工数比は作業量の配分、期間比は工程に掛かる期間の配分です。この問題で日数を求めるには期間比を使います。 -
完了した工程の期間を残り日数にも含めてしまう
228日は既に完了した工程に掛かった日数です。残り日数には含めません。 -
プログラム開発の全期間を残り日数とみなしてしまう
200本中100本が完了しているため、プログラム開発は半分残っていると考えます。
補足コラム
この問題では、工程ごとの比率を使ってプロジェクト全体の期間を逆算します。工数比と期間比が両方示されている場合は、何を求める問題なのかを確認して使い分けることが大切です。
FAQ
Q. なぜプログラム開発の残りは22日なのですか?
A. プログラム開発全体の期間は44日で、200本中100本が完了しています。各プログラムの作業量が同程度とみなせるため、残りは半分の22日です。
A. プログラム開発全体の期間は44日で、200本中100本が完了しています。各プログラムの作業量が同程度とみなせるため、残りは半分の22日です。
Q. 228日にプログラム開発の残り期間を足すのですか?
A. 求めるのは「これから」完了までに掛かる日数です。228日は既に完了した工程に掛かった日数なので、残り期間には加えません。
A. 求めるのは「これから」完了までに掛かる日数です。228日は既に完了した工程に掛かった日数なので、残り期間には加えません。
関連キーワード: 期間比、工数比、工程別期間、プロジェクト進捗、残作業期間
