プロジェクトマネージャ 2018年 午前2 問06


問題文

図1に示すプロジェクト活動について、作業Cの終了がこの計画から2日遅れたので、このままでは当初に計画した総所要日数で終了できなくなった。この計画変更によって、変更後の総所要日数はどのように変化するか。

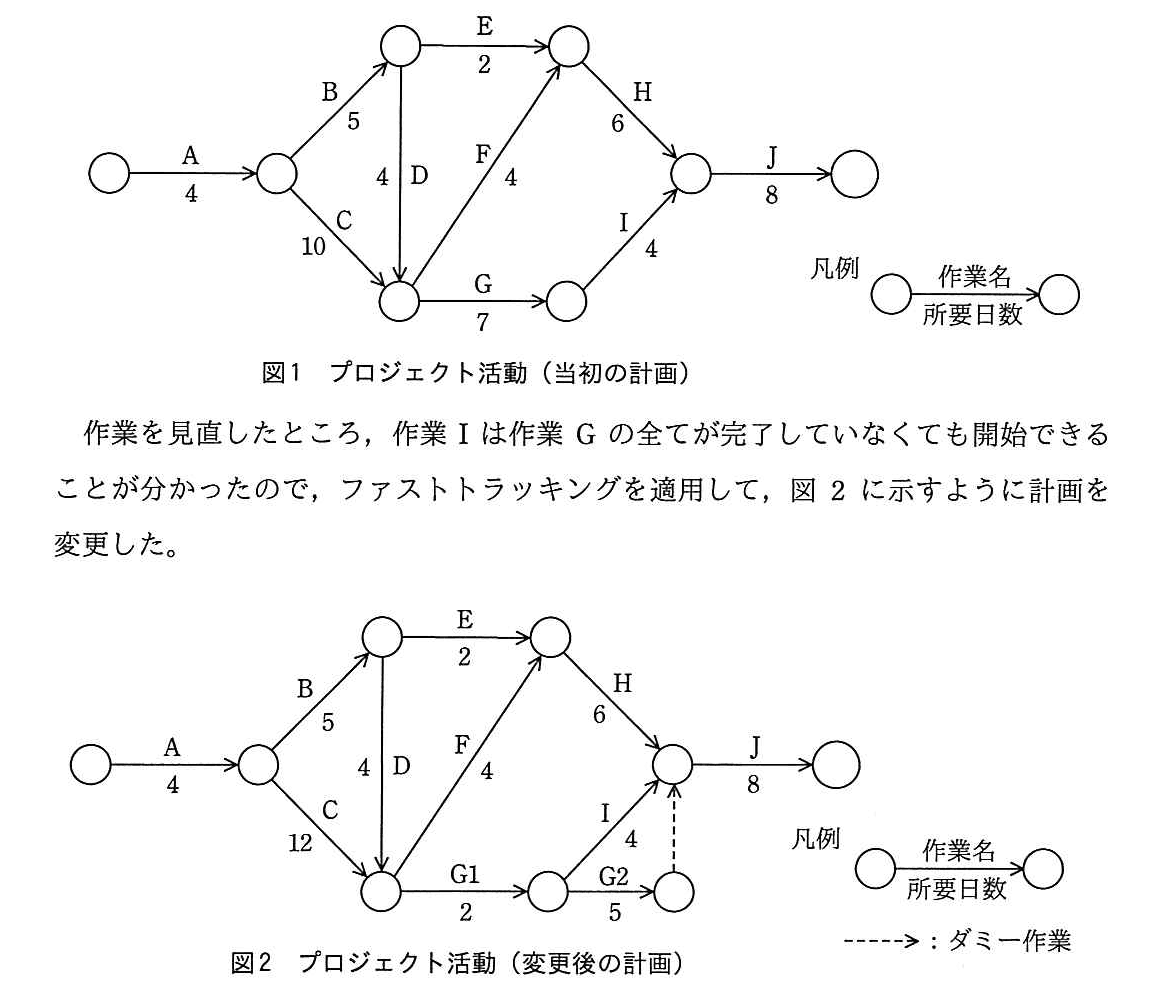

プロジェクトマネージャ 2018年 午前2 問06の問題画像

選択肢

ア:当初計画から4日減少する。
イ:当初計画から2日減少する。
ウ:当初計画から1日増加する。(正解)
エ:当初計画から2日増加する。

🔒 解説は解答すると表示されます

ファストトラッキングと総所要日数【午前2解説】

正解の理由

変更後の計画では、総所要日数は当初の計画より1日増加します。したがって、答えは ウ です。
当初の計画では、最も時間がかかる経路は「A → C → G → I → J」で、所要日数は33日です。
変更後は、作業IがG全体の完了を待たず、G1の完了後に開始できます。一方、作業Jの開始には、H・Iに加えて、ダミー作業で結ばれたG2も完了している必要があります。変更後は「A → C → F → H → J」が最も長い経路となり、総所要日数は34日です。
したがって、変更後の総所要日数は 日増加します。

解法ステップ

  1. 当初の計画の最長経路を確認します。
    主な経路の所要日数は次のとおりです。
    • A → C → G → I → J: 日
    • A → C → F → H → J: 日
    よって、当初の総所要日数は33日です。
  2. 変更後の各経路を確認します。
    Cは12日となり、GはG1(2日)とG2(5日)に分割されています。IはG1の完了後に開始できるため、Iまでの経路は次のとおりです。
    • A → C → G1 → I: 日
    • A → C → G1 → G2: 日
    ただし、これらよりも、Hまで進む経路のほうが長くなります。
    • A → C → F → H: 日
  3. 合流後にJの所要日数を加えます。
    合流点では、H・I・ダミー作業のすべてが完了している必要があります。最も遅いのはHまでの26日なので、Jの8日を加えると、変更後は 日です。
  4. 当初との差を求めます。
    日より、総所要日数は1日増加します。

選択肢別の誤答解説

  • ア:当初計画から4日減少する。
    作業Iを早く開始できる点だけに注目し、プロジェクト全体の完了時期も早まると考える誤りです。変更後はHまでの経路が最長になります。
  • イ:当初計画から2日減少する。
    ファストトラッキングによる短縮だけを見て、Cの所要日数が2日増えたことや、Hまでの経路が最長となることを見落としています。
  • ウ:当初計画から1日増加する。
    当初は33日、変更後は34日です。よって1日増加し、これが正しい選択肢です。
  • エ:当初計画から2日増加する。
    Cが2日延びたから総所要日数もそのまま2日延びる、と考える誤りです。作業の並行実施によってクリティカルパスが変わるため、増加幅は2日とは限りません。

よくある誤解

  • 作業日数が2日増えたら、プロジェクト全体も必ず2日延びる
    そうとは限りません。総所要日数を決めるのは、最も時間がかかる経路です。変更により最長経路が変わることがあります。
  • 作業Iを早く始められるなら、その分だけ総所要日数が短くなる
    Iの開始が早まっても、別の経路がより長ければ、プロジェクトの完了日は短縮されません。
  • ダミー作業にも所要日数がある
    ダミー作業は作業間の依存関係を示すもので、所要日数は0日です。ただし、後続作業の開始条件には影響します。

補足コラム

ファストトラッキングは、順番に行っていた作業の一部を並行して進め、全体の期間短縮を狙う方法です。この問題では、Gの全体完了を待たずにIを開始できるようにしています。
ただし、並行できる作業を増やしても、必ず総所要日数が短くなるわけではありません。計画変更後にどの経路がクリティカルパスになるかを、改めて確認することが重要です。

FAQ

Q. ダミー作業があると、総所要日数は増えますか?
A. ダミー作業そのものは0日なので、日数を直接増やしません。ただし、後続作業が開始できる条件を表すため、どの作業の完了を待つかには関係します。
Q. 変更後、なぜG1の完了後にIを始められるのですか?
A. 計画変更によって、Iの開始条件がG全体の完了からG1の完了へ変わったためです。G2の完了は別の経路で合流点に伝えられます。
Q. クリティカルパスは変更後も同じですか?
A. 同じとは限りません。この問題では、当初はA → C → G → I → Jが最長ですが、変更後はA → C → F → H → Jが最長になります。

関連キーワード: クリティカルパス、ファストトラッキング、ダミー作業、プロジェクト所要日数
← 前の問題へこの年度をクイズで解く次の問題へ →
戦国ITクイズ機能

\ せっかくなら /

プロジェクトマネージャを
クイズ形式で学習しませんか?

クイズ画面へ遷移する→

すぐに利用可能!

©︎2026 情報処理技術者試験対策アプリ

このサイトについてブログプライバシーポリシー利用規約特商法表記開発者について
