戦国IT - 情報処理技術者試験の過去問対策サイト
ブログお知らせお問い合わせ料金プラン

プロジェクトマネージャ 2023年 午前2 問06


問題文

表は、あるプロジェクトにおける作業①~④の担当者、所要日数の見積り、前作業を示している。条件に従って、クリティカルチェーンプロジェクトマネジメント(CCPM)によって日程計画を策定するとき、プロジェクトバッファを含めた全体の所要日数は何日か。
〔条件〕 ・各作業は、前作業が終了してから開始する。 ・担当者が異なる作業は、並行して実施可能である。 ・各作業の余裕日数は、式“”によって算出する。 ・プロジェクトバッファは、クリティカルチェーン上の作業の余裕日数の合計の半分とする。 注1) HP (Highly Possible)による所要日数のこと。“まず大丈夫”と考えて見積もった所要日数であり、実現の確率は約90%である。 注2) ABP (Aggressive But Possible)による所要日数のこと。“厳しそうだが、やればできる”と考えて見積もった所要日数であり、実現の確率は約50%である。

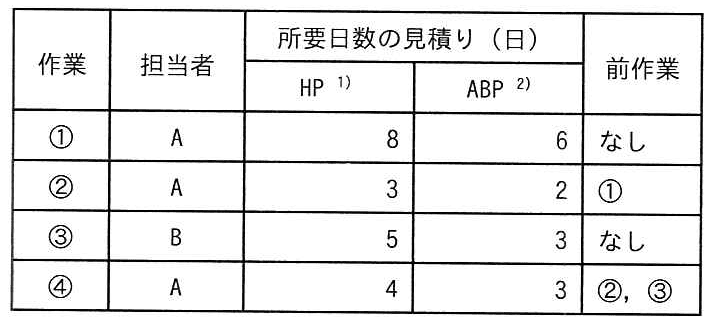

プロジェクトマネージャ 2023年 午前2 問06の問題画像

選択肢

ア:11
イ:13(正解)
ウ:14
エ:15

🔒 解説は解答すると表示されます

クリティカルチェーンとプロジェクトバッファ【午前2解説】

正解の理由

作業①・②・④は同じ担当者Aが行い、前作業の関係も①→②→④となっています。この一連の作業にかかる時間は、ABPで見積もると 日です。担当者Bの作業③は並行して実施でき、作業④の開始時点までに終わるため、全体の日程を左右しません。
クリティカルチェーン上の作業①・②・④について、余裕日数を合計すると4日です。プロジェクトバッファはその半分なので2日となり、全体の所要日数は 日です。したがって、正しいのは イ です。

解法ステップ

  1. 各作業の余裕日数を「HP − ABP」で求めます。
    作業計算余裕日数
    ①2日
    ②1日
    ③2日
    ④1日
  2. 前作業と担当者を確認し、クリティカルチェーンを特定します。作業①・②・④は担当者Aが順に行うため、クリティカルチェーンは①→②→④です。作業③は担当者Bが並行して行い、作業④の開始前に完了するため、この例ではクリティカルチェーンに含まれません。
  3. クリティカルチェーンのABP所要日数を合計します。
  4. クリティカルチェーン上の作業の余裕日数を合計し、その半分をプロジェクトバッファとします。
  5. クリティカルチェーンの所要日数にプロジェクトバッファを加えます。

選択肢別の誤答解説

  • ア:11日
    クリティカルチェーン上の作業をABPで合計した日数です。プロジェクトバッファの2日を加えていません。
  • イ:13日
    クリティカルチェーンの11日に、クリティカルチェーン上の余裕日数の半分であるプロジェクトバッファ2日を加えています。
  • ウ:14日
    作業③の余裕日数まで含めて、全作業の余裕日数を合計したものと考えられます。プロジェクトバッファの計算対象は、クリティカルチェーン上の作業です。
  • エ:15日
    クリティカルチェーン上の作業をHPで合計した日数です。HPではなくABPで作業日数を合計し、別途プロジェクトバッファを加えます。

よくある誤解

  • 全作業の余裕日数をプロジェクトバッファに使う
    プロジェクトバッファに使うのは、クリティカルチェーン上の作業の余裕日数だけです。
  • HPの所要日数をそのまま全体日数に使う
    この問題では、作業日数はABPで計算し、HPとABPの差はバッファの算出に使います。
  • 前作業がない作業は、必ずクリティカルチェーンに含まれる
    前作業の有無だけで判断しません。担当者の重複による作業順序と、並行作業の完了時点も確認します。

補足コラム

CCPM(クリティカルチェーンプロジェクトマネジメント)では、作業ごとに見込んでいた余裕を集約し、プロジェクトバッファとして管理する考え方があります。この問題では、余裕日数を「HP − ABP」で求め、クリティカルチェーン上の余裕日数の半分をプロジェクトバッファとする条件が示されています。
担当者の違いも日程に影響します。前作業の関係がなくても、同じ担当者が複数の作業を同時に実施できない場合は、担当者の制約によって作業順序が生じることがあります。

FAQ

Q. 作業③の余裕日数は、なぜプロジェクトバッファに含めないのですか?
A. 作業③は担当者Bが行い、担当者Aの作業①・②と並行できます。作業④の開始時点までに終わるため、クリティカルチェーン上の作業ではないからです。
Q. プロジェクトバッファは、作業日数の合計に含めて計算しますか?
A. いいえ。まずABPでクリティカルチェーンの所要日数を求め、その後、プロジェクトバッファを加えます。
Q. HPとABPの違いは何ですか?
A. HPは「まず大丈夫」と見込む所要日数、ABPは「厳しそうだが可能」と見込む所要日数です。この問題では、両者の差を各作業の余裕日数として扱います。

関連キーワード: クリティカルチェーン、CCPM、プロジェクトバッファ、HP、ABP、余裕日数
← 前の問題へこの年度をクイズで解く次の問題へ →
戦国ITクイズ機能

\ せっかくなら /

プロジェクトマネージャを
クイズ形式で学習しませんか?

クイズ画面へ遷移する→

すぐに利用可能!

©︎2026 情報処理技術者試験対策アプリ

このサイトについてブログプライバシーポリシー利用規約特商法表記開発者について
