プロジェクトマネージャ 2024年 午後1 問02


プロジェクトマネジメントの計画に関する次の記述を読んで、設問に答えよ。

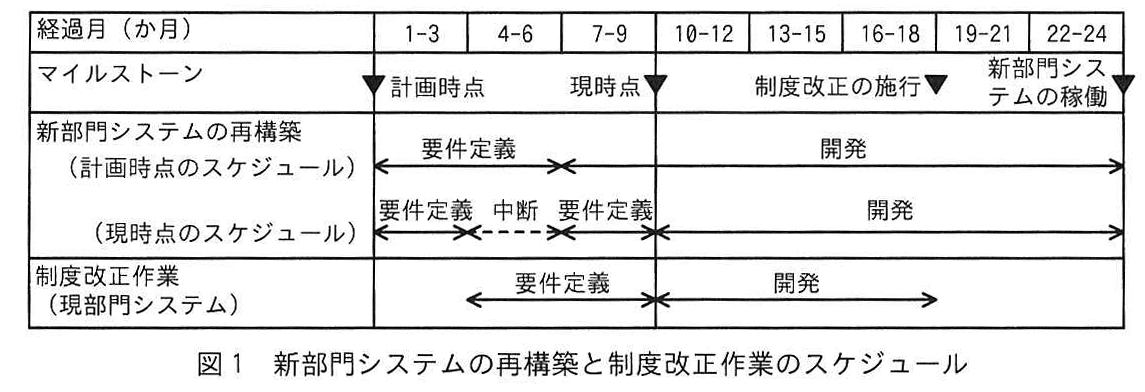

 E社は、営業部門、工事部門、管理部門など複数の部門をもつ通信事業者である。  E社では、共通基盤上に仮想化技術によって部門の業務に最適化した部門ごとのシステム(以下、現部門システムという)を構築しており、現部門システム間は疎な関係で連携していた。しかし、共通基盤の老朽化と現部門システムの保守性の低下でシステム投資が増え、E社の課題となっていた。そこで、共通基盤にPaaSを採用し、現在と同様に部門ごとに新しいシステム(以下、新部門システムという)を再構築する計画を決定した。この計画では、現在の共通基盤の保守期限切れとなる計画時点の2年後に、全部門の新部門システムを同時稼働させることになっていた。  新部門システムの再構築は、6か月間で要件定義を行い、その後の18か月間で開発を行う計画であったが、要件定義の期間中にE社の事業に影響する制度改正が決まり、現部門システムを制度改正の施行までに改修することが必須となった。そこで、新部門システムの要件定義を開始後3か月の時点で中断し、現部門システムの定常の保守作業も中止して、現部門システムの制度改正対応の保守作業(以下、制度改正作業という)に一時的に注力することになった。その結果、図1に示すように、新部門システムの要件定義は計画より3か月遅れで完了した。なお、制度改正は、現時点から9か月後、新部門システムの稼働の6か月前に施行される。現在の共通基盤は保守期限切れとなるので新部門システムの稼働時期を守ることが必須であり、新部門システムの再構築計画の見直しを行った結果、新部門システムの開発は、要件を優先度の高いものに絞ることによって、計画より3か月間短縮した15か月間で実施するスケジュールとなった。
プロジェクトマネージャ試験(令和6年 午後1 問2 図1)
 E社のシステム部には、担当する部門ごとに課が置かれている。システム開発は、担当する課がプロジェクトを立ち上げて実施している。各課では、営業部門向けでは変化への適応スピード重視、工事部門向けでは安定性重視など、担当する部門の業務特性や状況に合わせた部門ごとの“プロジェクトマネジメントの方法”(以下、PMMという)によって部門に協力していたので、各課のメンバーと担当する部門のステークホルダとの間には信頼関係が築かれていた。一方で、課ごとのPMMの違いによって、システム部のメンバーの育成の共通化や他の課への柔軟な異動ができず、システム部内で他の課と情報を共有して共同作業を行うことが難しくなっていた。制度改正作業の要件定義では、ある現部門システムでの課題への対応方針と他の現部門システムでの課題への対応方針がPMMの違いで対立するなど、部門を担当する課の間で課題への対応の合意に時間を要し、制度改正の施行に間に合わないリスクの要因となっていた。また、開発成果物の構成管理は、担当する現部門システムの品質と信頼性を維持するために、担当する各課が、それぞれ異なるプロセス、ツールを適用するなど個別のやり方で実施しており、システム部全体としての開発効率が悪化する原因にもなっていた。   〔プロジェクトの立ち上げ〕  現在E社システム部の副部長で、長く管理部門を担当する課の課長であったF氏は、新部門システムの再構築に要件定義から参加してきた。新部門システムの開発は、要件定義の結果を基に、担当する各課でスコープを定義して作業する。F氏は、部門ごとに稼働時期を決めていた現部門システムとは異なり、①全部門の新部門システムの同時稼働が必須であることから、全部門の新部門システムの開発の作業を一つのプロジェクト(以下、本プロジェクトという)としてマネジメントすることにし、自らがプロジェクトマネージャ(PM)を担うこととした。  F氏は、自身の経験が豊富な管理部門を担当する課のPMMを本プロジェクトに全面的に適用することを考えたが、②特定の課のPMMを本プロジェクトに全面的に適用すると、スケジュール遅延のリスクが高まると判断した。そこで、各課のPMMを生かしつつ、一つのプロジェクトとしてマネジメントするために、共通化したPMM(以下、共通PMMという)を適用するマネジメントプロセスと、各課のPMMを適用するマネジメントプロセスを区分けすることにした。新部門システムの開発において、複数の課の開発に影響するマネジメントプロセスには共通PMMを適用し、それ以外の課ごとに異なっていても問題のないマネジメントプロセスには、各課のPMMを適用する。   〔共通PMMのマネジメント組織の検討〕  F氏は、共通PMMを導入して実行するためのマネジメント組織を検討することにし、プロジェクトの特性を次のように整理した。  ・本プロジェクトのPMであるF氏自身は、担当してきた管理部門のステークホルダとの信頼関係は築けているが、それ以外の部門のステークホルダとの関係性は薄い。  ・本プロジェクトの開発のメンバーはシステム部の各課から選任するが、メンバーの多くは、制度改正作業も兼任して稼働する。  ・各課長は、課内の各メンバーの本プロジェクトと制度改正作業との稼働割合を設定し、設定した稼働割合を基に、新部門システムの開発スケジュールを作成する。  ・本プロジェクトの円滑な推進には、部門のステークホルダとの信頼関係の維持・構築が欠かせない。  F氏は、上記を踏まえて、共通PMMの実行組織として、F氏の下にシステム部内の関係する全課長をメンバーとするPMOを設置することにし、各課長に次の活動を指示した。  (a) PMOのメンバーとして、課の垣根を越えてプロジェクト全体を見て共通PMMを用いたマネジメント活動を行う。これに加えて、本プロジェクトを担当する課の長として、各課のPMMを用いたマネジメント活動を行う。  (b) 各課長は、課の個々のメンバーの稼働状況について問題があれば、本プロジェクトに関する事項はF氏に、制度改正作業に関する事項はシステム部長に報告し、必要な調整をした上で対応を行う。  (c) 本プロジェクト及び制度改正作業を担当する課の長として、これまでと同様に担当する部門のステークホルダとの信頼関係の維持に努める。  また、F氏は、本プロジェクト又は制度改正作業のいずれかで作業の進捗遅れが発生し、課内の本プロジェクト及び制度改正作業の中での対応が困難な場合には、システム部長、F氏、各課長が出席する③毎週の部会において全員で対策を協議することとし、システム部長の承認を得た。   〔共通PMMのマネジメント計画の検討〕  本プロジェクトの最大のリスクは、新部門システムの開発スケジュールの遅延である。F氏は、課題管理について、制度改正作業で課題の対応の合意に時間を要したことから、新部門システムの開発においても、担当する課固有の課題以外に、課を横断する課題が発生し、対応に時間を要する可能性があると考えた。そこでF氏は、④全部門の新部門システムの進捗会議にPMOの全メンバーの参加を必須とし、課題対応の調整をPMOの責務とすることを、共通PMMとして定めることにした。  F氏は、共通PMMの適用による、本プロジェクトでの開発効率の改善を図るために、⑤各課が個別のやり方で開発成果物の構成を管理している方法を見直すことにした。

設問1:〔プロジェクトの立ち上げ〕について答えよ。

設問1(1)

問題文を見る
本文中の下線①について、F氏が、全部門の新部門システムの開発の作業を一つのプロジェクトとしてマネジメントすることにした背景にある、現在のシステム部の組織としての問題は何か。35字以内で答えよ。

模範解答

システム部内で他の課と情報を共有して共同作業を行うことの難しさ

解説

解答の導き方

この設問で問われているのは、全部門の新部門システムを一つのプロジェクトとして扱うことにした理由そのものではなく、その背景にあるシステム部の組織上の問題です。
まず、本文では、各課が担当部門に合わせた異なるPMMを使ってきたため、「システム部内で他の課と情報を共有して共同作業を行うことが難しくなっていた」と説明されています。ここから、課ごとにやり方が異なることで、課をまたいだ情報共有や協力がしにくいことが、組織上の問題だと分かります。
さらに、制度改正作業では、各課の対応方針が対立し、課題への対応について合意するまでに時間がかかっていました。これは、課を横断して協力する難しさが、実際の作業にも影響していたことを示しています。
したがって、解答では、課ごとのPMMの違いそのものだけを書くのではなく、その結果として生じている「他の課との情報共有や共同作業の難しさ」を述べます。

誤りやすいポイント

  • 「全部門の新部門システムを同時稼働させる必要があること」は、一つのプロジェクトとしてマネジメントする理由ですが、設問が尋ねる組織上の問題とは異なります。
  • 課ごとにPMMが異なることだけで止めると、その違いが組織にどのような問題を生んでいるのかが示せません。
  • 制度改正作業で合意に時間を要したことだけを書くのではなく、その背景にある課をまたいだ情報共有・共同作業の難しさに結び付けます。

FAQ

Q: 課ごとに異なるPMMは、必ず問題なのでしょうか。
A: いいえ。本文では、担当部門の業務特性に合わせたPMMによって、課のメンバーと部門のステークホルダとの信頼関係が築かれていました。一方で、課をまたぐ情報共有や共同作業が難しくなるという問題も生じていました。
Q: なぜ「情報共有」だけでなく「共同作業」も解答に含まれるのでしょうか。
A: 本文では、情報共有に加えて、他の課と共同作業を行うことも難しくなっていたと述べられています。組織上の問題を漏れなく示すには、両方を含めるのが適切です。

関連キーワード: プロジェクトマネジメント、組織横断連携、情報共有、共同作業

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問1(2)

問題文を見る
本文中の下線②について、F氏が、特定の課のPMMを本プロジェクトに全面的に適用すると、スケジュール遅延のリスクが高まると判断した理由は何か。30字以内で答えよ。

模範解答

不慣れなPMMを適用して生産性が低下する課があるから

解説

解答の導き方

  1. 問われているのは、特定の課のPMMを本プロジェクト全体に適用した場合に、なぜスケジュール遅延のリスクが高まるとF氏が考えたかです。
  2. 本文では、各課が「担当する部門の業務特性や状況に合わせた部門ごとの“プロジェクトマネジメントの方法”(以下、PMMという)」を用いてきたとあります。例えば、営業部門向けは変化への適応スピード、工事部門向けは安定性を重視しており、課ごとにPMMが異なります。
  3. そのため、特定の課のPMMを全面的に適用すると、ほかの課には慣れていない方法で作業や管理を進めることになります。慣れていないPMMを使う課では、作業の進め方が非効率になり、生産性が低下する可能性があります。
  4. 本プロジェクトでは新部門システムの稼働時期を守る必要があるため、一部の課で生産性が低下すれば、開発全体の遅れにつながります。したがって、特定の課のPMMを適用すると、慣れていない課で生産性が低下することが、スケジュール遅延のリスクを高める理由です。

誤りやすいポイント

  • PMMに優劣があると考えないようにします。本文では、各課のPMMは担当部門の業務特性や状況に合わせたものとして説明されています。
  • F氏が管理部門を担当してきたことや、ほかの部門のステークホルダとの関係性が薄いことは、別の論点です。この設問では、PMMの違いによる生産性への影響に着目します。
  • 「課ごとのPMMを共通化すること」だけでは理由になりません。慣れていないPMMの適用が、生産性の低下を通じてスケジュール遅延につながる点まで説明します。

FAQ

Q: 特定の課のPMMを使うと、すべての課の生産性が低下するのですか?
A: いいえ。特定の課のPMMに慣れていない課で、生産性が低下する可能性があるということです。
Q: 各課のPMMを全て共通化することが問題なのですか?
A: 本文では、複数の課の開発に影響するプロセスには共通PMMを適用し、それ以外は各課のPMMを適用する方針です。ここでの懸念は、特定の課のPMMを全面的に適用することです。
Q: なぜ生産性の低下がスケジュール遅延につながるのですか?
A: 同じ作業に時間がかかるなど、開発の進行が遅くなるおそれがあるためです。

関連キーワード: プロジェクトマネジメント、PMM、業務特性、生産性、スケジュール遅延リスク

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問2:〔共通PMMのマネジメント組織の検討〕について答えよ。

設問2(1)

問題文を見る
F氏は、各課長に(b)の活動を行わせることによって、個々のメンバーの何を管理させようとしたのか。30字以内で答えよ。

模範解答

本プロジェクトと制度改正作業の稼働割合と作業進捗

解説

解答の導き方

設問は、各課長が(b)の活動を通じて、課の個々のメンバーについて何を管理するのかを問うています。まず、本文では各課長が「各メンバーの本プロジェクトと制度改正作業との稼働割合を設定」し、その割合を基に新部門システムの開発スケジュールを作成するとあります。したがって、管理する対象の一つは、メンバーが二つの作業にどの程度の時間や労力を割り当てているかです。
次に(b)では、課長が「個々のメンバーの稼働状況について問題があれば」報告し、必要な調整をして対応するとしています。稼働状況を適切に調整するには、予定した稼働割合に対して、実際に作業がどのように進んでいるかも把握する必要があります。また、この節では、本プロジェクトまたは制度改正作業のいずれかで進捗遅れが発生した場合の対策についても定めています。これらから、稼働割合だけでなく、各作業の進捗も管理対象だと分かります。
報告先を分けている点も手掛かりです。本プロジェクトに関する問題はF氏へ、制度改正作業に関する問題はシステム部長へ報告するため、管理対象は片方の作業だけではありません。したがって、個々のメンバーについて管理するのは、二つの作業への稼働割合と、それぞれの作業の進捗です。

誤りやすいポイント

  • 稼働割合だけを答えて、作業の進捗を含めない誤りがあります。稼働割合は作業への投入配分であり、進捗は割り当てた作業がどこまで進んだかを示すため、別の観点です。
  • 本プロジェクトの進捗だけを対象とする誤りがあります。(b)は、本プロジェクトと制度改正作業の双方について報告先を定めています。
  • 課全体やプロジェクト全体の進捗だけに着目するのも不十分です。設問は「個々のメンバーの」何を管理するのかを問うているため、メンバーごとの稼働割合と作業進捗に結び付けて考えます。

FAQ

Q: 稼働割合と作業進捗は、どう違いますか。
A: 稼働割合は、メンバーの作業時間や労力をそれぞれの作業にどう配分するかです。作業進捗は、その配分を前提とした作業が予定どおり進んでいるかを示します。
Q: 作業進捗は、(b)に直接書かれていますか。
A: (b)には「稼働状況」とあります。さらに同じ節で、いずれかの作業に進捗遅れが発生した場合の対応が定められています。稼働状況の確認・調整と、スケジュールに対する作業進捗の把握を合わせて捉えます。
Q: なぜ制度改正作業も管理対象になりますか。
A: 本プロジェクトのメンバーの多くが制度改正作業も兼任しており、両方の作業への稼働割合を設定しているためです。片方の作業の状況だけでは、メンバーの稼働を適切に調整できません。

関連キーワード: 資源配分、稼働管理、進捗管理、スケジュール管理、課題管理

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問2(2)

問題文を見る
F氏が、各課長に(c)の活動を行わせることによって補うことにした、自らに不足していた点は何か。25字以内で答えよ。

模範解答

管理部門以外のステークホルダとの信頼関係

解説

解答の導き方

  1. 問われているのは、各課長に(c)の活動を行わせることで、F氏自身のどの不足を補うかです。(c)では、各課長が担当部門のステークホルダとの信頼関係の維持に努めるとされています。
  2. F氏について、本文には「担当してきた管理部門のステークホルダとの信頼関係は築けているが、それ以外の部門のステークホルダとの関係性は薄い」とあります。つまり、管理部門以外の部門のステークホルダとの信頼関係が十分ではありません。
  3. そこで、各課長がそれぞれの担当部門のステークホルダとの信頼関係を維持することで、F氏に不足している関係性を補います。したがって、補う点は、管理部門以外のステークホルダとの信頼関係です。

誤りやすいポイント

  • (c)の活動主体は各課長です。各課長自身の不足を問うのではなく、F氏の不足を問われています。
  • (b)はメンバーの稼働状況に関する報告・調整です。ステークホルダとの信頼関係を補う活動は(c)です。
  • F氏は管理部門のステークホルダとは信頼関係を築けています。問題となるのは、それ以外の部門のステークホルダとの関係です。

FAQ

Q: 各課長が(c)を行うのはなぜですか?
A: 各課長は担当部門との関係を築いてきており、その関係を維持することで、F氏が十分に築けていない関係を補えるからです。
Q: F氏はすべての部門のステークホルダとの信頼関係が不足しているのですか?
A: いいえ。管理部門のステークホルダとの信頼関係は築けています。不足しているのは、管理部門以外の部門のステークホルダとの関係です。

関連キーワード: ステークホルダマネジメント、信頼関係、PMO、プロジェクト組織

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問2(3)

問題文を見る
本文中の下線③について、F氏が、毎週の部会において全員で対策を協議することにした理由は何か。25字以内で答えよ。

模範解答

本プロジェクトと制度改正作業の間で調整するため

解説

解答の導き方

  1. 本文では、開発メンバーの多くが「制度改正作業も兼任して稼働する」とあります。つまり、同じメンバーが本プロジェクトと制度改正作業の両方に携わるため、一方の作業の進み具合が、もう一方の作業に影響する可能性があります。
  2. また、作業の遅れが発生し、課内での対応が難しい場合に、システム部長、F氏、各課長が集まって対策を協議するとしています。課内だけでは解決できない遅れについて、両方の作業に関わる責任者が集まり、作業の優先度や稼働状況などを調整する必要があるためです。
  3. したがって、全員で対策を協議する理由は、本プロジェクトと制度改正作業の間で調整するためです。

誤りやすいポイント

  • 「遅れへの対策を決めるため」だけでは、なぜ全員で協議するのかが十分に示せません。二つの作業を兼任するメンバーがいる点に注目します。
  • 課内の作業調整だけが目的だと捉えないようにします。本文では、課内で対応が難しい場合に、システム部長、F氏、各課長が協議する流れになっています。
  • 制度改正作業だけ、または本プロジェクトだけの遅れを個別に対処するのではなく、両方の作業の間で調整する必要がある点が要点です。

FAQ

Q: なぜ両方の作業の間で調整が必要なのですか?
A: メンバーの多くが両方の作業を兼任するため、一方の作業の遅れや負荷が、もう一方の作業にも影響する可能性があるからです。
Q: 課長だけで調整できないのはなぜですか?
A: 本文では、課内での対応が困難な場合に部会で協議するとしています。課をまたぐ調整や、両方の作業に関係する判断が必要になるためです。
Q: 部会では何を調整するのですか?
A: 作業の進捗状況を踏まえ、二つの作業への人員の稼働やスケジュールなど、相互に影響する事項を調整します。

関連キーワード: 資源管理、スケジュール管理、プロジェクト調整、進捗管理

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3:〔共通PMMのマネジメント計画の検討〕について答えよ。

設問3(1)

問題文を見る
本文中の下線④について、F氏が、全部門の新部門システムの進捗会議にPMOの全メンバーの参加を必須とし、課題対応の調整をPMOの責務とした狙いは何か。30字以内で答えよ。

模範解答

課を横断する課題の早期検知と、対応方針の早期合意

解説

解答の導き方

  1. まず、本プロジェクトで特に注意すべきリスクを確認します。本文では、最大のリスクは「新部門システムの開発スケジュールの遅延」とされています。したがって、下線④の活動は、課題による遅れを防ぐためのものだと考えられます。
  2. 次に、なぜ課題への対応が遅れるおそれがあるのかを見ます。F氏は、担当する課に固有の課題だけでなく、「課を横断する課題」が発生し、対応に時間を要する可能性を想定しています。また、制度改正作業では、課ごとに異なるPMMのために対応方針の合意に時間を要したとあります。つまり、複数の課に関係する課題を把握し、対応方針を調整することが、遅延防止の鍵になります。
  3. そこで、全部門の進捗会議にPMOの全メンバーが参加すれば、各課の進捗や課題を横断して把握できます。課題対応の調整もPMOの責務とすることで、複数の課に影響する課題を早期に見つけ、関係する課の間で対応方針を早く合意できるようにします。
  4. したがって、下線④の狙いは、課を横断する課題への対応を早め、開発スケジュールの遅延リスクを抑えることです。

誤りやすいポイント

  • 狙いを「進捗状況を把握すること」だけにしないようにします。進捗会議への参加は、課題を早く把握し、対応を調整するための手段です。
  • 「課題への対応をPMOに一任する」と捉えないようにします。本文が述べているのは、課題対応の調整をPMOの責務とすることです。
  • 課ごとのPMMを統一することが、この下線の直接の狙いではありません。課を横断する課題について、検知と対応方針の合意を早めることがポイントです。

FAQ

Q: なぜPMOの全メンバーが進捗会議に参加する必要があるのですか。
A: 各課の課題を関係する課の間で共有し、課を横断する問題を早く見つけて対応を調整するためです。
Q: この施策で、スケジュール遅延を必ず防げますか。
A: 必ず防げるわけではありません。課題の早期検知と対応方針の早期合意によって、遅延のリスクを抑えることを狙っています。
Q: PMOが課題への対応方針を単独で決めるという意味ですか。
A: いいえ。本文では、PMOの責務は課題対応の調整とされています。関係する課の間で対応を進めるための役割です。

関連キーワード: PMO、課題管理、進捗管理、合意形成

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

設問3(2)

問題文を見る
本文中の下線⑤について、F氏は、各課が個別のやり方で開発成果物の構成を管理している方法をどのように見直すのか。30字以内で答えよ。

模範解答

新システムに関する全ての開発成果物を一元管理する。

解説

解答の導き方

  1. まず、見直しの対象は、各課が個別に行っている開発成果物の構成管理です。本文では、各課が「それぞれ異なるプロセス、ツールを適用するなど個別のやり方」で管理しており、それがシステム部全体の開発効率を悪化させていると説明されています。
  2. ⑤では、共通PMMを適用して開発効率を改善するために、この個別の構成管理方法を見直そうとしています。したがって、各課が別々に管理する状態を続けるのではなく、本プロジェクト全体で共通に扱える管理方法にする必要があります。
  3. 本プロジェクトは、全部門の新部門システムを一つのプロジェクトとしてマネジメントするものです。そのため、管理対象は特定の課の成果物だけではなく、新システムに関する全ての開発成果物です。これらをまとめて管理する、つまり一元管理する方法が適切です。

誤りやすいポイント

  • 各課で使うプロセスやツールを統一することだけを答えると、管理対象を一元化するという要点が伝わりません。
  • 管理対象を特定の部門や課の成果物に限定しないようにします。本プロジェクトに関する全ての開発成果物が対象です。
  • 成果物を作成する担当課まで一つにするという意味ではありません。問われているのは、成果物の構成管理方法です。

FAQ

Q: 一元管理とは、全ての開発成果物を一つの課が作成することですか?
A: いいえ。作成する課を一つにするのではなく、開発成果物の管理をプロジェクト全体でまとめて行うことです。
Q: 共通のツール名やプロセス名まで答える必要がありますか?
A: 問題文には具体的なツールやプロセスの指定がありません。各課に分散した管理を見直し、成果物全体を一元管理する点を押さえます。

関連キーワード: 構成管理、開発成果物、一元管理、プロジェクトマネジメント、開発効率

解説を読んでも分からないところは、AIに質問できます。 この問題の本文と解説をふまえて答えます。

この設問をAIに質問する

クイズモードで開きます(AIへの質問は無料の会員登録で使えます)

戦国ITクイズ機能

\ せっかくなら /

プロジェクトマネージャを
クイズ形式で学習しませんか?

クイズ画面へ遷移する→

すぐに利用可能!

©︎2026 情報処理技術者試験対策アプリ

このサイトについてブログプライバシーポリシー利用規約特商法表記開発者について
