プロジェクトマネージャ 2024年 午前2 問06
問題文

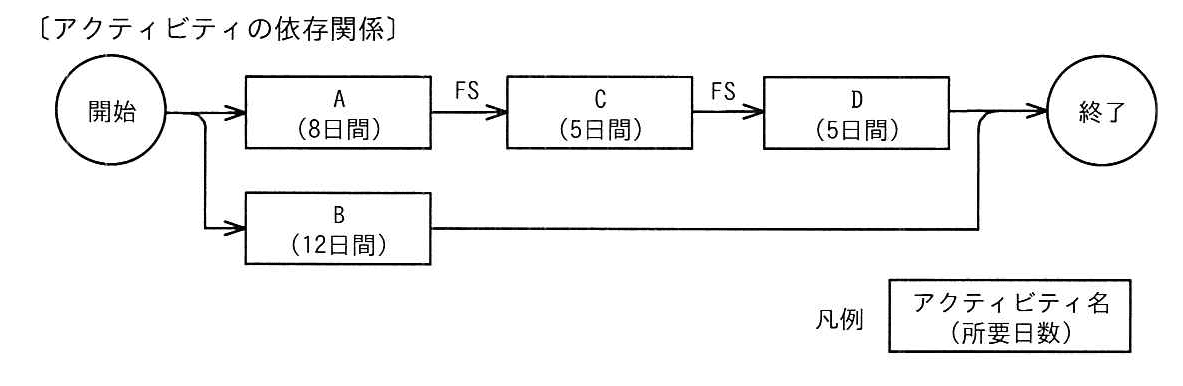

四つのアクティビティA〜Dによって実行する開発プロジェクトがある。図は、各アクティビティのPDM(プレシデンスダイアグラム法)における依存関係を表す。条件に従ってアクティビティを実行するとき、この開発プロジェクトの最少所要日数は何日か。
〔条件〕
・各アクティビティは、最終3日間に、連続して試験設備を使用する。
・試験設備は1台であって、同時に複数のアクティビティが使用することはできない。
・試験設備以外の資源にアクティビティ間の競合はない。

選択肢
ア:18
イ:19(正解)
ウ:20
エ:21
🔒 解説は解答すると表示されます
資源制約付きスケジューリング【午前2解説】
正解の理由
最少所要日数は19日です。依存関係だけで考えると、A→C→Dの所要日数は 日です。しかし、Bを含む各アクティビティは最終3日間に試験設備を使うため、設備の使用時間が重ならないように調整する必要があります。
次のように実行すると、設備の使用が重ならず、プロジェクトを19日で完了できます。
試験設備の使用は、A、C、B、Dの順に連続しており、同時使用はありません。したがって、19日で完了できます。
18日での完了は不可能です。18日で終えるには、A→C→Dの経路を遅れなく実行する必要があり、設備の使用期間はAが5〜8日、Cが10〜13日、Dが15〜18日になります。一方、Bの設備使用期間は、18日以内に完了するために9〜18日の範囲に入ります。この範囲では、Bの3日間の使用をA・C・Dの使用期間と重ならずに配置できません。
よって最少所要日数は19日であり、該当する選択肢はイです。
解法ステップ
-
依存関係からクリティカルパスを求めます。
A→C→Dの所要日数は 日です。Bはこの経路とは独立しており、所要日数は12日です。 -
試験設備の使用期間を考えます。
各アクティビティは、所要日数の最後の3日間に設備を使用します。たとえば、Aを開始から8日間実行すると、設備の使用は開始から5日後に始まります。 -
設備が重ならない配置を探します。
Aを0〜8日、Cを8〜13日とし、Bを4〜16日に配置します。Bの設備使用は13〜16日です。DはCの終了後、14日から開始し、16〜19日に設備を使用します。 -
最短日数を確定します。
19日で完了できる一方、18日では設備使用の重複を避けられません。したがって、最少所要日数は19日です。
選択肢別の誤答解説
-
ア:18日
A→C→Dの所要日数を合計した値です。試験設備を1台しか使えないという資源制約を考慮していません。 -
イ:19日
設備の使用期間が重ならないようにスケジュールでき、18日では完了できないため、最少所要日数として適切です。 -
ウ:20日
設備の使用期間が重ならないように調整した値としては、さらに1日短い19日のスケジュールが可能です。 -
エ:21日
設備の使用に必要な調整を過大に見積もっています。Bの実行期間は、A→C→Dの途中に並行して配置できます。
よくある誤解
-
最長の依存経路の合計が、そのまま最少所要日数になると思う
依存関係だけなら18日ですが、同じ設備を使うアクティビティ間の競合も考える必要があります。 -
BはA→C→Dが終わってから実行すると考える
BはA→C→Dの経路とは独立しているため、並行して実行できます。必要なのは、実行期間全体ではなく、設備を使う最終3日間が重ならないようにすることです。 -
設備の使用期間が同じ日付に接していると、重複していると考える
あるアクティビティの使用終了と次のアクティビティの使用開始が同じ時点なら、同時使用ではありません。
補足コラム
PDMのFSは「Finish-to-Start」の略で、先行アクティビティが終了してから後続アクティビティを開始する関係です。この問題ではA→C→DがFSでつながっています。一方、Bはその経路とは独立しているため、設備の使用時間を調整すれば並行実行できます。
FAQ
Q. なぜBの12日間を、A→C→Dの18日間に加算しないのですか?
A. BはA→C→Dの終了を待つ必要がなく、並行して実行できるからです。ただし、試験設備を使う最終3日間は、ほかのアクティビティの使用時間と重ならないようにします。
A. BはA→C→Dの終了を待つ必要がなく、並行して実行できるからです。ただし、試験設備を使う最終3日間は、ほかのアクティビティの使用時間と重ならないようにします。
Q. 最長経路が18日なのに、なぜプロジェクトは18日で終わらないのですか?
A. 依存関係上の所要時間に加えて、設備を1台だけ使うという資源制約があるためです。18日以内では設備使用の競合を解消できません。
A. 依存関係上の所要時間に加えて、設備を1台だけ使うという資源制約があるためです。18日以内では設備使用の競合を解消できません。
関連キーワード: PDM、FS関係、クリティカルパス、資源制約、スケジューリング

\ せっかくなら /
プロジェクトマネージャを
クイズ形式で学習しませんか?
クイズ画面へ遷移する→
すぐに利用可能!
